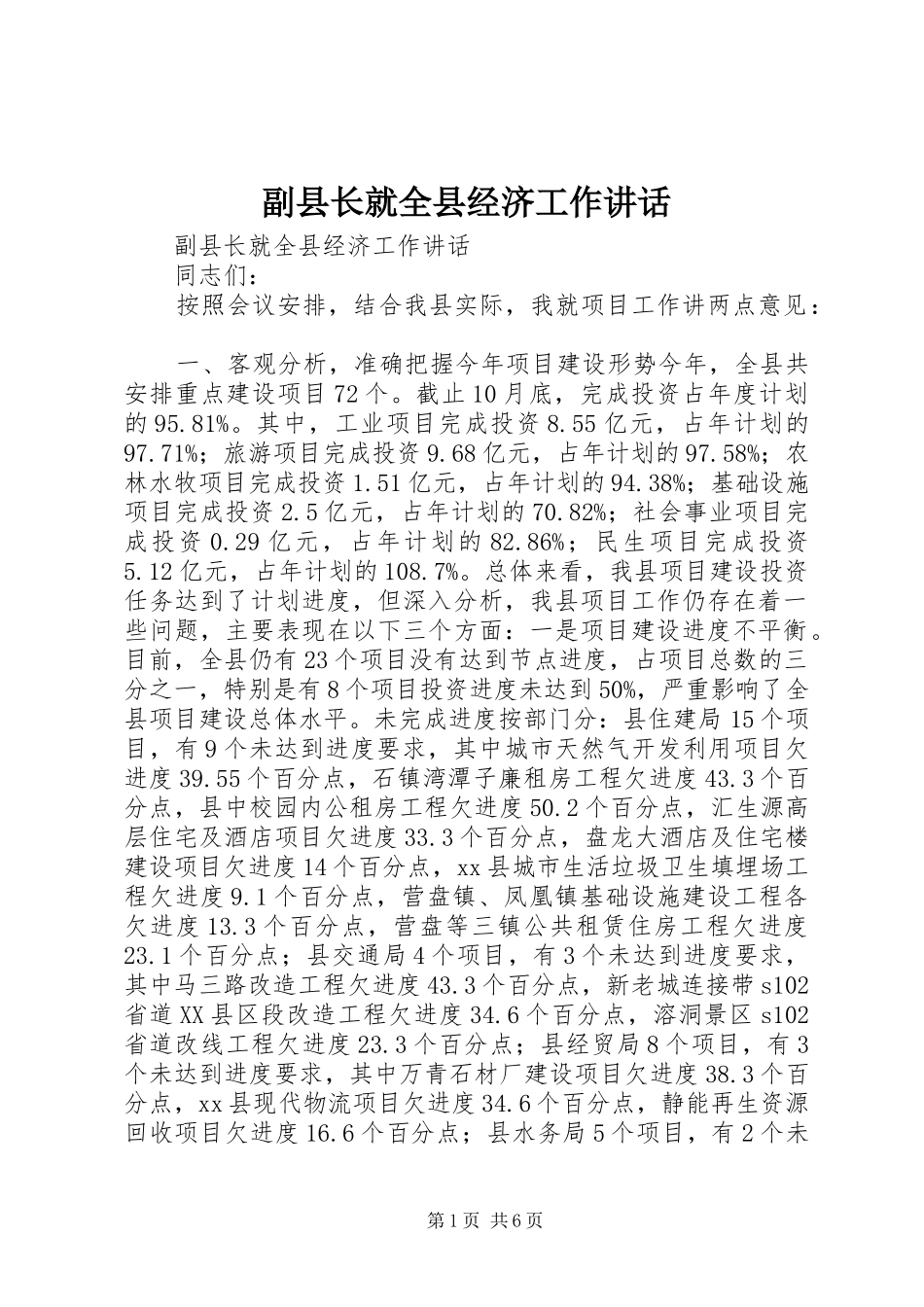

副县长就全县经济工作讲话副县长就全县经济工作讲话同志们:按照会议安排,结合我县实际,我就项目工作讲两点意见:一、客观分析,准确把握今年项目建设形势今年,全县共安排重点建设项目72个
截止10月底,完成投资占年度计划的95
其中,工业项目完成投资8
55亿元,占年计划的97
71%;旅游项目完成投资9
68亿元,占年计划的97
58%;农林水牧项目完成投资1
51亿元,占年计划的94
38%;基础设施项目完成投资2
5亿元,占年计划的70
82%;社会事业项目完成投资0
29亿元,占年计划的82
86%;民生项目完成投资5
12亿元,占年计划的108
总体来看,我县项目建设投资任务达到了计划进度,但深入分析,我县项目工作仍存在着一些问题,主要表现在以下三个方面:一是项目建设进度不平衡

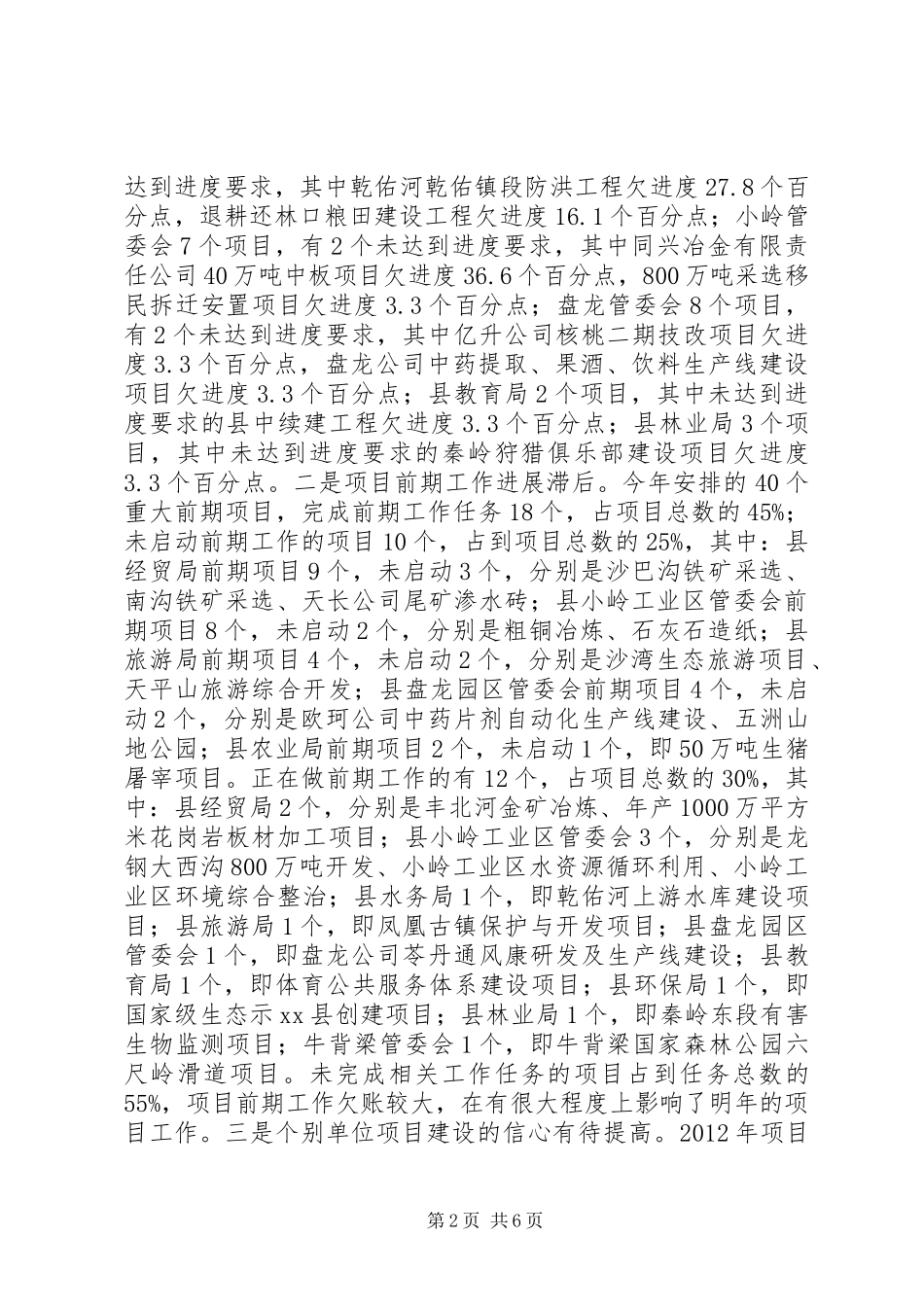

目前,全县仍有23个项目没有达到节点进度,占项目总数的三分之一,特别是有8个项目投资进度未达到50%,严重影响了全县项目建设总体水平
未完成进度按部门分:县住建局15个项目,有9个未达到进度要求,其中城市天然气开发利用项目欠进度39
55个百分点,石镇湾潭子廉租房工程欠进度43
3个百分点,县中校园内公租房工程欠进度50
2个百分点,汇生源高层住宅及酒店项目欠进度33
3个百分点,盘龙大酒店及住宅楼建设项目欠进度14个百分点,xx县城市生活垃圾卫生填埋场工程欠进度9
1个百分点,营盘镇、凤凰镇基础设施建设工程各欠进度13
3个百分点,营盘等三镇公共租赁住房工程欠进度23
1个百分点;县交通局4个项目,有3个未达到进度要求,其中马三路改造工程欠进度43
3个百分点,新老城连接带s102省道XX县区段改造工程欠进度34
6个百分点,溶洞景区s102省道改线工程欠进度23
3个百分点;县经贸局8个项目,有3个未达到进度要求,其中万青石材厂建设项目欠进度38

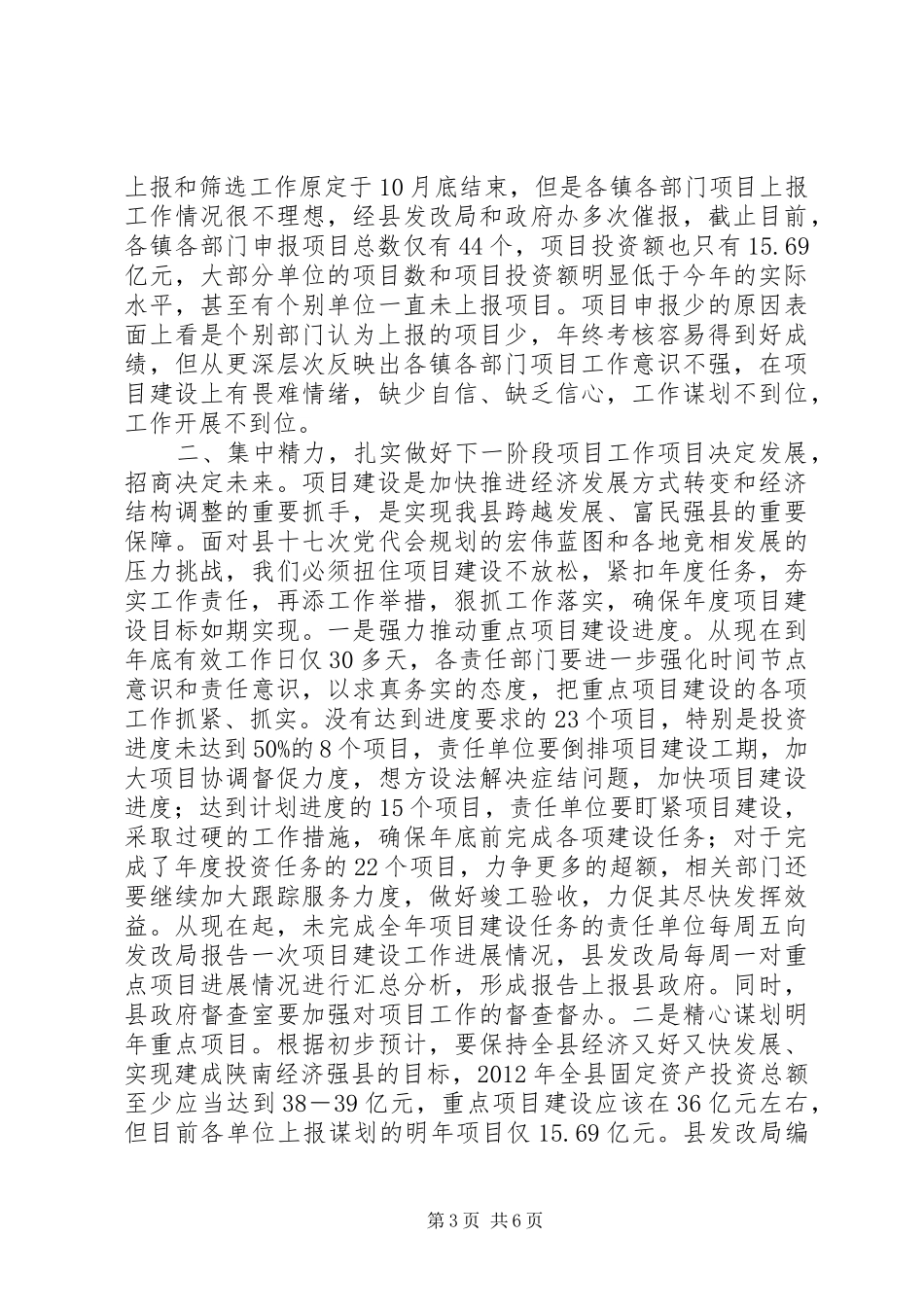

3个百分点,xx县现代物流项目
