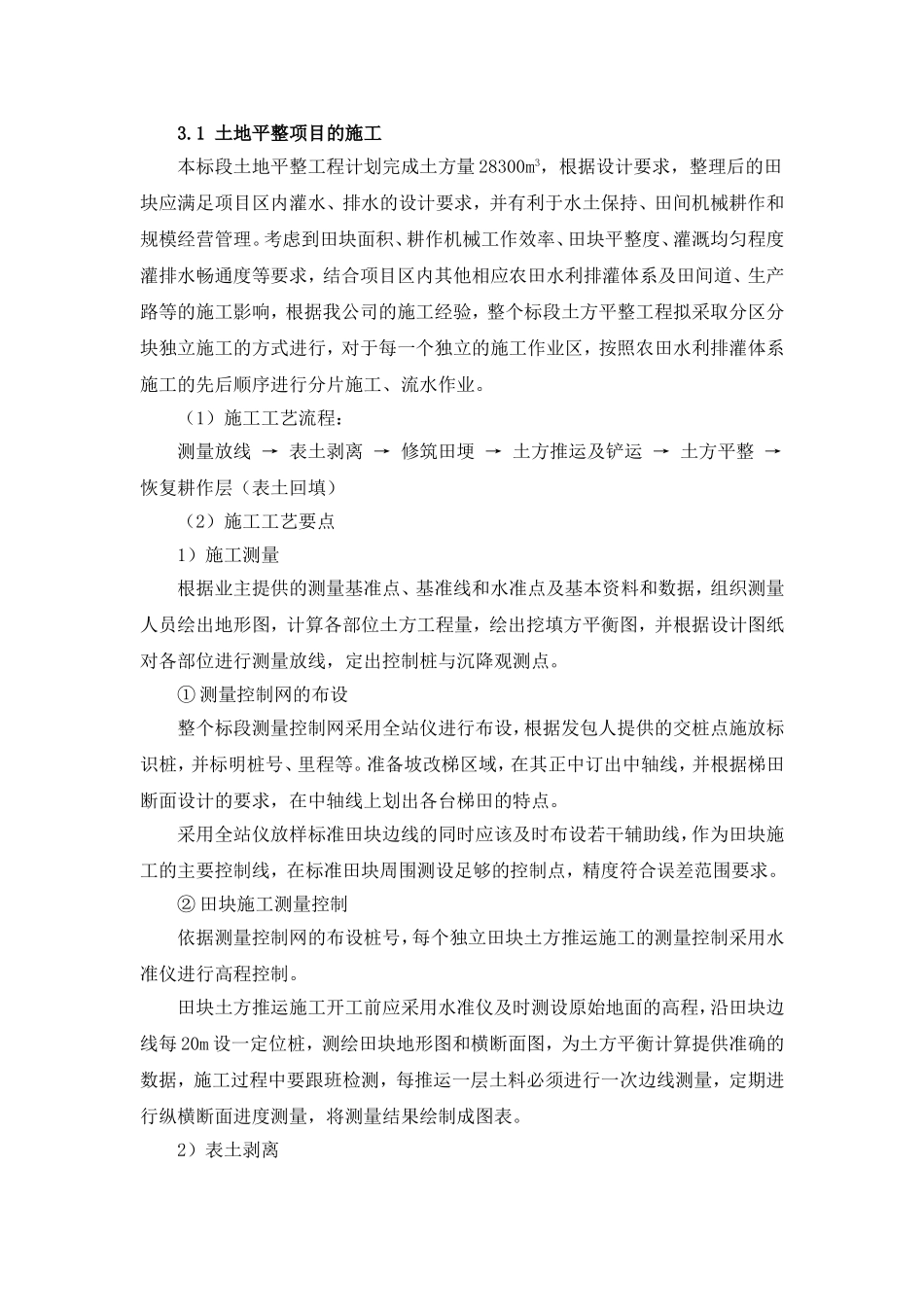

1土地平整项目的施工本标段土地平整工程计划完成土方量28300m3,根据设计要求,整理后的田块应满足项目区内灌水、排水的设计要求,并有利于水土保持、田间机械耕作和规模经营管理
考虑到田块面积、耕作机械工作效率、田块平整度、灌溉均匀程度灌排水畅通度等要求,结合项目区内其他相应农田水利排灌体系及田间道、生产路等的施工影响,根据我公司的施工经验,整个标段土方平整工程拟采取分区分块独立施工的方式进行,对于每一个独立的施工作业区,按照农田水利排灌体系施工的先后顺序进行分片施工、流水作业
(1)施工工艺流程:测量放线→表土剥离→修筑田埂→土方推运及铲运→土方平整→恢复耕作层(表土回填)(2)施工工艺要点1)施工测量根据业主提供的测量基准点、基准线和水准点及基本资料和数据,组织测量人员绘出地形图,计算各部位土方工程量,绘出挖填方平衡图,并根据设计图纸对各部位进行测量放线,定出控制桩与沉降观测点
①测量控制网的布设整个标段测量控制网采用全站仪进行布设,根据发包人提供的交桩点施放标识桩,并标明桩号、里程等
准备坡改梯区域,在其正中订出中轴线,并根据梯田断面设计的要求,在中轴线上划出各台梯田的特点
采用全站仪放样标准田块边线的同时应该及时布设若干辅助线,作为田块施工的主要控制线,在标准田块周围测设足够的控制点,精度符合误差范围要求
②田块施工测量控制依据测量控制网的布设桩号,每个独立田块土方推运施工的测量控制采用水准仪进行高程控制
田块土方推运施工开工前应采用水准仪及时测设原始地面的高程,沿田块边线每20m设一定位桩,测绘田块地形图和横断面图,为土方平衡计算提供准确的数据,施工过程中要跟班检测,每推运一层土料必须进行一次边线测量,定期进行纵横断面进度测量,将测量结果绘制成图表

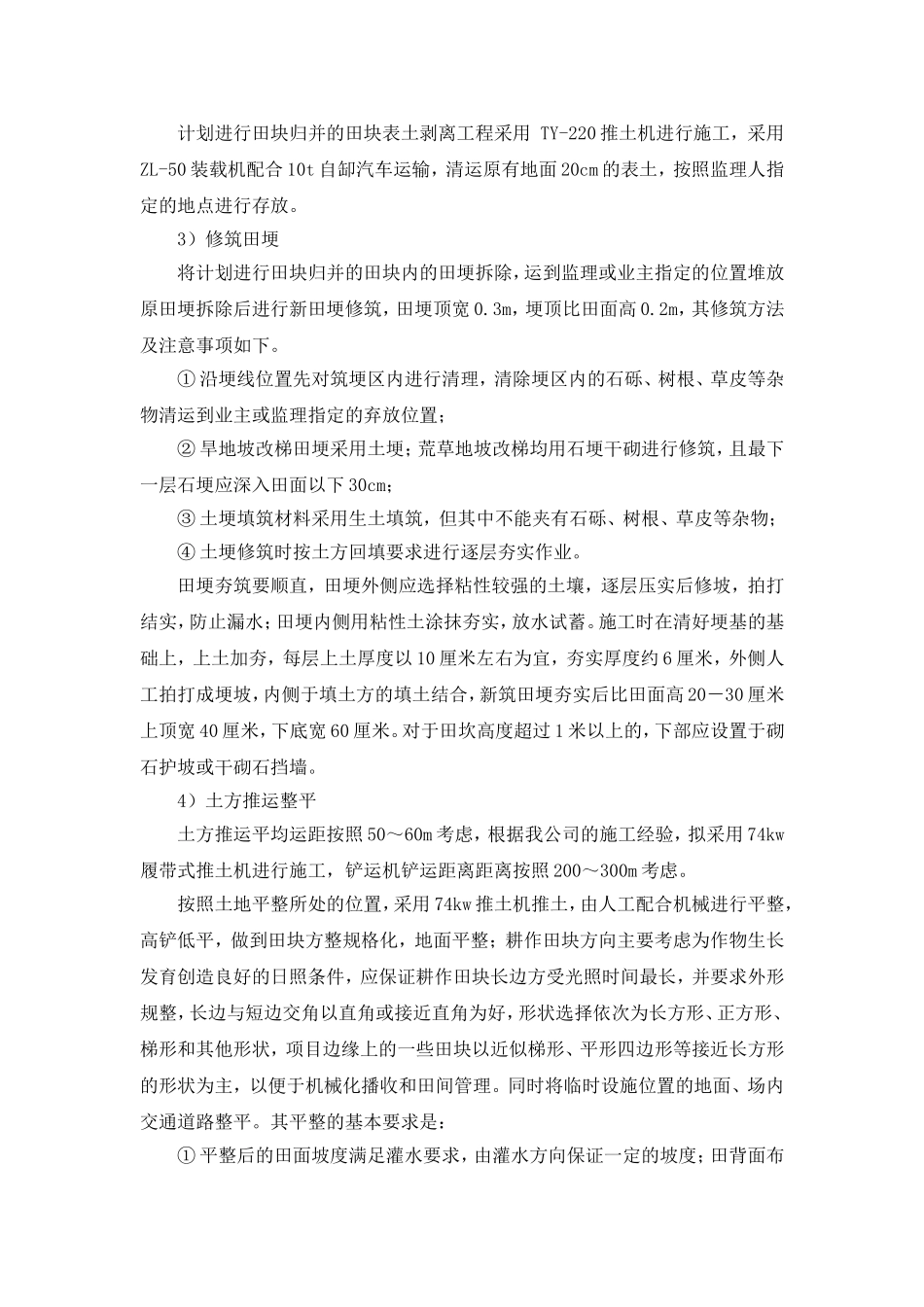

2)表土剥离计划进行田块归并的田块表土剥离工程采用TY-220推土机进行施工,采用ZL-50装载机配合10t自缷汽
