技术交底记录表C2-1编号工程名称地铁10号线二期工程角门西站交底日期2012年5月3日施工单位中铁六局北京地铁10号线二期工程07标项目经理部分项工程名称4号出入口及2号风道钢支撑预加轴力交底提要钢支撑预加轴力交底内容:1、预加轴力施工(1)钢支撑吊装就位后,在活动端采用两台100t油压千斤顶施加钢支撑预加力,在活动端的逐级加压
施加预加力按照设计要求进行,单根钢支撑最大轴力设计值见附表1
当压力表无明显衰减时,采用特制定型钢楔锁定钢支撑
(2)油压千斤顶在使用前,必须到法定单位对油压千斤顶和压力表进行检验标定
对液压油泵进行检修,确保正常使用
(3)钢支撑安设好后,必须立即施加向外的预加轴力(预加轴力时龙门吊吊绳严禁下放)
预加轴力按照钢支撑轴力设计值的50%施加,施加宜可根据地表沉降及桩顶侧移适当调整
预加轴力应根据施工监测情况分级施加,避免围护桩桩体发生向基坑外侧过大的变形

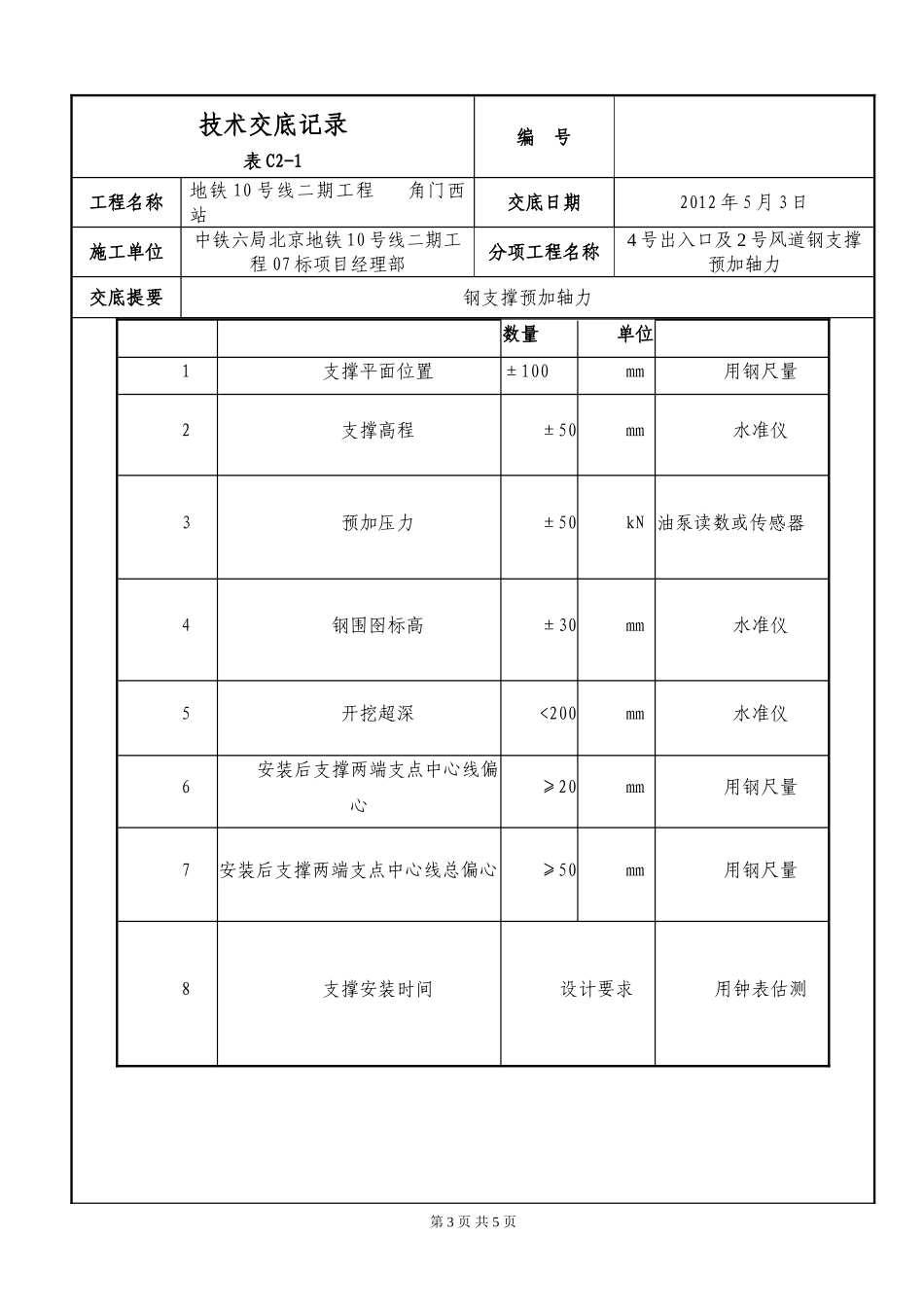

钢支撑施加预加力千斤顶安放见意图1:第1页共5页技术交底记录表C2-1编号工程名称地铁10号线二期工程角门西站交底日期2012年5月3日施工单位中铁六局北京地铁10号线二期工程07标项目经理部分项工程名称4号出入口及2号风道钢支撑预加轴力交底提要钢支撑预加轴力图1609钢管千斤顶安装示意图图2800钢管千斤顶安装示意图2、钢支撑施加轴力时注意事项⑴钢支撑预加轴力应根据施工监测情况分级施加,避免围护体发生向基坑外侧过大变形
⑵接通电源时,应由电工接线,零线必须接通,检查绝缘情况,以免触电;⑶千斤作业前检查机具管线是否完好,油泵有压时不能拆除油管和零件;⑷加力作业时,严禁非作业人员就近旁观,严禁接近油泵;⑸千斤顶作业过程中需要详实记录,分段加力大小和分级加力持续时间;⑹千斤顶操作须按照操作规程和要求进行,达到锁定后嵌入钢锲,嵌入必须牢固;⑺安放千斤顶是高空作业必须系好安全带,并有专人进行安全检查;⑻
