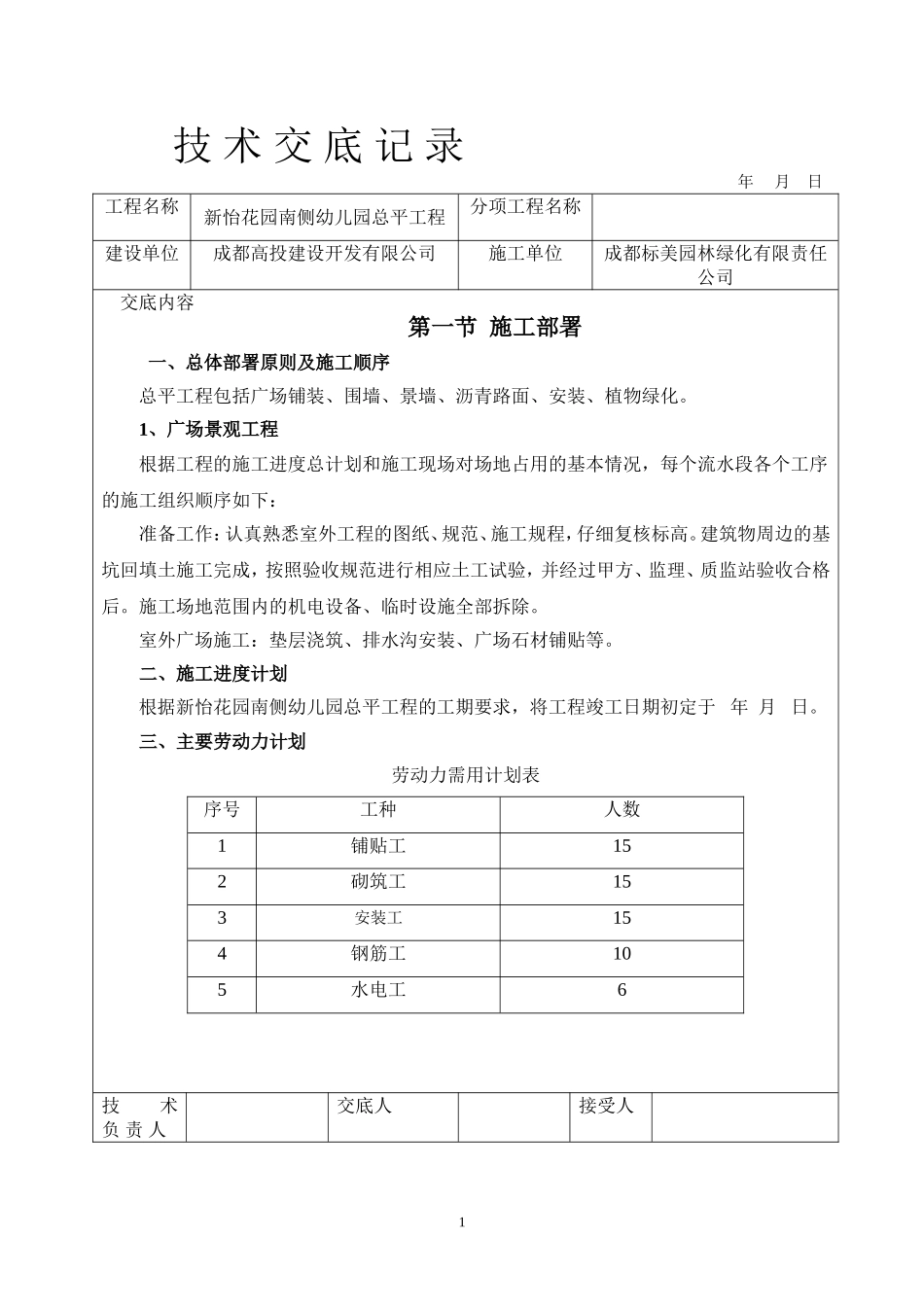

技术交底记录年月日工程名称新怡花园南侧幼儿园总平工程分项工程名称建设单位成都高投建设开发有限公司施工单位成都标美园林绿化有限责任公司交底内容第一节施工部署一、总体部署原则及施工顺序总平工程包括广场铺装、围墙、景墙、沥青路面、安装、植物绿化
1、广场景观工程根据工程的施工进度总计划和施工现场对场地占用的基本情况,每个流水段各个工序的施工组织顺序如下:准备工作:认真熟悉室外工程的图纸、规范、施工规程,仔细复核标高
建筑物周边的基坑回填土施工完成,按照验收规范进行相应土工试验,并经过甲方、监理、质监站验收合格后
施工场地范围内的机电设备、临时设施全部拆除
室外广场施工:垫层浇筑、排水沟安装、广场石材铺贴等
二、施工进度计划根据新怡花园南侧幼儿园总平工程的工期要求,将工程竣工日期初定于年月日

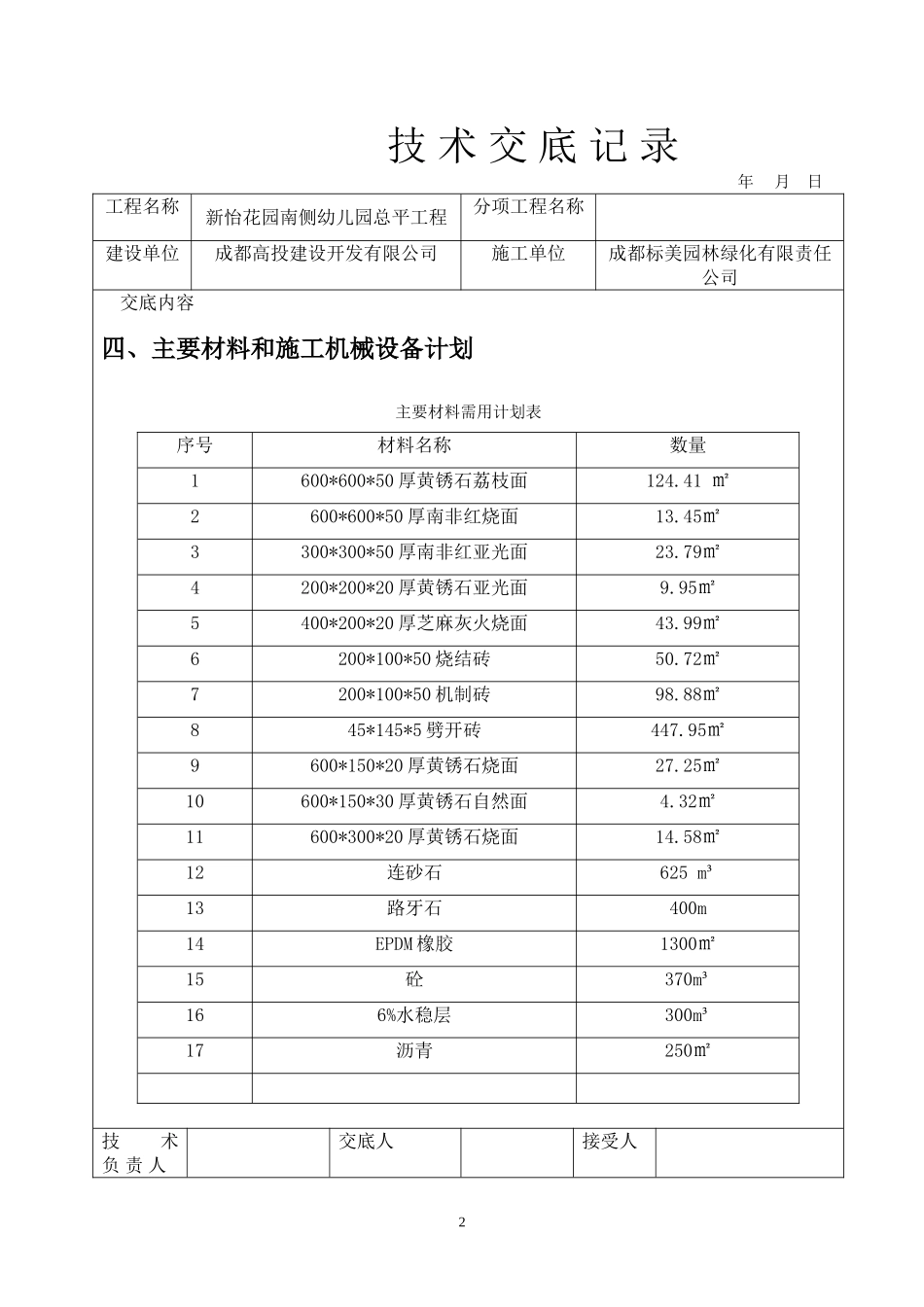

三、主要劳动力计划劳动力需用计划表序号工种人数1铺贴工152砌筑工153安装工154钢筋工105水电工6技术负责人交底人接受人1技术交底记录年月日工程名称新怡花园南侧幼儿园总平工程分项工程名称建设单位成都高投建设开发有限公司施工单位成都标美园林绿化有限责任公司交底内容四、主要材料和施工机械设备计划主要材料需用计划表序号材料名称数量1600*600*50厚黄锈石荔枝面124
41㎡2600*600*50厚南非红烧面13
45㎡3300*300*50厚南非红亚光面23
79㎡4200*200*20厚黄锈石亚光面9
95㎡5400*200*20厚芝麻灰火烧面43
99㎡6200*100*50烧结砖50
72㎡7200*100*50机制砖98
88㎡845*145*5劈开砖447
95㎡9600*150*20厚黄锈石烧面27
