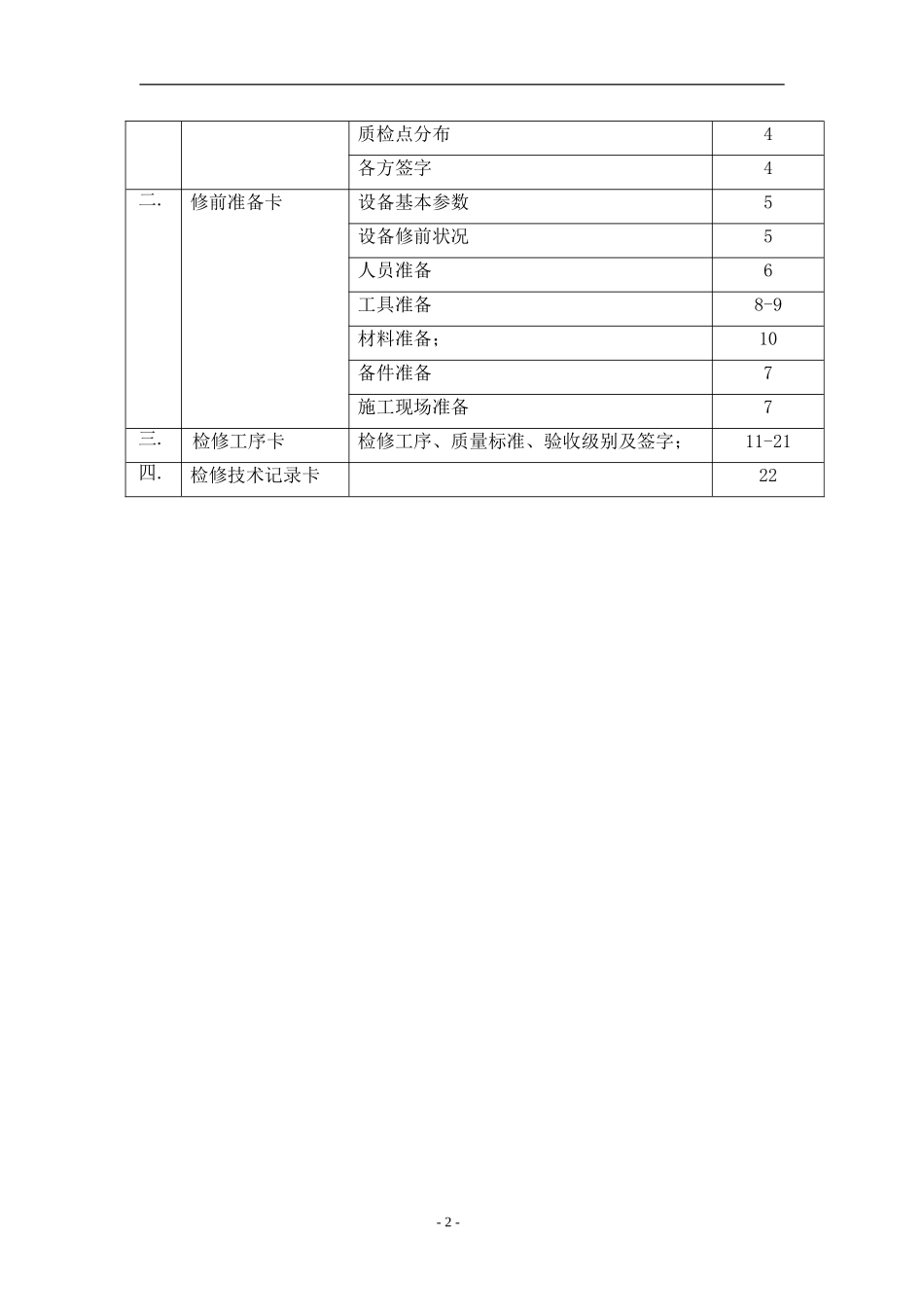

电厂设备检修文件包DQ04-2009380V低压电动机检修文件包2009-09-28发布2009-9-29实施华能东方电厂发布前言为确保电动机检修质量,按我厂《检修规程》、《设备检修管理制度》、《安全生产管理标准》的规定及厂家说明书特制定本文件。本文件由厂检修部提出并归口管理。本文件附录是文件的附录。本文件由检修部起草。本文件主要起草人:张加林审核:批准:本文件由检修部负责解释。本文件于2009年9月28日首次发布。版次:第3版检修文件包清单页:3/22序号类别名称页数一.检修工作任务单检修计划4主要检修项目4工作许可4修后目标4-1-质检点分布4各方签字4二.修前准备卡设备基本参数5设备修前状况5人员准备6工具准备8-9材料准备;10备件准备7施工现场准备7三.检修工序卡检修工序、质量标准、验收级别及签字;11-21四.检修技术记录卡22-2-版次:第1版一检修工作任务单页码:4/22设备名称380V低压电动机设备代码检修计划设备检修类别□A级检修□B级检修□C级检修□消缺计划工作时间2009年月日至2009年月日计划工日主要检修项目1.清扫电动机及表面防腐处理2.电机加油脂或换油脂3.电动机各部件检修4.电机轴承的检查与更换5.电机各项试验6.7.8.9.工作许可□电气工作票□热力机械工作票其它工作许可条件□动火工作票□脚手架□拆除保温□封堵打开□围栏设置□安全网□风险预控单□其它工作票编号:(工单号)修后目标1.电机清洁卫生,漆层完好,铭牌齐全。2.检修中无不安全事故发生3.检修后验收合格率达100%4.使电动机检修后更安全地运行质检点分布W点工序及质检点内容H点工序及质检点内容W-1轴承的检修H-1W-2回装H-2W-3电机空载试转H-3W-4H-4W-5H-5W-6验收人员承包商检修技术员、承包商专业主管、检修部技术人员承包商检修技术员、承包商专业主管、检修部技术人员和监理:签字甲方:华能东方电厂乙方:广东盛邦检修部专业负责人:检修专业负责人:-3-版次:第1版二修前准备卡页码:5/22设备基本参数设备修前状况检修前交底(设备运行状况、历次主要检修经验和教训、检修前主要缺陷)设备运行状况:检修前主要缺陷:历次主要检修经验和教训:1.检修前一定要确认安全隔离。2.拆卸前一定要做好标记,以便正确安装。3.拆卸中不要用手锤镐击电动机各部位。4.电机轴承的清洗、更换或是加油、换油一定要保持其清洁。5.电气试验要认真做好并记录好。-4-版次:第1版二修前准备卡页码:7/22材料准备-5-版次:第1版二修前准备卡页码:6/22人员准备序号工作组人员姓名工种检查结果备注1.2.3.4.5.6.7.8.9.工具准备序号工器具名称工具编号检查结果备注1常用工具、详见常用工具清单2起重工具、详见起重工具清单3检验仪器、详见检验仪器工具清单4专用工具、详见专用工具清单5试验器具、详见试验器具清单工作票准备1电气工作票备注2电气继电保护工作票3热机工作票4动火工作票5安全分析单67序号材料名称检查结果序号材料名称检查结果1详见材料清单23456备件准备序号备件名称检查结果序号备件名称检查结果1轴承2轴承3风扇叶4接线柱施工现场准备1检修场地已划好,建立工作区。2按检修设备摆放图,在检修场地上先铺一层隔离塑料布在塑料布上再铺一层橡胶板并准备好枕木等其它物品,施工场地应拉设安全围拦,设置警示牌。3施工前确认隔离电源,不得有明火接近施工现场。4验明起吊操作人员资质5施工现场布置施工电源、灯具、照明电源并安装合格的触电保安器装置。6设置检修工器具、备品备件、材料摆放定置图。7做好人身安全、设备安全、环境保护风险预控89版次:第1版二修前准备卡页码:8/22电机检验仪器具-6-序号设备名称型号规格单位数量备注1□兆欧表500V/2500V台各12□双臂电桥QJ-44台13□钳形万用表FLUKE台14□数显式万用表FLUKE-17B台1电机专用工具序号设备名称型号规格单位数量备注1□电动清洗枪台12□空气压缩机台13□移动电线盘220v台14□吸尘机2000W/220V台15□假轴Φ170X6mm根16□螺旋千斤顶5T、10T台各17□专用靠背轮拉马自制套18□拉杆套19□电动葫芦台110□手拉葫芦2T...
