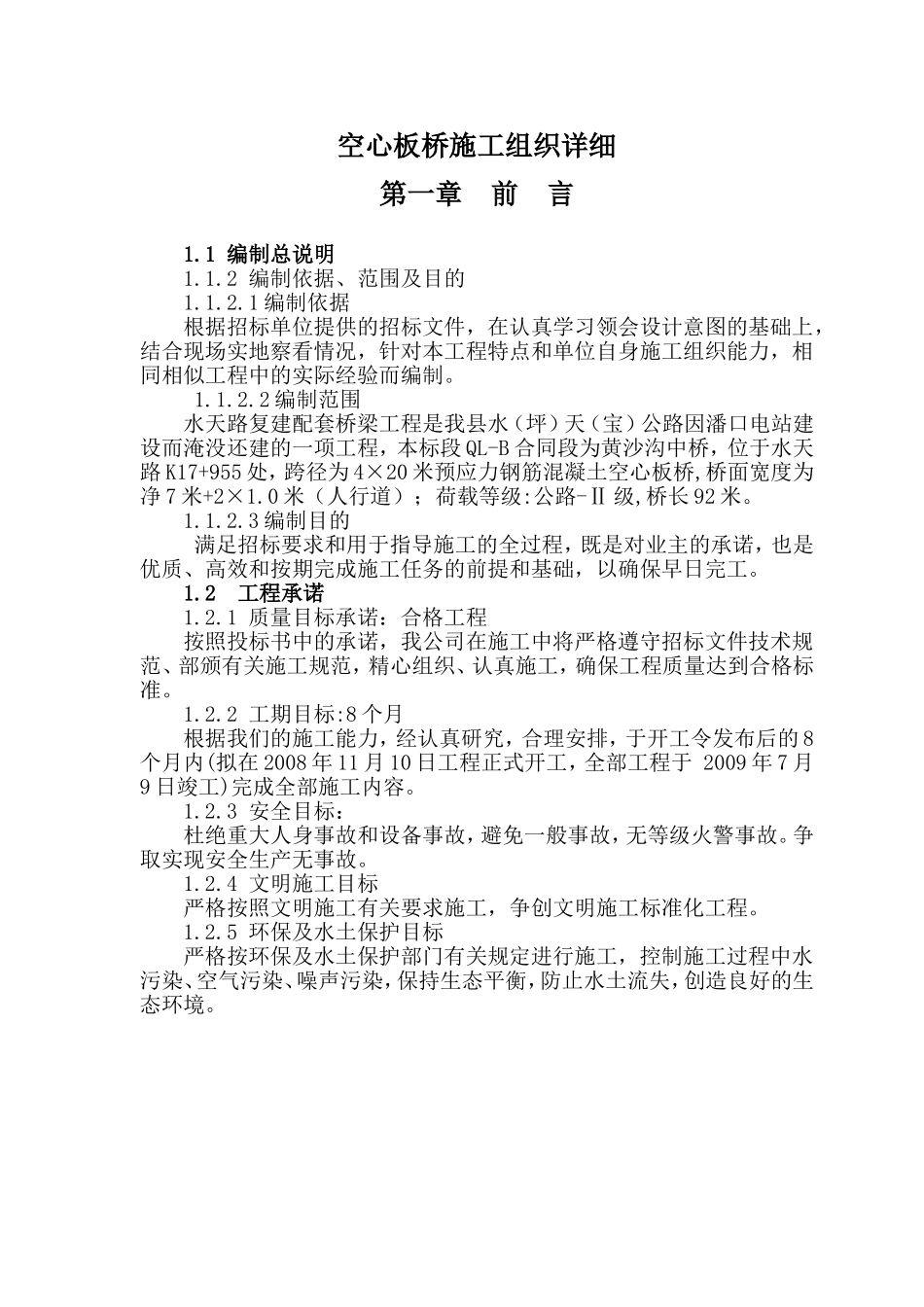

空心板桥施工组织详细第一章前言1
1编制总说明1
2编制依据、范围及目的1
1编制依据根据招标单位提供的招标文件,在认真学习领会设计意图的基础上,结合现场实地察看情况,针对本工程特点和单位自身施工组织能力,相同相似工程中的实际经验而编制
2编制范围水天路复建配套桥梁工程是我县水(坪)天(宝)公路因潘口电站建设而淹没还建的一项工程,本标段QL-B合同段为黄沙沟中桥,位于水天路K17+955处,跨径为4×20米预应力钢筋混凝土空心板桥,桥面宽度为净7米+2×1
0米(人行道);荷载等级:公路-Ⅱ级,桥长92米
3编制目的满足招标要求和用于指导施工的全过程,既是对业主的承诺,也是优质、高效和按期完成施工任务的前提和基础,以确保早日完工
2工程承诺1
1质量目标承诺:合格工程按照投标书中的承诺,我公司在施工中将严格遵守招标文件技术规范、部颁有关施工规范,精心组织、认真施工,确保工程质量达到合格标准
2工期目标:8个月根据我们的施工能力,经认真研究,合理安排,于开工令发布后的8个月内(拟在2008年11月10日工程正式开工,全部工程于2009年7月9日竣工)完成全部施工内容
3安全目标:杜绝重大人身事故和设备事故,避免一般事故,无等级火警事故
争取实现安全生产无事故
4文明施工目标严格按照文明施工有关要求施工,争创文明施工标准化工程
5环保及水土保护目标严格按环保及水土保护部门有关规定进行施工,控制施工过程中水污染、空气污染、噪声污染,保持生态平衡,防止水土流失,创造良好的生态环境

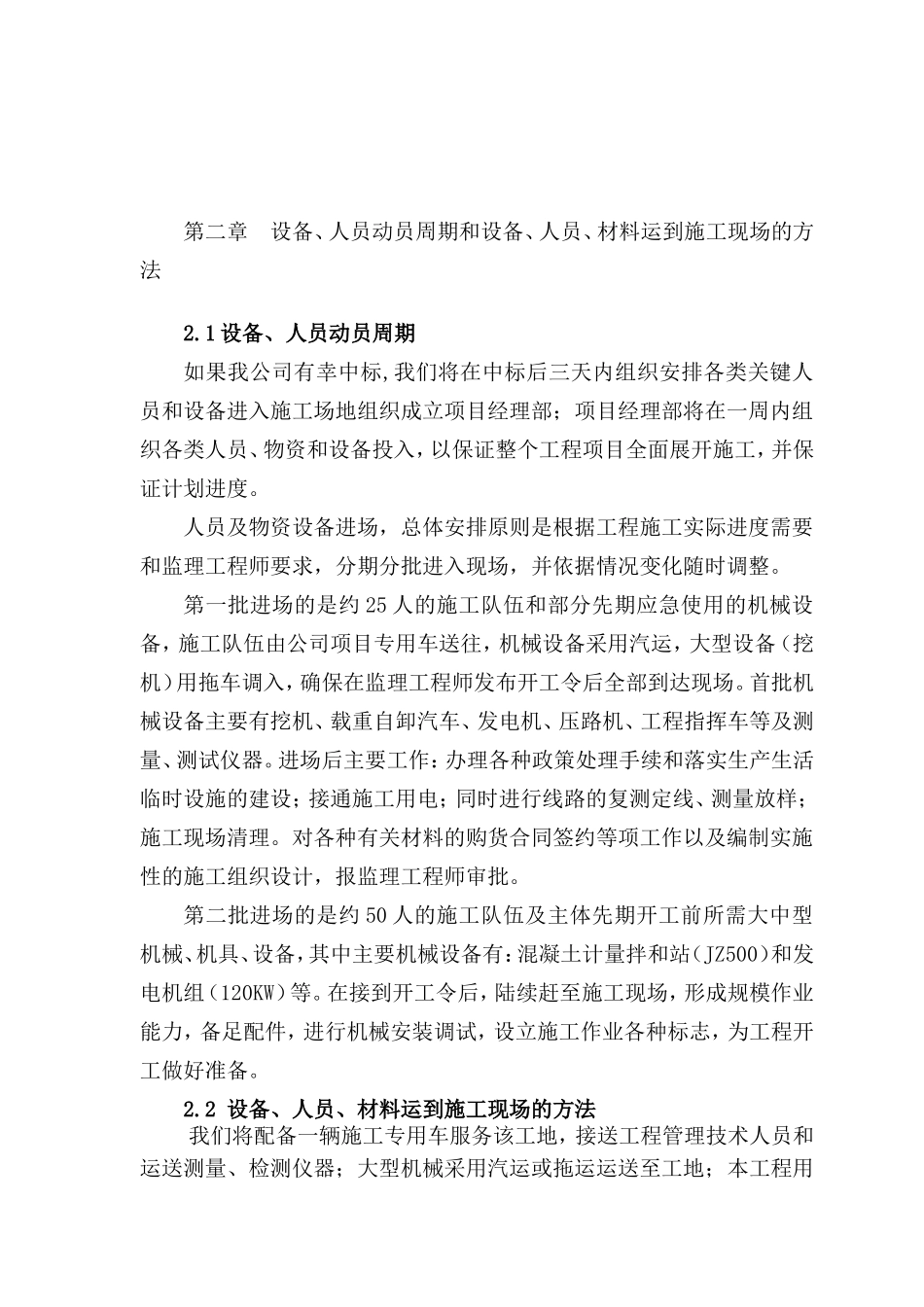

第二章设备、人员动员周期和设备、人员、材料运到施工现场的方法2

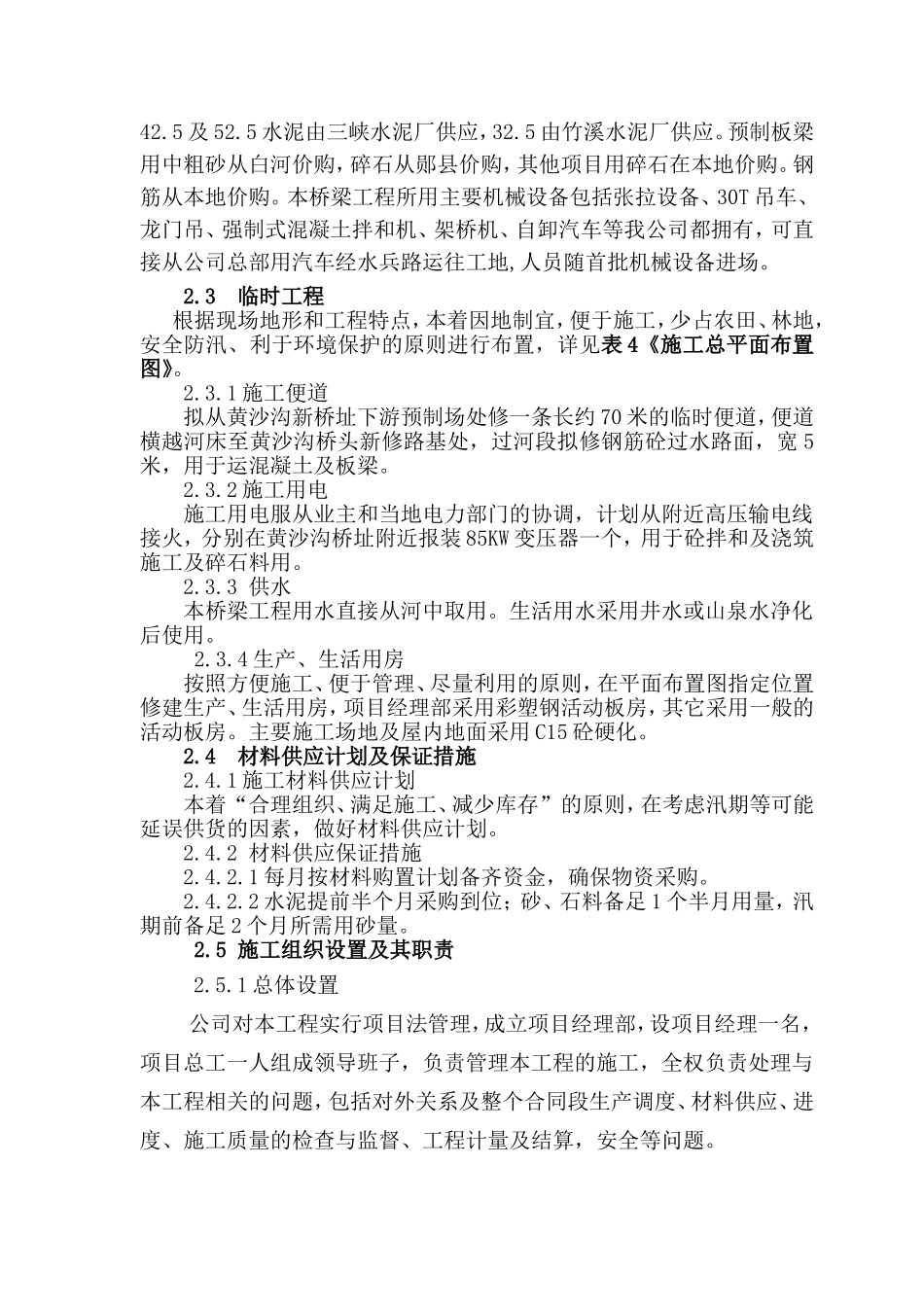

1设备、人员动员周期如果我公司有幸中标,我们将在中标后三天内组织安排各类关键人员和设备进入施工场地组织成立项目经理部;项目经理部将在一周内组织各类人员、物资和设备投入
