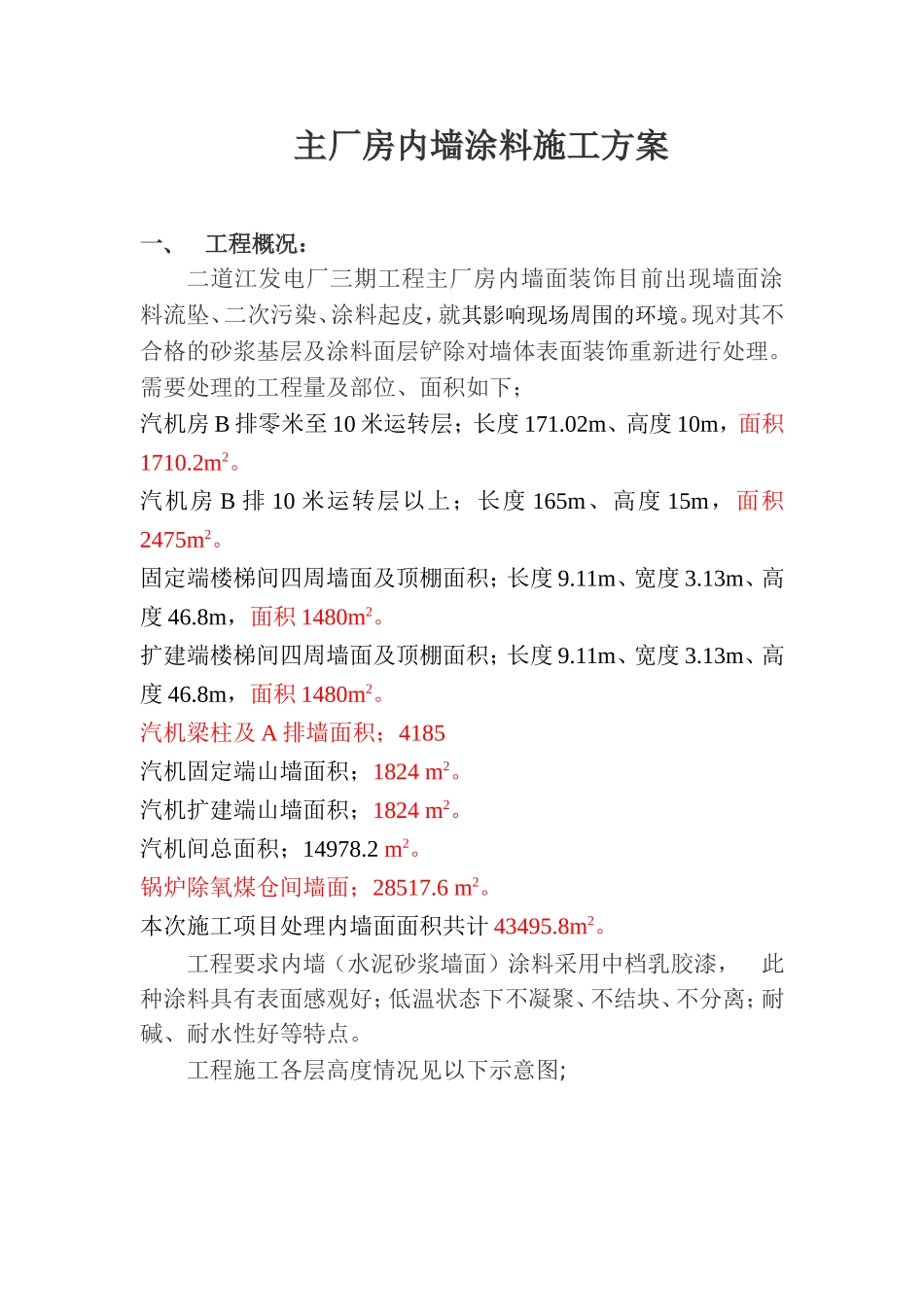

主厂房内墙涂料施工方案一、工程概况:二道江发电厂三期工程主厂房内墙面装饰目前出现墙面涂料流坠、二次污染、涂料起皮,就其影响现场周围的环境
现对其不合格的砂浆基层及涂料面层铲除对墙体表面装饰重新进行处理
需要处理的工程量及部位、面积如下;汽机房B排零米至10米运转层;长度171
02m、高度10m,面积1710
汽机房B排10米运转层以上;长度165m、高度15m,面积2475m2
固定端楼梯间四周墙面及顶棚面积;长度9
11m、宽度3
13m、高度46
8m,面积1480m2
扩建端楼梯间四周墙面及顶棚面积;长度9
11m、宽度3
13m、高度46
8m,面积1480m2
汽机梁柱及A排墙面积;4185汽机固定端山墙面积;1824m2
汽机扩建端山墙面积;1824m2
汽机间总面积;14978
锅炉除氧煤仓间墙面;28517
本次施工项目处理内墙面面积共计43495
工程要求内墙(水泥砂浆墙面)涂料采用中档乳胶漆,此种涂料具有表面感观好;低温状态下不凝聚、不结块、不分离;耐碱、耐水性好等特点

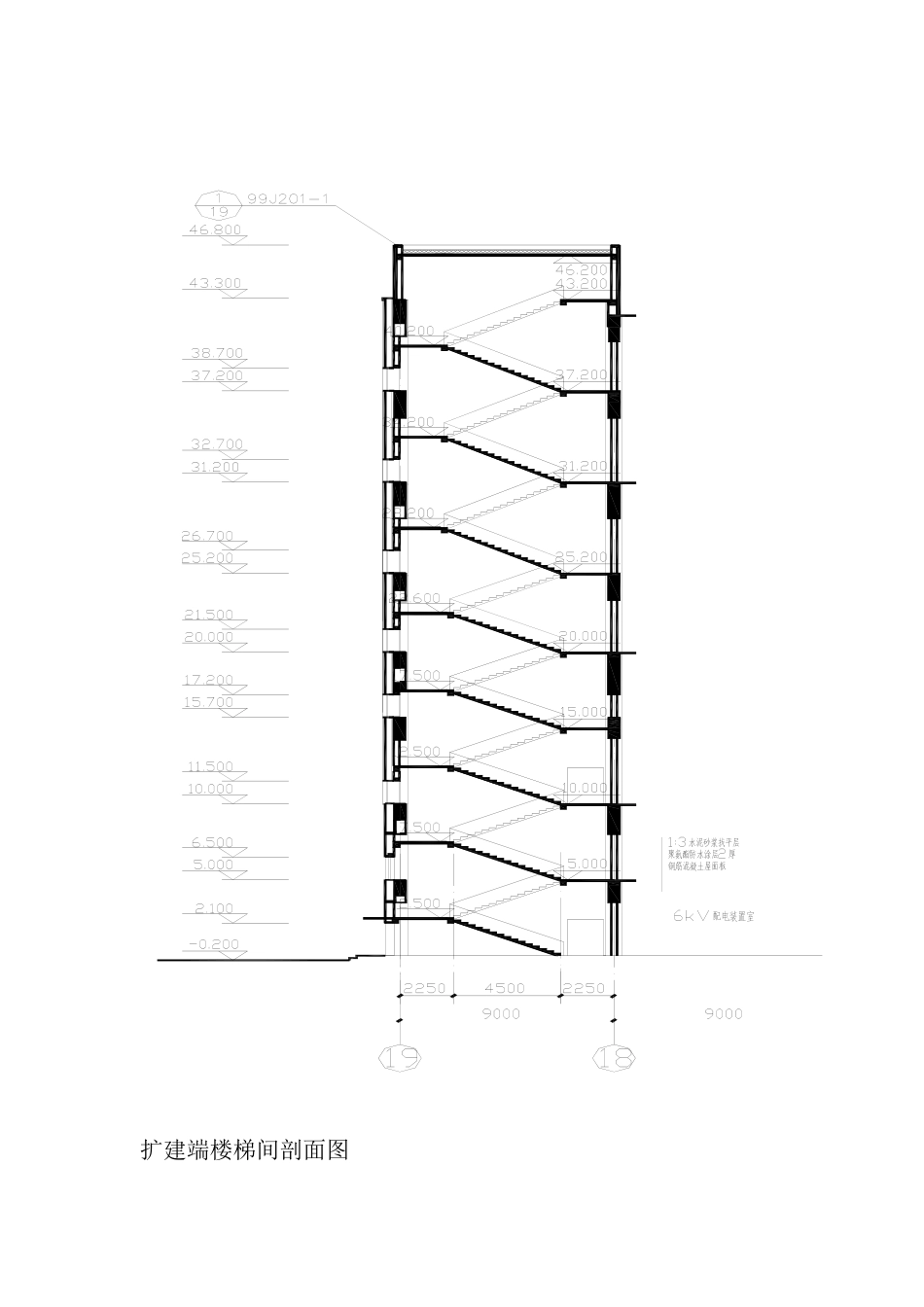

工程施工各层高度情况见以下示意图;扩建端楼梯间剖面图扩建端楼梯间剖面图主厂房剖面图二、施工准备1、材料准备:内墙刮墙腻子、封底漆、高档乳胶漆
这几种材料必须具备出厂合格证、准用证等必备证件
2、施工工具:用于高层施工的施工设施,需要3台载重800kg、长度7米的电动吊栏、固定端、扩建端施工的绑扎的双排脚手架处理基层的工具刮刀、清扫器具;涂刷用工具毛刷、涂料滚子、托盘、手提电动搅拌器;劳保用品用具口罩、手套、工作服;保护工具长布等
3、施工防护:1)、由于是在机组运行的厂房内施工,故此对涂料有影响的其它设备、墙壁上的消防箱、配电箱、操作箱及水电等预先加以覆盖;室内水、暖、电、卫设施及门窗等需进行必要的遮挡
2)、混凝土及抹灰墙面不得有起皮、起砂、松散等缺陷
