1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

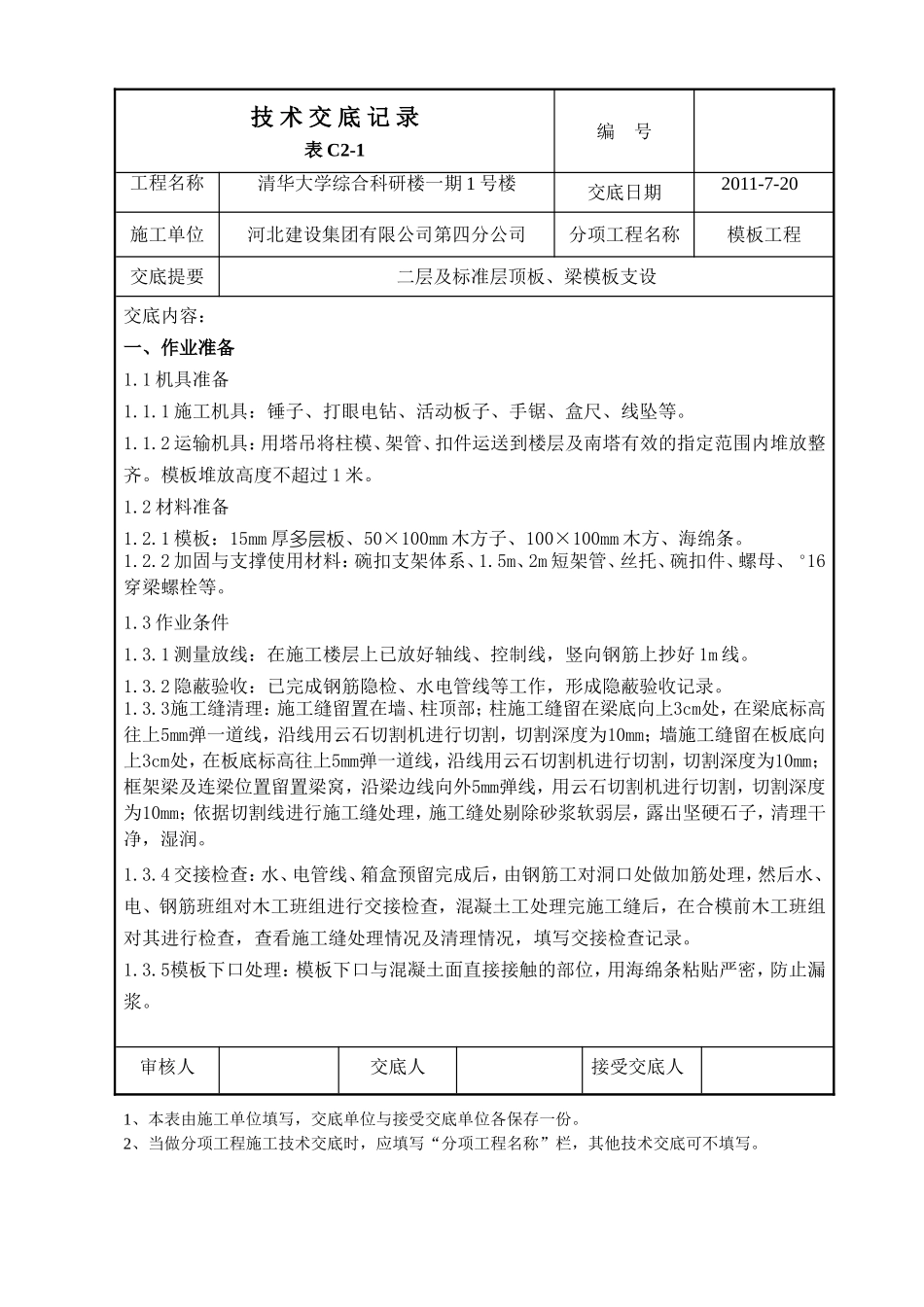

技术交底记录表C2-1编号工程名称清华大学综合科研楼一期1号楼交底日期2011-7-20施工单位河北建设集团有限公司第四分公司分项工程名称模板工程交底提要二层及标准层顶板、梁模板支设交底内容:一、作业准备1
1机具准备1
1施工机具:锤子、打眼电钻、活动板子、手锯、盒尺、线坠等
2运输机具:用塔吊将柱模、架管、扣件运送到楼层及南塔有效的指定范围内堆放整齐
模板堆放高度不超过1米
2材料准备1
1模板:15mm厚多层板、50×100mm木方子、100×100mm木方、海绵条
2加固与支撑使用材料:碗扣支架体系、1
5m、2m短架管、丝托、碗扣件、螺母、16穿梁螺栓等
3作业条件1
1测量放线:在施工楼层上已放好轴线、控制线,竖向钢筋上抄好1m线
2隐蔽验收:已完成钢筋隐检、水电管线等工作,形成隐蔽验收记录
3施工缝清理:施工缝留置在墙、柱顶部;柱施工缝留在梁底向上3cm处,在梁底标高往上5mm弹一道线,沿线用云石切割机进行切割,切割深度为10mm;墙施工缝留在板底向上3cm处,在板底标高往上5mm弹一道线,沿线用云石切割机进行切割,切割深度为10mm;框架梁及连梁位置留置梁窝,沿梁边线向外5mm弹线,用云石切割机进行切割,切割深度为10mm;依据切割线进行施工缝处理,施工缝处剔除砂浆软弱层,露出坚硬石子,清理干净,湿润
4交接检查:水、电管线、箱盒预留完成后,由钢筋工对洞口处做加筋处理,然后水、电、钢筋班组对木工班组进行交接检查,混凝土工处理完施工缝后,在合模前木工班组对其进行检查,查看施工缝处理情况及清理情况,填写交接检查记录
5模板下口处理:模板下口与混凝土面直接接触
