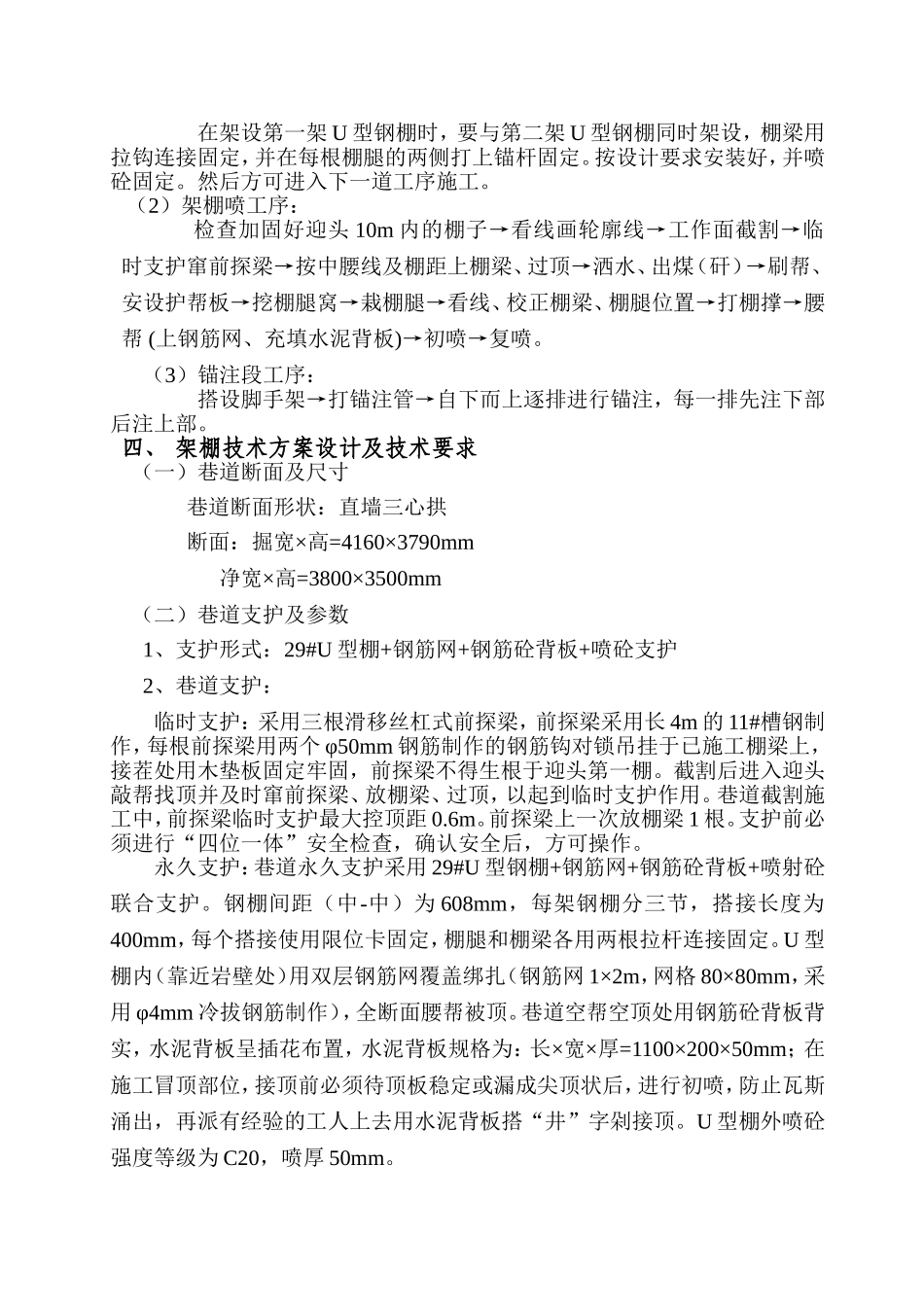

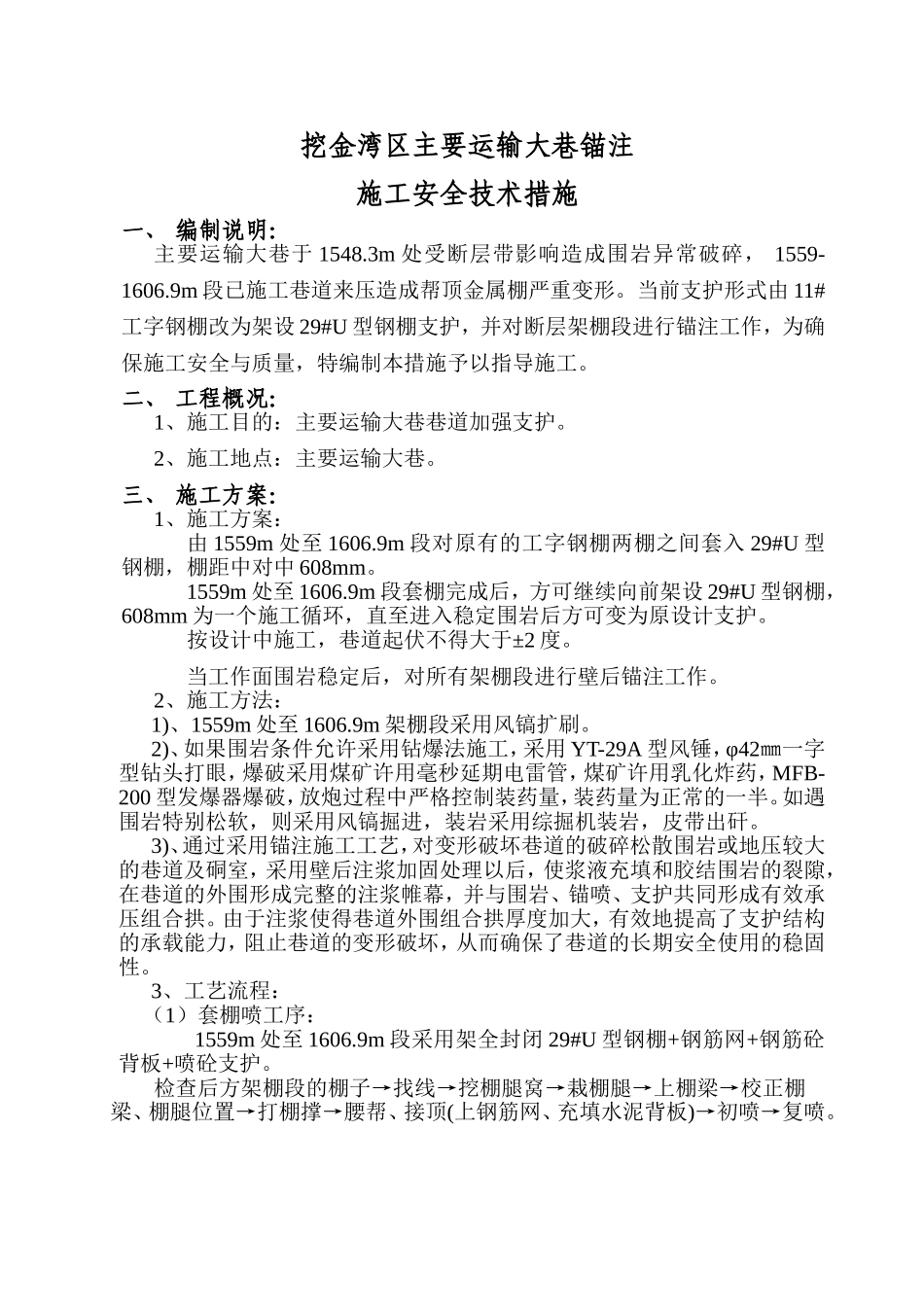

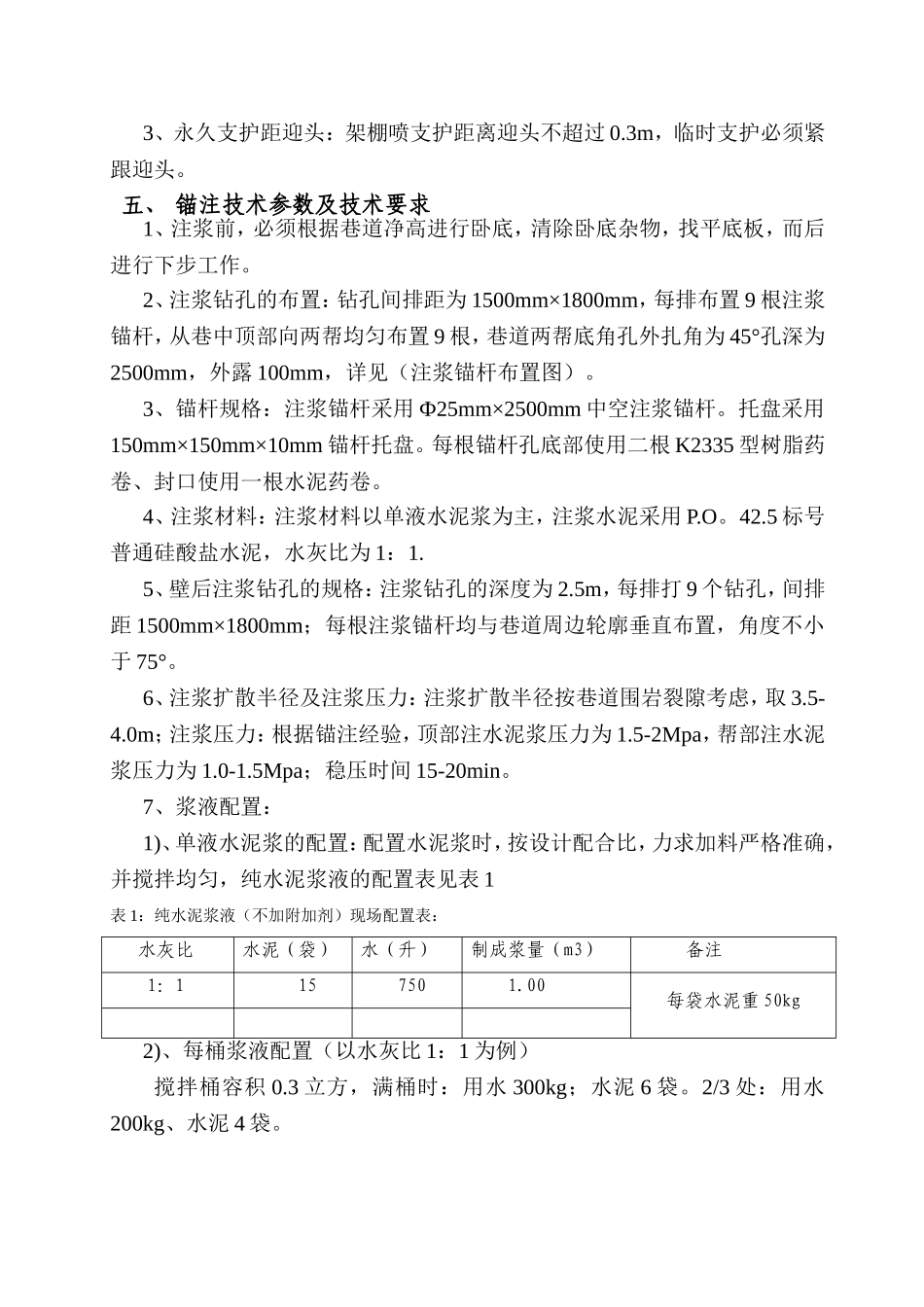

挖金湾区主要运输大巷锚注施工安全技术措施一、编制说明:主要运输大巷于1548
3m处受断层带影响造成围岩异常破碎,1559-1606
9m段已施工巷道来压造成帮顶金属棚严重变形
当前支护形式由11#工字钢棚改为架设29#U型钢棚支护,并对断层架棚段进行锚注工作,为确保施工安全与质量,特编制本措施予以指导施工
二、工程概况:1、施工目的:主要运输大巷巷道加强支护
2、施工地点:主要运输大巷
三、施工方案:1、施工方案:由1559m处至1606
9m段对原有的工字钢棚两棚之间套入29#U型钢棚,棚距中对中608mm
1559m处至1606
9m段套棚完成后,方可继续向前架设29#U型钢棚,608mm为一个施工循环,直至进入稳定围岩后方可变为原设计支护
按设计中施工,巷道起伏不得大于±2度
当工作面围岩稳定后,对所有架棚段进行壁后锚注工作
2、施工方法:1)、1559m处至1606
9m架棚段采用风镐扩刷
2)、如果围岩条件允许采用钻爆法施工,采用YT-29A型风锤,φ42㎜一字型钻头打眼,爆破采用煤矿许用毫秒延期电雷管,煤矿许用乳化炸药,MFB-200型发爆器爆破,放炮过程中严格控制装药量,装药量为正常的一半
如遇围岩特别松软,则采用风镐掘进,装岩采用综掘机装岩,皮带出矸
3)、通过采用锚注施工工艺,对变形破坏巷道的破碎松散围岩或地压较大的巷道及硐室,采用壁后注浆加固处理以后,使浆液充填和胶结围岩的裂隙,在巷道的外围形成完整的注浆帷幕,并与围岩、锚喷、支护共同形成有效承压组合拱
由于注浆使得巷道外围组合拱厚度加大,有效地提高了支护结构的承载能力,阻止巷道的变形破坏,从而确保了巷道的长期安全使用的稳固性
3、工艺流程:(1)套棚喷工序:1559m处至1606
9m段采用架全封闭29#U型钢棚+钢筋网+钢筋砼背板+喷砼支护
检查后方架棚段的棚子→找线→挖棚腿窝→栽棚腿→上棚梁→校正
