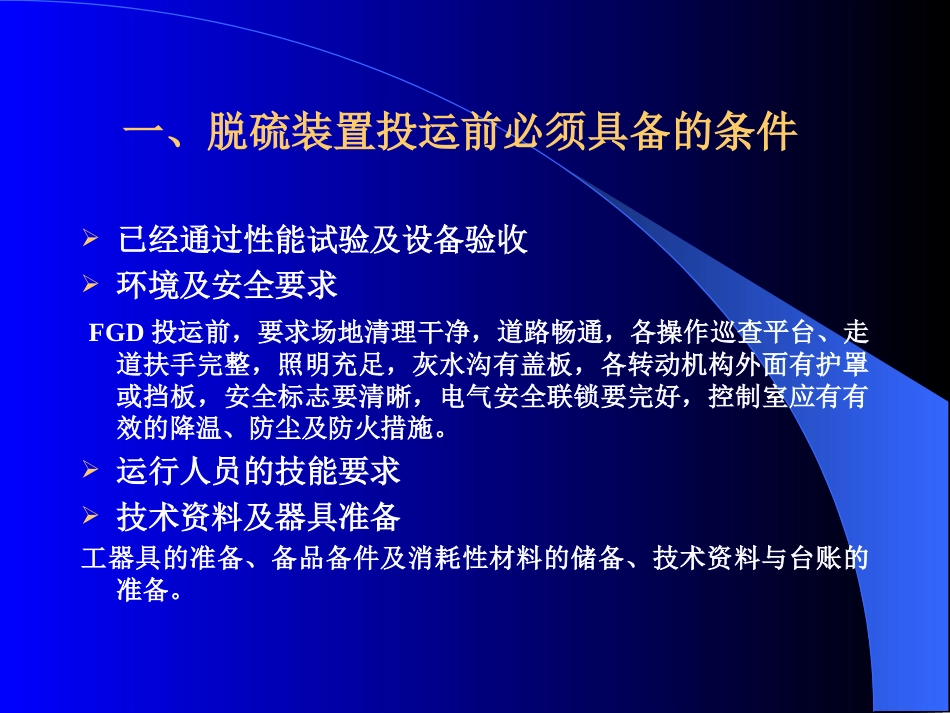

脱硫系统的运行一、脱硫装置投运前必须具备的条件已经通过性能试验及设备验收环境及安全要求FGD投运前,要求场地清理干净,道路畅通,各操作巡查平台、走道扶手完整,照明充足,灰水沟有盖板,各转动机构外面有护罩或挡板,安全标志要清晰,电气安全联锁要完好,控制室应有有效的降温、防尘及防火措施
运行人员的技能要求技术资料及器具准备工器具的准备、备品备件及消耗性材料的储备、技术资料与台账的准备
二、脱硫系统的起动与停运FGD装置的停运短时停运(数小时)、短期停运(数日)和长期停运(机组大修)FGD装置的启动短时停运后启动、短期停运后启动和长期停运后启动
脱硫装置的停运1)短时停运的操作如果停机数小时,不必使全部FGD装置都停止工作,仅关闭部分设备
以下设备一般应停止运行
(1)FGD烟气系统;(2)吸收塔循环泵;(3)氧化风机;(4)石灰石浆液供给系统
切换至旁路运行后,FGD装置与烟气隔离,原烟气和净烟气挡板门关闭
2)短期停运的操作如果停运需持续数日,则除了上述设备停运外,以下设备也应停运
(1)除雾器冲洗系统;(2)石灰石浆液制备系统;(3)石膏脱水系统;(4)石膏浆液排出泵及石膏溢流浆液泵;(5)工业水系统
为防止石膏板结,必须及时将石膏仓内积料全部排空
在短时停运和短期停运期间,装置中输送浆液的管线必须冲洗
在有浆液的容器内,搅拌器维持运行
3)长期停运的操作脱硫系统随机组进行大修,需将吸收塔内浆液由石膏浆液排出泵及吸收塔地坑泵(石膏浆液排出泵因液位低停运后)排到事故浆液罐储存备用,除事故浆液罐搅拌器应运行外,其他浆罐均应排空,其他设备均应停运以备检修
脱硫装置的启动(1)短时停运后的启动操作为尽量缩短启动周期,某些设备同时启动,以备用方式运行,直到启动程序达到规定步骤才取消这些设备的预备运行方式
按以下顺序进行开启:吸收塔循环泵→石灰石浆液供给系统→FGD烟气系统
