第1页共7页贵州省道安高速公路流河渡至陆家寨段第TJ23标段(K224+300~K224+400)填石路堤试验段成果报告编制:复核:审批:中交四航局道安高速公路TJ23标项目部(盖章)2014年月日填石路基试验段施工总结我标段于2014年4月29日开始进行石方路基试验段施工,施工段落为K224+300~K224+400段落,长100米
现将填石路基试验段施工进行总结
一、工程概况整体式路基宽24
5m,其中,中央分隔带宽2
0m,其两侧路缘带各宽0
5m,每侧行车道宽2×3
75m,两侧硬路肩各宽2
5m路缘带),两侧土路肩各宽0
一般路段行车道、路缘带及硬路肩设2%横坡,土路肩设4%横坡
分离式路基宽12
25m,其中,左侧硬路肩宽0
75m(含0
5m路缘带),行车道宽2×3
75m,右侧硬路肩宽2
5m第2页共7页填石路堤试验段成果报告路缘带),两侧土路肩各宽0

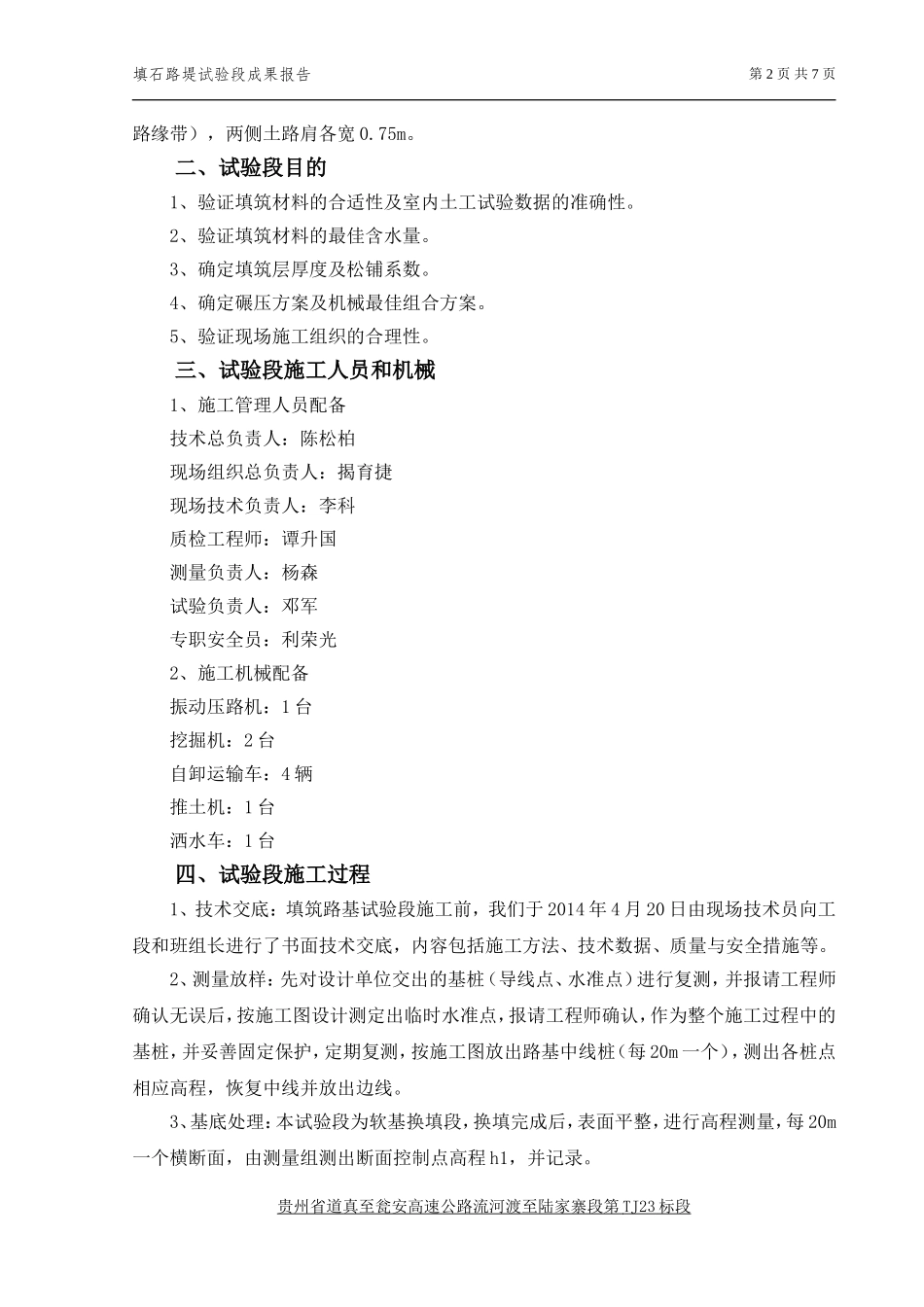

二、试验段目的1、验证填筑材料的合适性及室内土工试验数据的准确性
2、验证填筑材料的最佳含水量
3、确定填筑层厚度及松铺系数
4、确定碾压方案及机械最佳组合方案
5、验证现场施工组织的合理性
三、试验段施工人员和机械1、施工管理人员配备技术总负责人:陈松柏现场组织总负责人:揭育捷现场技术负责人:李科质检工程师:谭升国测量负责人:杨森试验负责人:邓军专职安全员:利荣光2、施工机械配备振动压路机:1台挖掘机:2台自卸运输车:4辆推土机:1台洒水车:1台四、试验段施工过程1、技术交底:填筑路基试验段施工前,我们于2014年4月20日由现场技术员向工段和班组长进行了书面技术交底,内容包括施工方法、技术数据、质量与安全措施等
2、测量放样:先对设计单位交出的基桩(导线点、水准点)进行复测,并报请工程师确认无误后,按施工图设计测定出临时水准点,报请工程师确认,作为整个施工过程中的基
