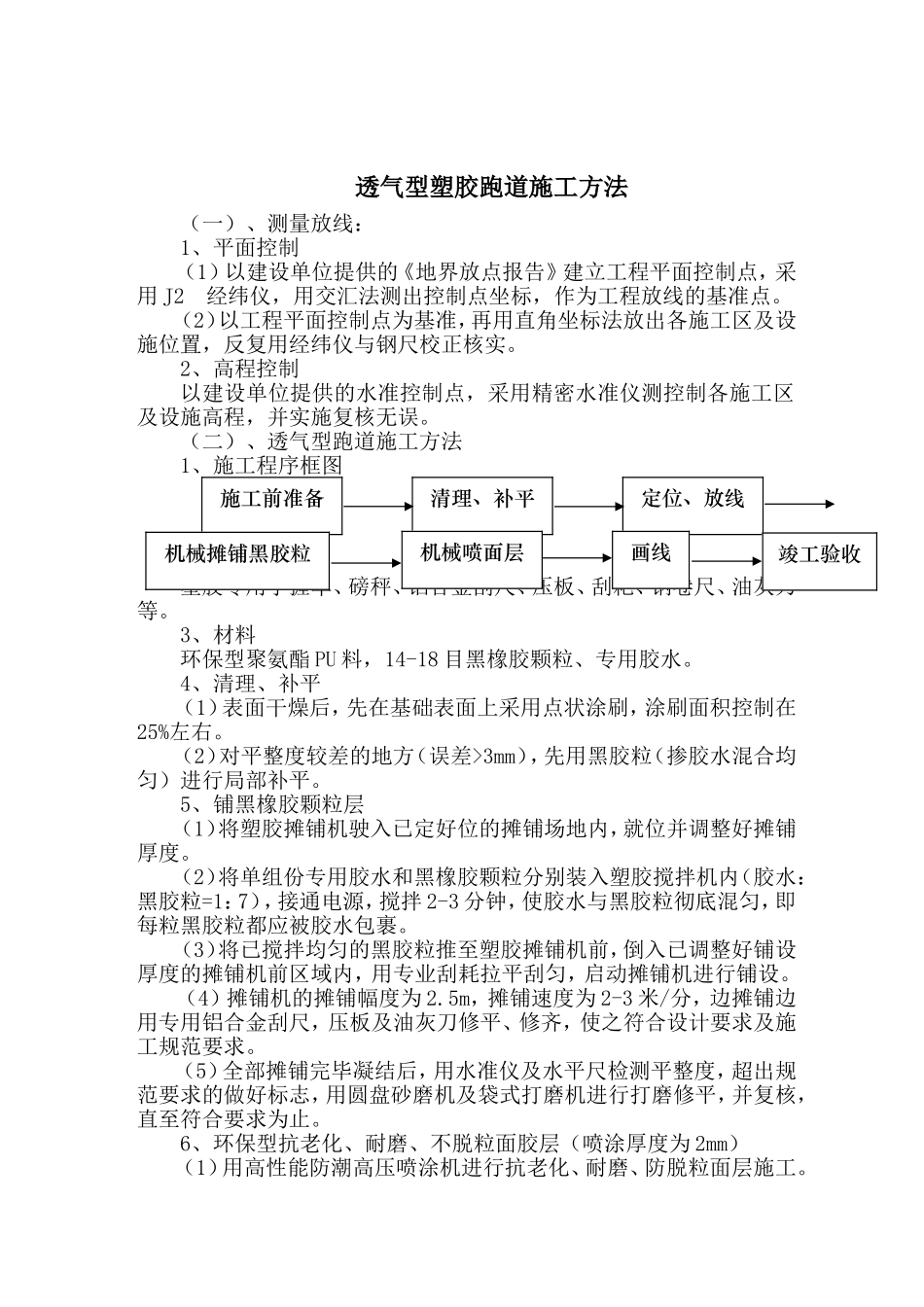

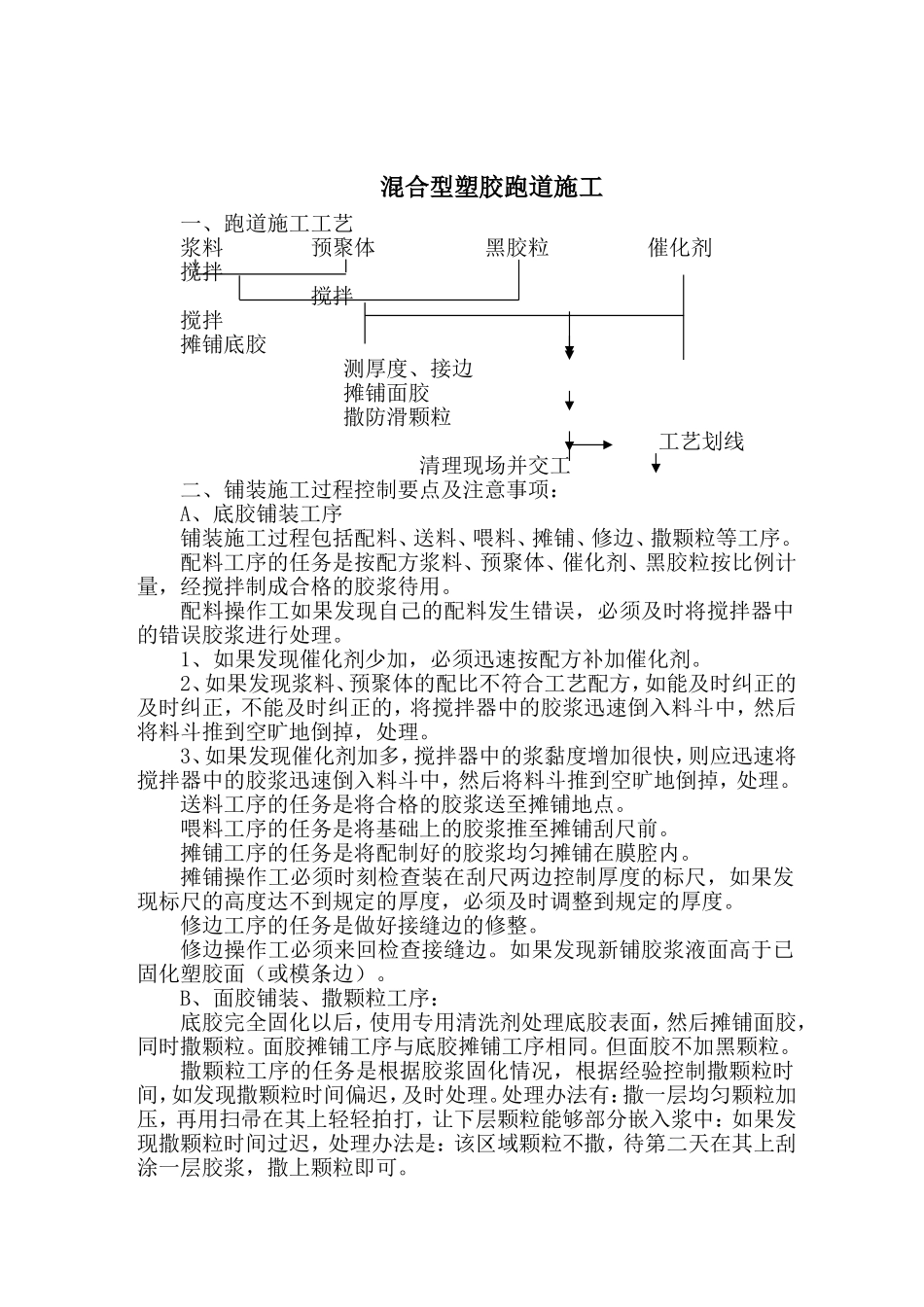

混合型塑胶跑道施工一、跑道施工工艺浆料预聚体黑胶粒催化剂搅拌搅拌搅拌摊铺底胶测厚度、接边摊铺面胶撒防滑颗粒工艺划线清理现场并交工二、铺装施工过程控制要点及注意事项:A、底胶铺装工序铺装施工过程包括配料、送料、喂料、摊铺、修边、撒颗粒等工序
配料工序的任务是按配方浆料、预聚体、催化剂、黑胶粒按比例计量,经搅拌制成合格的胶浆待用
配料操作工如果发现自己的配料发生错误,必须及时将搅拌器中的错误胶浆进行处理
1、如果发现催化剂少加,必须迅速按配方补加催化剂
2、如果发现浆料、预聚体的配比不符合工艺配方,如能及时纠正的及时纠正,不能及时纠正的,将搅拌器中的胶浆迅速倒入料斗中,然后将料斗推到空旷地倒掉,处理
3、如果发现催化剂加多,搅拌器中的浆黏度增加很快,则应迅速将搅拌器中的胶浆迅速倒入料斗中,然后将料斗推到空旷地倒掉,处理
送料工序的任务是将合格的胶浆送至摊铺地点
喂料工序的任务是将基础上的胶浆推至摊铺刮尺前
摊铺工序的任务是将配制好的胶浆均匀摊铺在膜腔内
摊铺操作工必须时刻检查装在刮尺两边控制厚度的标尺,如果发现标尺的高度达不到规定的厚度,必须及时调整到规定的厚度
修边工序的任务是做好接缝边的修整
修边操作工必须来回检查接缝边
如果发现新铺胶浆液面高于已固化塑胶面(或模条边)

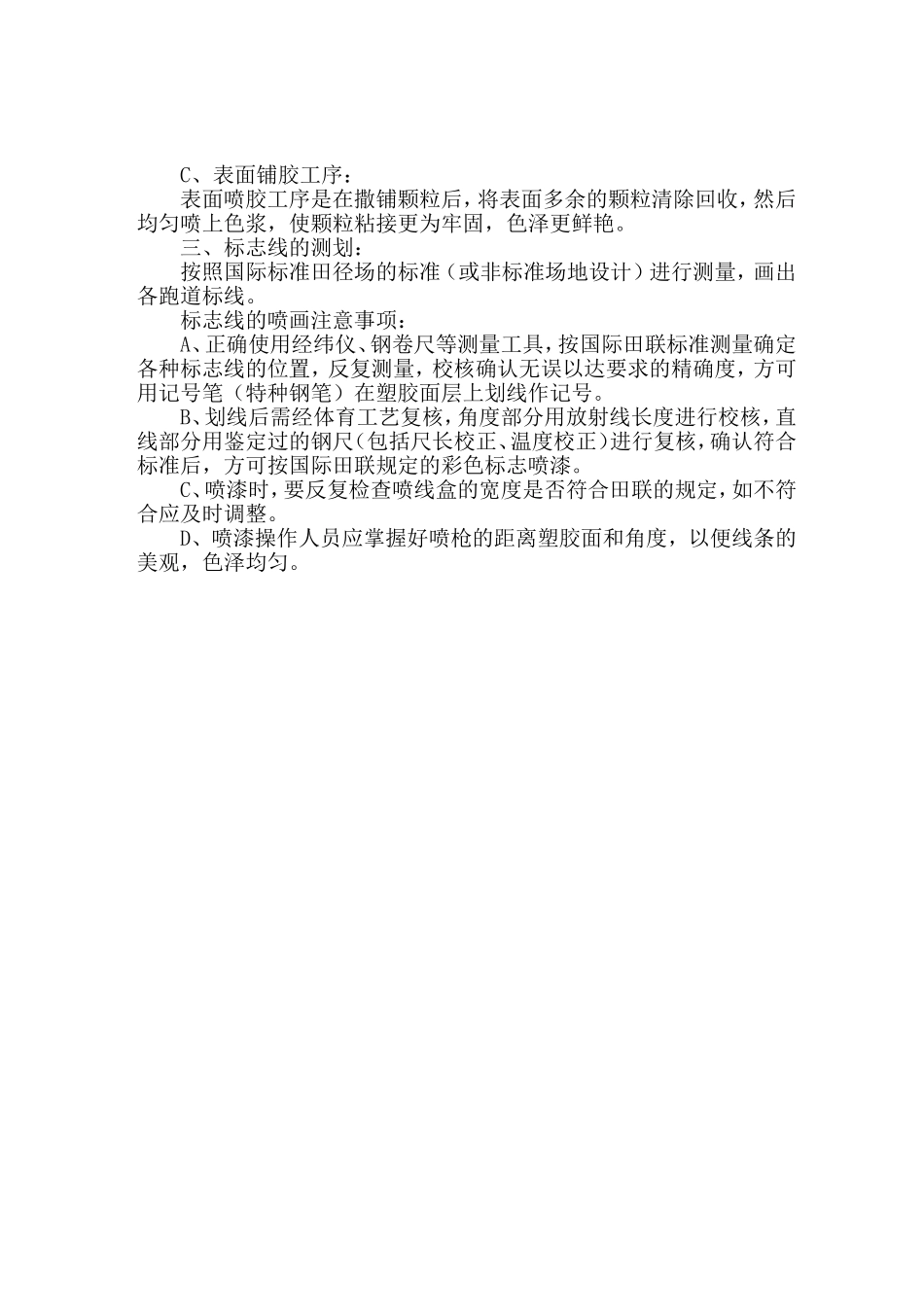

B、面胶铺装、撒颗粒工序:底胶完全固化以后,使用专用清洗剂处理底胶表面,然后摊铺面胶,同时撒颗粒
面胶摊铺工序与底胶摊铺工序相同
但面胶不加黑颗粒
撒颗粒工序的任务是根据胶浆固化情况,根据经验控制撒颗粒时间,如发现撒颗粒时间偏迟,及时处理
处理办法有:撒一层均匀颗粒加压,再用扫帚在其上轻轻拍打,让下层颗粒能够部分嵌入浆中:如果发现撒颗粒时间过迟,处理办法是:该区域颗粒不撒,待第二天在其上刮涂一层胶浆,撒上颗粒即可
C、表面铺胶工序:表面喷胶工序是在撒铺颗粒后,将表面多余的颗粒清除回收,然后均匀喷上色浆,使颗
