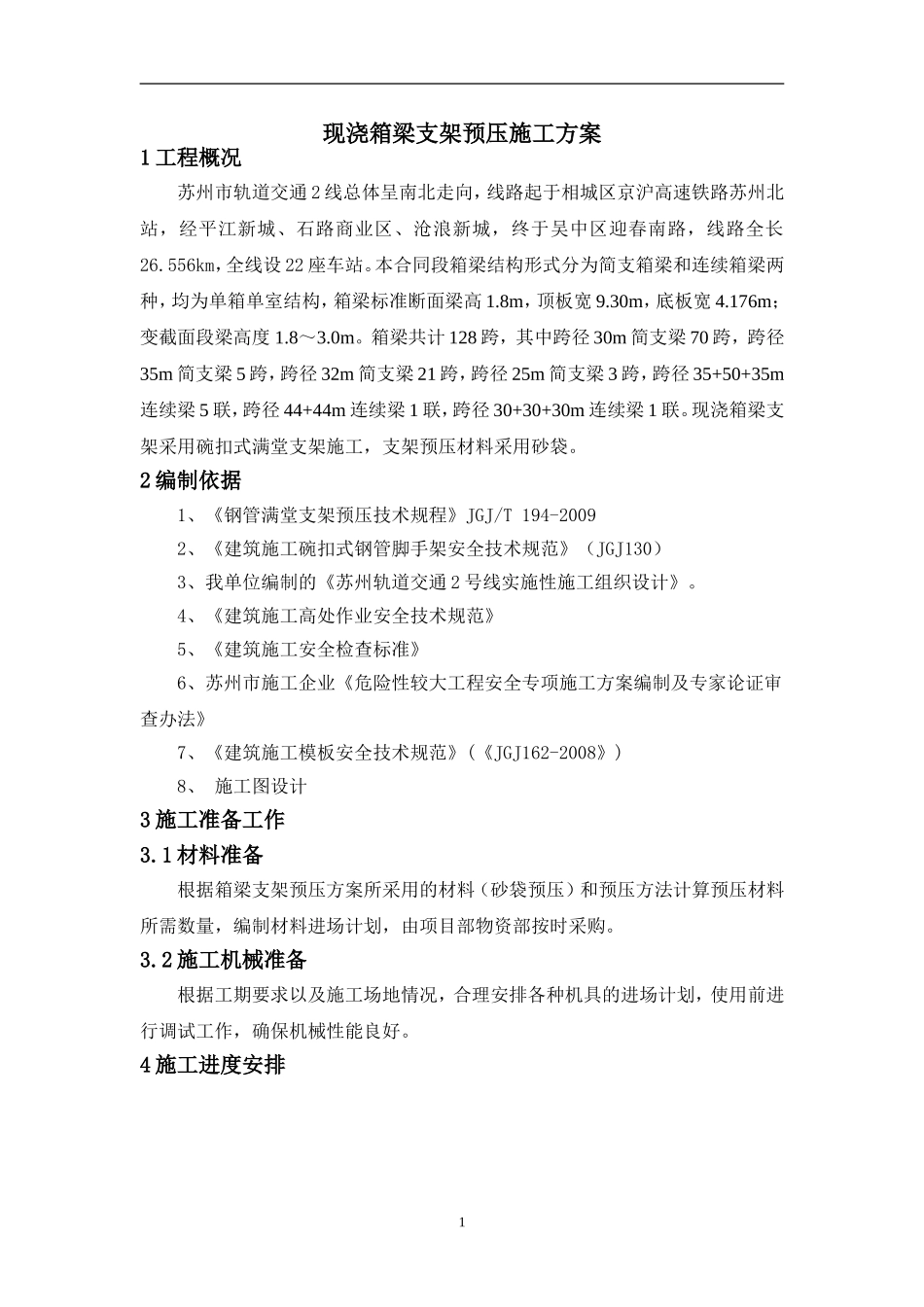

现浇箱梁支架预压施工方案1工程概况苏州市轨道交通2线总体呈南北走向,线路起于相城区京沪高速铁路苏州北站,经平江新城、石路商业区、沧浪新城,终于吴中区迎春南路,线路全长26
556km,全线设22座车站
本合同段箱梁结构形式分为简支箱梁和连续箱梁两种,均为单箱单室结构,箱梁标准断面梁高1
8m,顶板宽9
30m,底板宽4
176m;变截面段梁高度1
箱梁共计128跨,其中跨径30m简支梁70跨,跨径35m简支梁5跨,跨径32m简支梁21跨,跨径25m简支梁3跨,跨径35+50+35m连续梁5联,跨径44+44m连续梁1联,跨径30+30+30m连续梁1联
现浇箱梁支架采用碗扣式满堂支架施工,支架预压材料采用砂袋
2编制依据1、《钢管满堂支架预压技术规程》JGJ/T194-20092、《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ130)3、我单位编制的《苏州轨道交通2号线实施性施工组织设计》
4、《建筑施工高处作业安全技术规范》5、《建筑施工安全检查标准》6、苏州市施工企业《危险性较大工程安全专项施工方案编制及专家论证审查办法》7、《建筑施工模板安全技术规范》(《JGJ162-2008》)8、施工图设计3施工准备工作3
1材料准备根据箱梁支架预压方案所采用的材料(砂袋预压)和预压方法计算预压材料所需数量,编制材料进场计划,由项目部物资部按时采购
2施工机械准备根据工期要求以及施工场地情况,合理安排各种机具的进场计划,使用前进行调试工作,确保机械性能良好

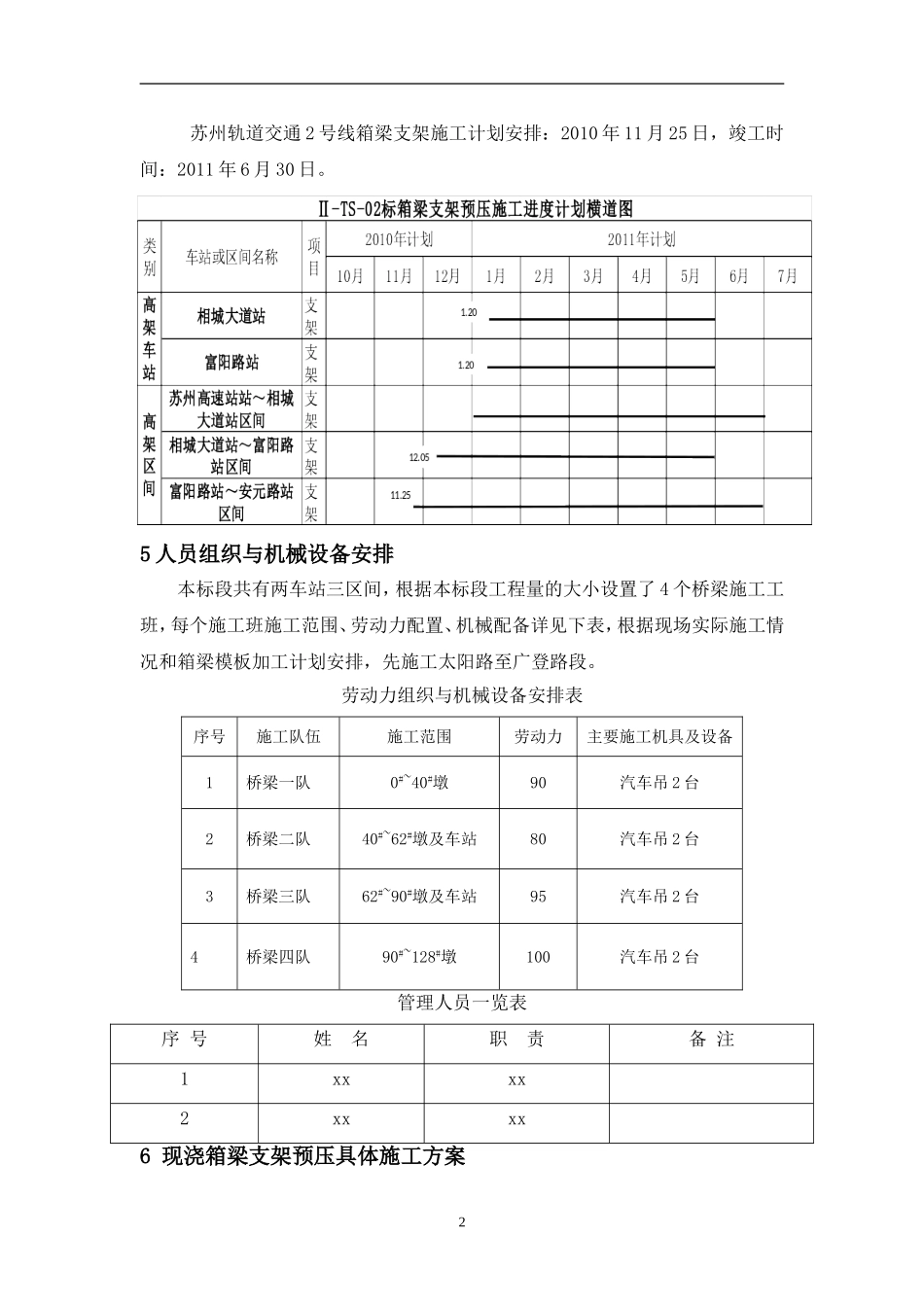

4施工进度安排1苏州轨道交通2号线箱梁支架施工计划安排:2010年11月25日,竣工时间:2011年6月30日

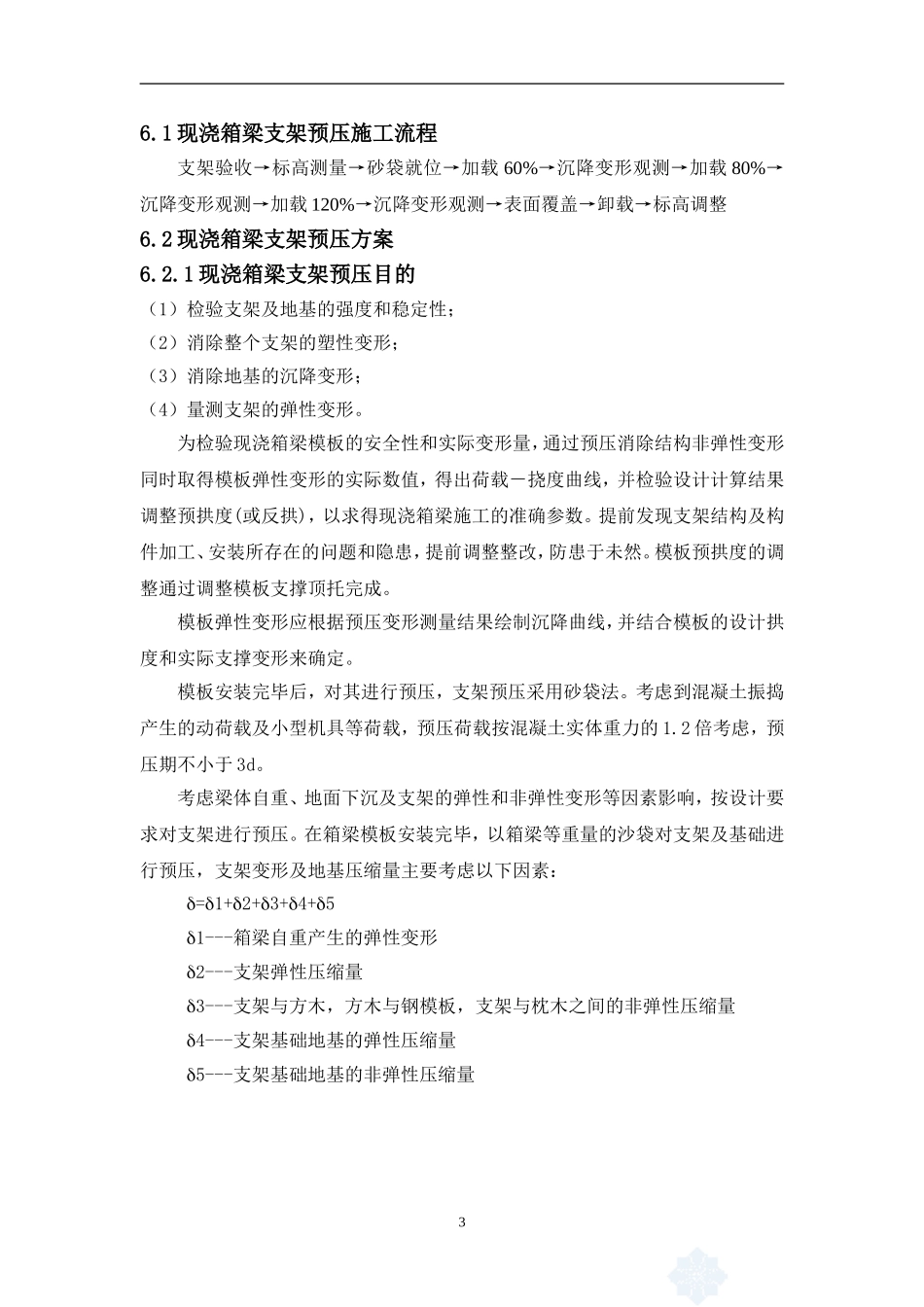

5人员组织与机械设备安排本标段共有两车站三区间,根据本标段工程量的大小设置了4个桥梁施工工班,每个施工班施工范围、劳动力配置、机械配备详见下表,根据现场实际施工情况和箱梁模板加工计划安排,先施工太
