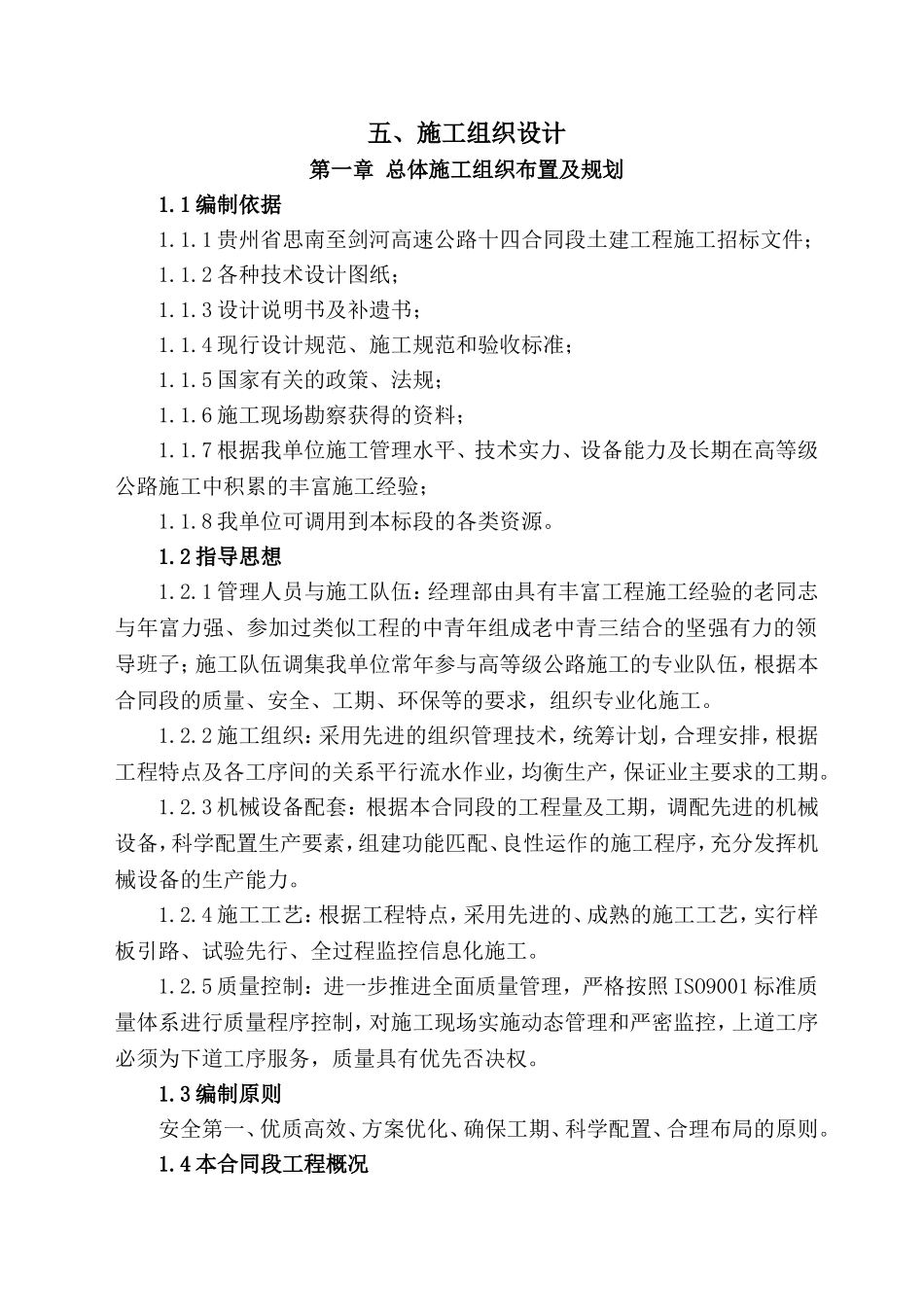

五、施工组织设计第一章总体施工组织布置及规划1
1编制依据1
1贵州省思南至剑河高速公路十四合同段土建工程施工招标文件;1
2各种技术设计图纸;1
3设计说明书及补遗书;1
4现行设计规范、施工规范和验收标准;1
5国家有关的政策、法规;1
6施工现场勘察获得的资料;1
7根据我单位施工管理水平、技术实力、设备能力及长期在高等级公路施工中积累的丰富施工经验;1
8我单位可调用到本标段的各类资源
2指导思想1
1管理人员与施工队伍:经理部由具有丰富工程施工经验的老同志与年富力强、参加过类似工程的中青年组成老中青三结合的坚强有力的领导班子;施工队伍调集我单位常年参与高等级公路施工的专业队伍,根据本合同段的质量、安全、工期、环保等的要求,组织专业化施工
2施工组织:采用先进的组织管理技术,统筹计划,合理安排,根据工程特点及各工序间的关系平行流水作业,均衡生产,保证业主要求的工期
3机械设备配套:根据本合同段的工程量及工期,调配先进的机械设备,科学配置生产要素,组建功能匹配、良性运作的施工程序,充分发挥机械设备的生产能力
4施工工艺:根据工程特点,采用先进的、成熟的施工工艺,实行样板引路、试验先行、全过程监控信息化施工
5质量控制:进一步推进全面质量管理,严格按照ISO9001标准质量体系进行质量程序控制,对施工现场实施动态管理和严密监控,上道工序必须为下道工序服务,质量具有优先否决权
3编制原则安全第一、优质高效、方案优化、确保工期、科学配置、合理布局的原则

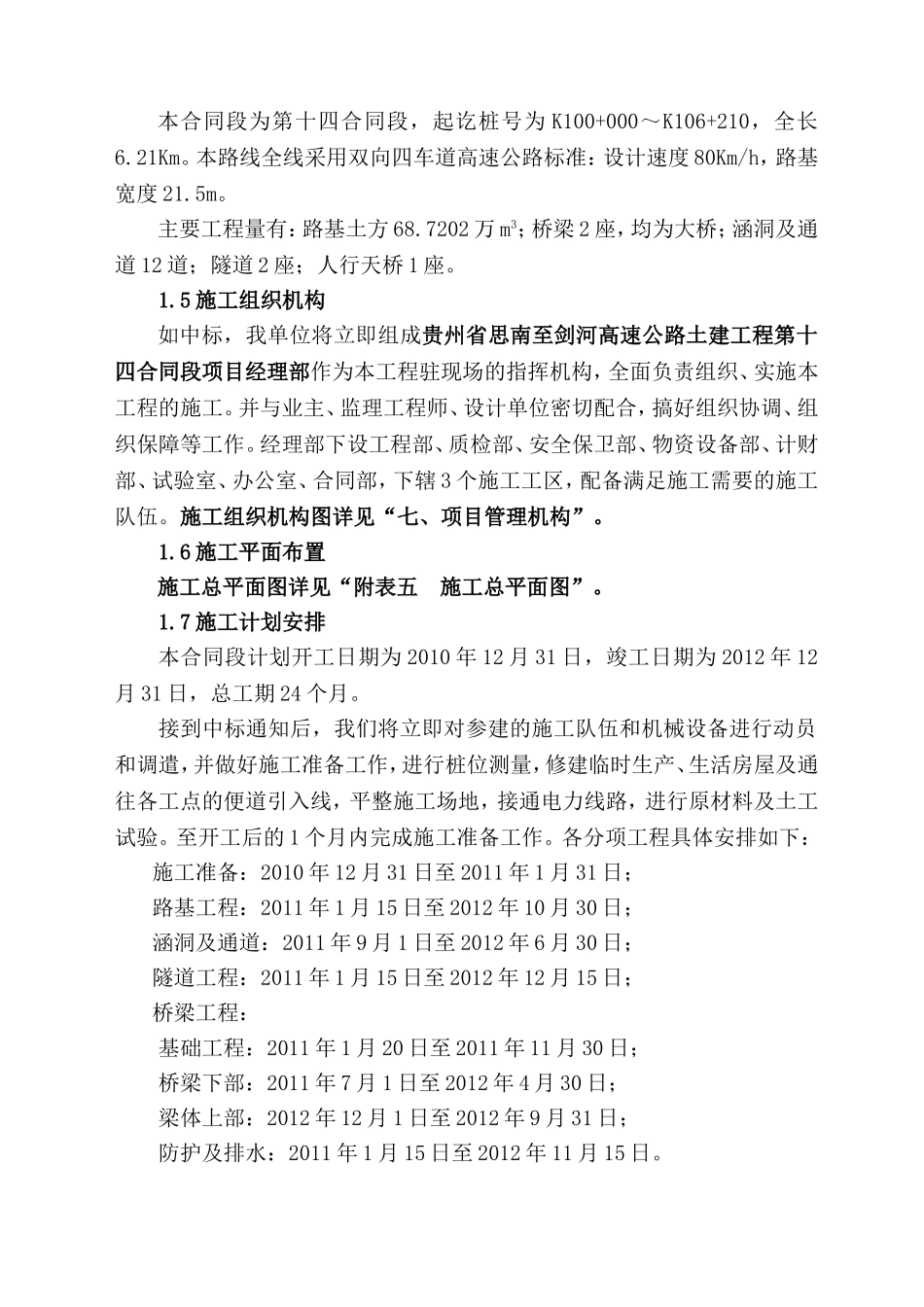

4本合同段工程概况本合同段为第十四合同段,起讫桩号为K100+000~K106+210,全长6
本路线全线采用双向四车道高速公路标准:设计速度80Km/h,路基宽度21
主要工程量有:路基土方68
7202万m3;桥梁2座,均为大
