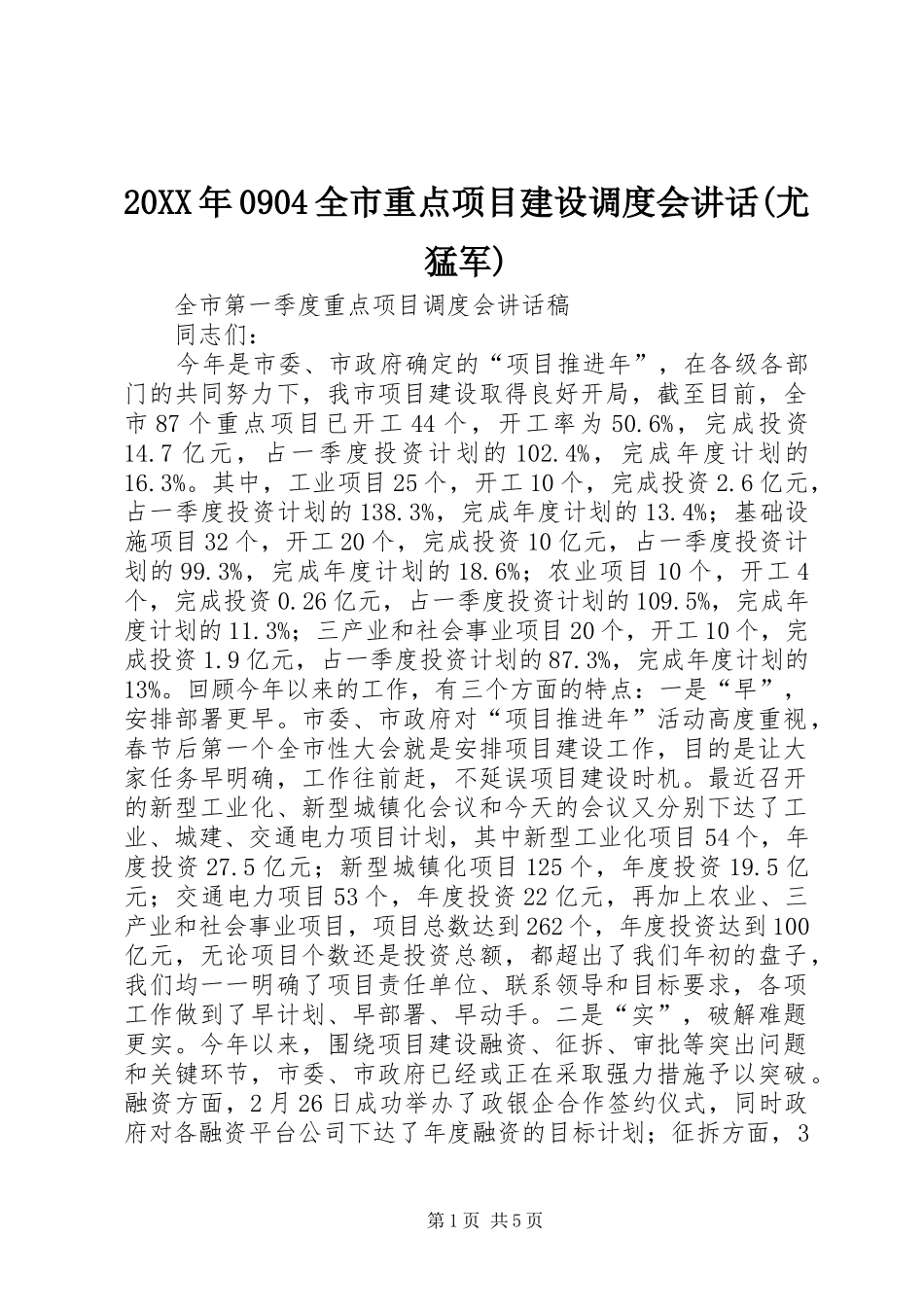

20XX年0904全市重点项目建设调度会讲话(尤猛军)全市第一季度重点项目调度会讲话稿同志们:今年是市委、市政府确定的“项目推进年”,在各级各部门的共同努力下,我市项目建设取得良好开局,截至目前,全市87个重点项目已开工44个,开工率为50
6%,完成投资14
7亿元,占一季度投资计划的102
4%,完成年度计划的16
其中,工业项目25个,开工10个,完成投资2
6亿元,占一季度投资计划的138
3%,完成年度计划的13
4%;基础设施项目32个,开工20个,完成投资10亿元,占一季度投资计划的99
3%,完成年度计划的18
6%;农业项目10个,开工4个,完成投资0
26亿元,占一季度投资计划的109
5%,完成年度计划的11
3%;三产业和社会事业项目20个,开工10个,完成投资1
9亿元,占一季度投资计划的87
3%,完成年度计划的13%
回顾今年以来的工作,有三个方面的特点:一是“早”,安排部署更早
市委、市政府对“项目推进年”活动高度重视,春节后第一个全市性大会就是安排项目建设工作,目的是让大家任务早明确,工作往前赶,不延误项目建设时机
最近召开的新型工业化、新型城镇化会议和今天的会议又分别下达了工业、城建、交通电力项目计划,其中新型工业化项目54个,年度投资27
5亿元;新型城镇化项目125个,年度投资19
5亿元;交通电力项目53个,年度投资22亿元,再加上农业、三产业和社会事业项目,项目总数达到262个,年度投资达到100亿元,无论项目个数还是投资总额,都超出了我们年初的盘子,我们均一一明确了项目责任单位、联系领导和目标要求,各项工作做到了早计划、早部署、早动手
二是“实”,破解难题更实
今年以来,围绕项目建设融资、征拆、审批等突出问题和关键环节,市委、市政府已经或正在采取强力措施予以突破
融资方面,2月26日成功举办了政银企合作签约仪式,同时政府对
