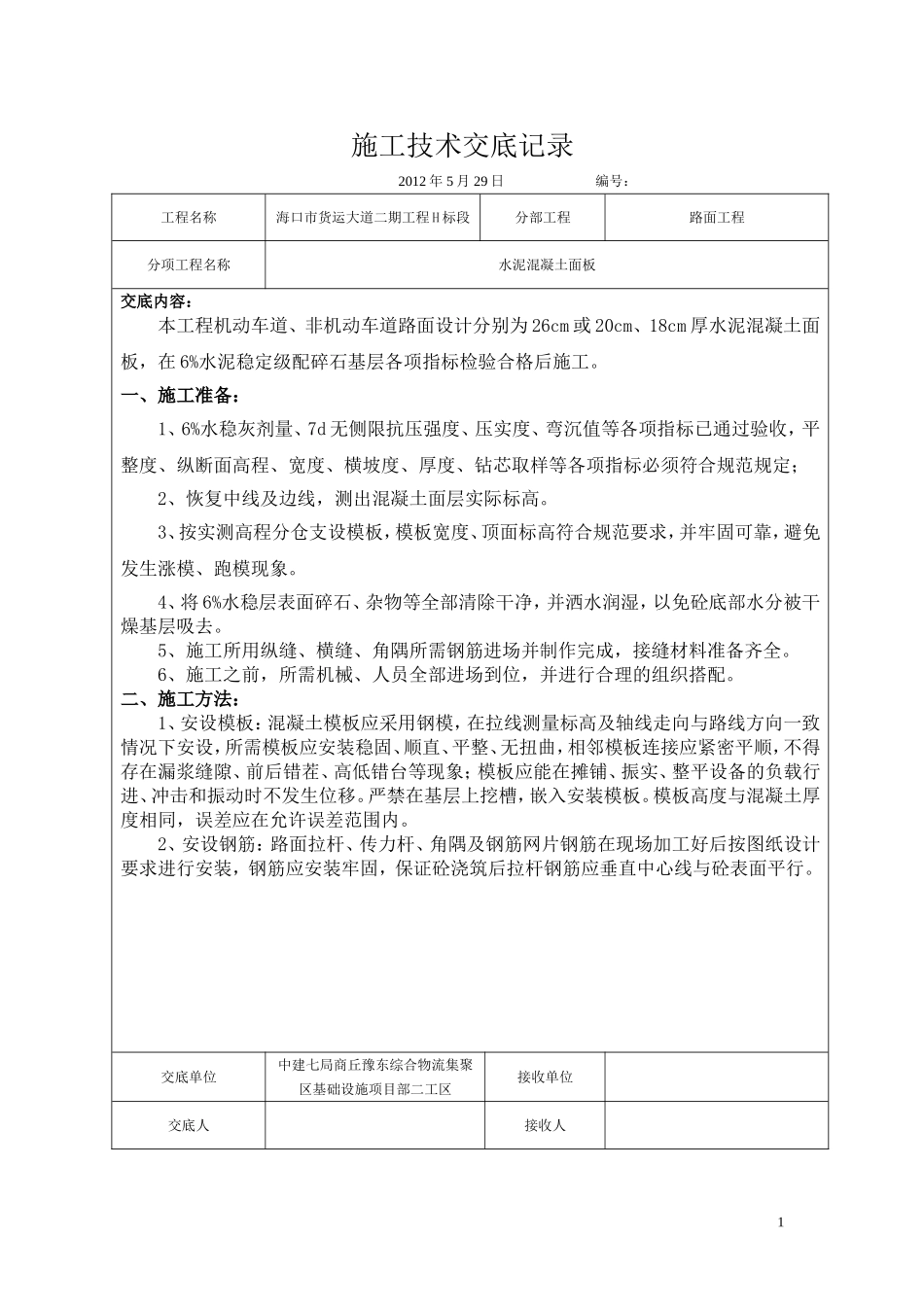

施工技术交底记录2012年5月29日编号:工程名称海口市货运大道二期工程H标段分部工程路面工程分项工程名称水泥混凝土面板交底内容:本工程机动车道、非机动车道路面设计分别为26cm或20cm、18cm厚水泥混凝土面板,在6%水泥稳定级配碎石基层各项指标检验合格后施工
一、施工准备:1、6%水稳灰剂量、7d无侧限抗压强度、压实度、弯沉值等各项指标已通过验收,平整度、纵断面高程、宽度、横坡度、厚度、钻芯取样等各项指标必须符合规范规定;2、恢复中线及边线,测出混凝土面层实际标高
3、按实测高程分仓支设模板,模板宽度、顶面标高符合规范要求,并牢固可靠,避免发生涨模、跑模现象
4、将6%水稳层表面碎石、杂物等全部清除干净,并洒水润湿,以免砼底部水分被干燥基层吸去
5、施工所用纵缝、横缝、角隅所需钢筋进场并制作完成,接缝材料准备齐全
6、施工之前,所需机械、人员全部进场到位,并进行合理的组织搭配
二、施工方法:1、安设模板:混凝土模板应采用钢模,在拉线测量标高及轴线走向与路线方向一致情况下安设,所需模板应安装稳固、顺直、平整、无扭曲,相邻模板连接应紧密平顺,不得存在漏浆缝隙、前后错茬、高低错台等现象;模板应能在摊铺、振实、整平设备的负载行进、冲击和振动时不发生位移
严禁在基层上挖槽,嵌入安装模板
模板高度与混凝土厚度相同,误差应在允许误差范围内
2、安设钢筋:路面拉杆、传力杆、角隅及钢筋网片钢筋在现场加工好后按图纸设计要求进行安装,钢筋应安装牢固,保证砼浇筑后拉杆钢筋应垂直中心线与砼表面平行
交底单位中建七局商丘豫东综合物流集聚区基础设施项目部二工区接收单位交底人接收人1施工技术交底记录2011年10月20日编号:1020工程名称商丘市豫东综合物流集聚区四路两桥工程分部工程路面工程分项工程名称水泥混凝土面板交底内容:3、砼的搅拌:投入搅拌机每盘的拌合物数量,应按试验配合比根据原材料含水情
