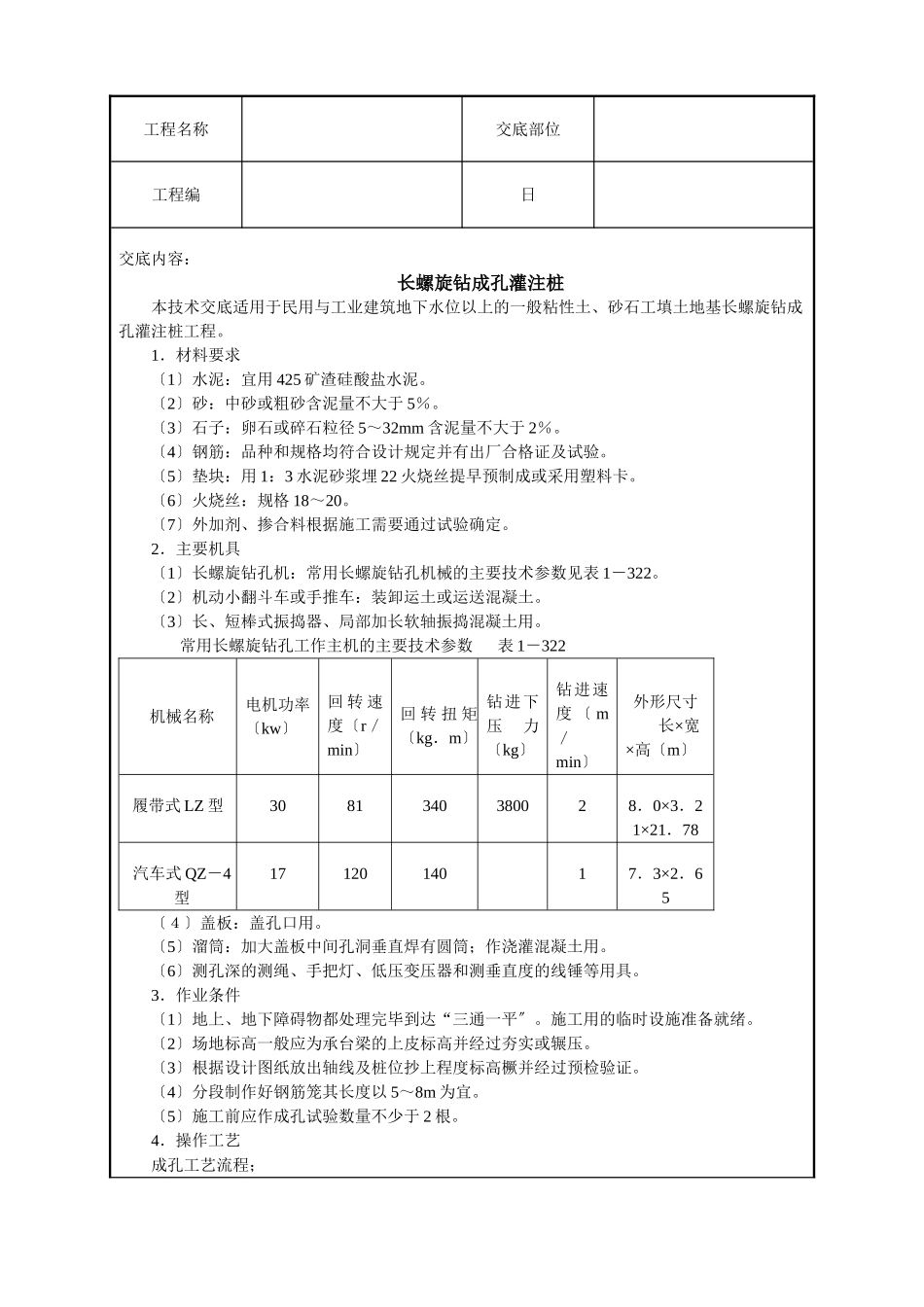

工程名称交底部位工程编日交底内容:长螺旋钻成孔灌注桩本技术交底适用于民用与工业建筑地下水位以上的一般粘性土、砂石工填土地基长螺旋钻成孔灌注桩工程。1.材料要求〔1〕水泥:宜用425矿渣硅酸盐水泥。〔2〕砂:中砂或粗砂含泥量不大于5%。〔3〕石子:卵石或碎石粒径5~32mm含泥量不大于2%。〔4〕钢筋:品种和规格均符合设计规定并有出厂合格证及试验。〔5〕垫块:用1:3水泥砂浆埋22火烧丝提早预制成或采用塑料卡。〔6〕火烧丝:规格18~20。〔7〕外加剂、掺合料根据施工需要通过试验确定。2.主要机具〔1〕长螺旋钻孔机:常用长螺旋钻孔机械的主要技术参数见表1-322。〔2〕机动小翻斗车或手推车:装卸运土或运送混凝土。〔3〕长、短棒式振捣器、局部加长软轴振捣混凝土用。常用长螺旋钻孔工作主机的主要技术参数表1-322机械名称电机功率〔kw〕回转速度〔r/min〕回转扭矩〔kg.m〕钻进下压力〔kg〕钻进速度〔m/min〕外形尺寸长×宽×高〔m〕履带式LZ型3081340380028.0×3.21×21.78汽车式QZ-4型1712014017.3×2.65〔4〕盖板:盖孔口用。〔5〕溜筒:加大盖板中间孔洞垂直焊有圆筒;作浇灌混凝土用。〔6〕测孔深的测绳、手把灯、低压变压器和测垂直度的线锤等用具。3.作业条件〔1〕地上、地下障碍物都处理完毕到达“三通一平〞。施工用的临时设施准备就绪。〔2〕场地标高一般应为承台梁的上皮标高并经过夯实或辗压。〔3〕根据设计图纸放出轴线及桩位抄上程度标高橛并经过预检验证。〔4〕分段制作好钢筋笼其长度以5~8m为宜。〔5〕施工前应作成孔试验数量不少于2根。4.操作工艺成孔工艺流程;工程名称交底部位工程编日钻孔桩就位→钻孔→检查成孔质量→孔底清理→盖好孔口盖板→移钻孔机至下一桩位浇灌混凝土工艺流程:移走盖板复测孔深、垂直度→放钢筋笼子→放混凝土留筒→浇灌混凝土〔随浇随震〕→插桩顶钢筋〔1〕钻孔机就位:钻孔机就位时必须保持平稳不发生倾斜、移位。为准确控制钻孔深度应在桩架上或桩上作出控制的标尺以便在施工中进展观测、记录。〔2〕钻孔:调直机架挺杆对好桩位〔用对位圈〕开动机器钻进、出土到达控制深度、停钻、提钻。〔3〕检查成孔质量:1〕钻深测定。用测深绳〔锤〕或手提灯测量孔深及虚土厚度。虚土厚度等于测量深度与钻孔深的差值。虚土厚度一般不应超过10cm。2〕孔径控制。钻进遇有含石块较多的土层或含水量较大的软塑粘土层时必须防止钻杆晃动引起孔径扩大致使孔壁附着扰动土和孔底增加回落土。〔4〕孔底土清理:钻到预定钻深后必须在深处进展空转清土然后停顿转动;提钻杆不得回转钻杆。孔底的虚土厚度超过质量时要分析原因采取处理措施。进钻过程中散落在地面上的土必须随时去除运走。〔5〕挪动钻机到下一位:经过成孔质量检查后应按表逐项填好桩孔施工记录。然后盖好孔口盖板并力求防止在盖板上行车走人最后再移走钻孔机到下一桩位。〔6〕浇灌混凝土1〕移走盖孔盖板再次复查孔深、孔径、孔壁、垂直度及孔底虚土厚度。2〕吊放钢筋笼:钢筋笼上必须选绑好砂浆垫块〔或卡好塑料卡〕;吊入钢筋笼时要对准孔位吊直扶稳缓慢下沉防止碰撞孔壁。钢筋笼下放到设计位置时应立即固定。两段钢筋笼连接时应采用焊接以确保钢筋的位置正确保护层符合要求。浇灌混凝土前并再次检查测量孔内虚土厚度。3〕放好混凝土溜筒应边浇灌混凝土分层振捣实分层高度按捣固的工具而定;一般不大于1.5m.4)浇注混凝土至桩顶时,应适当超过桩顶设计标高以保证在凿除浮浆后桩标高能符合设计要求。拔出混凝土溜筒和桩顶插入钢筋;钢筋要保持垂直插入保证有足够的保护层;防止插斜、插偏。5〕混凝土的坍落度一般宜为8~10cm;为保证其和易性及坍落度应注意调整砂率加减水剂和粉煤灰等。6〕同一配合比的试块每班不得少于一组。〔7〕冬、雨施工:1〕冬当温度低于0℃以下浇灌混凝土时应采取加热保温措施。浇灌时混凝土的温度按冬施方案规定执行。在桩顶未到达设计强度50%以前不得受冻。当气温高于30℃时应根据详细情况对混凝土采取缓凝措施。2〕雨严格坚持随钻随打混凝土的规定以防遇雨成孔后灌水造成塌孔。雨天不能进展钻孔施工程名称交底部位工程编日工。现...
