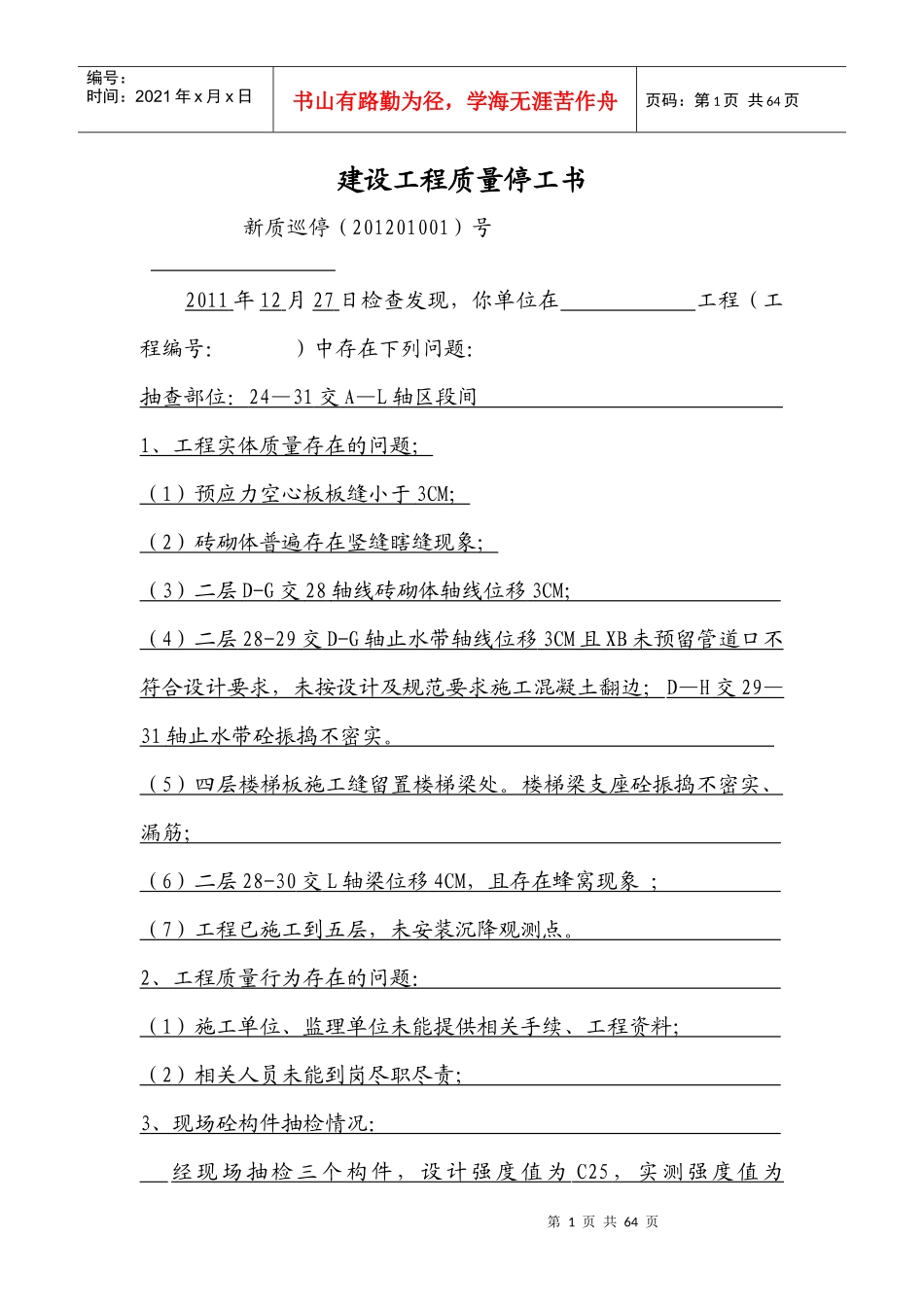

第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共64页建设工程质量停工书新质巡停(201201001)号2011年12月27日检查发现,你单位在工程(工程编号:)中存在下列问题:抽查部位:24—31交A—L轴区段间1、工程实体质量存在的问题;(1)预应力空心板板缝小于3CM;(2)砖砌体普遍存在竖缝瞎缝现象;(3)二层D-G交28轴线砖砌体轴线位移3CM;(4)二层28-29交D-G轴止水带轴线位移3CM且XB未预留管道口不符合设计要求,未按设计及规范要求施工混凝土翻边;D—H交29—31轴止水带砼振捣不密实
(5)四层楼梯板施工缝留置楼梯梁处
楼梯梁支座砼振捣不密实、漏筋;(6)二层28-30交L轴梁位移4CM,且存在蜂窝现象;(7)工程已施工到五层,未安装沉降观测点

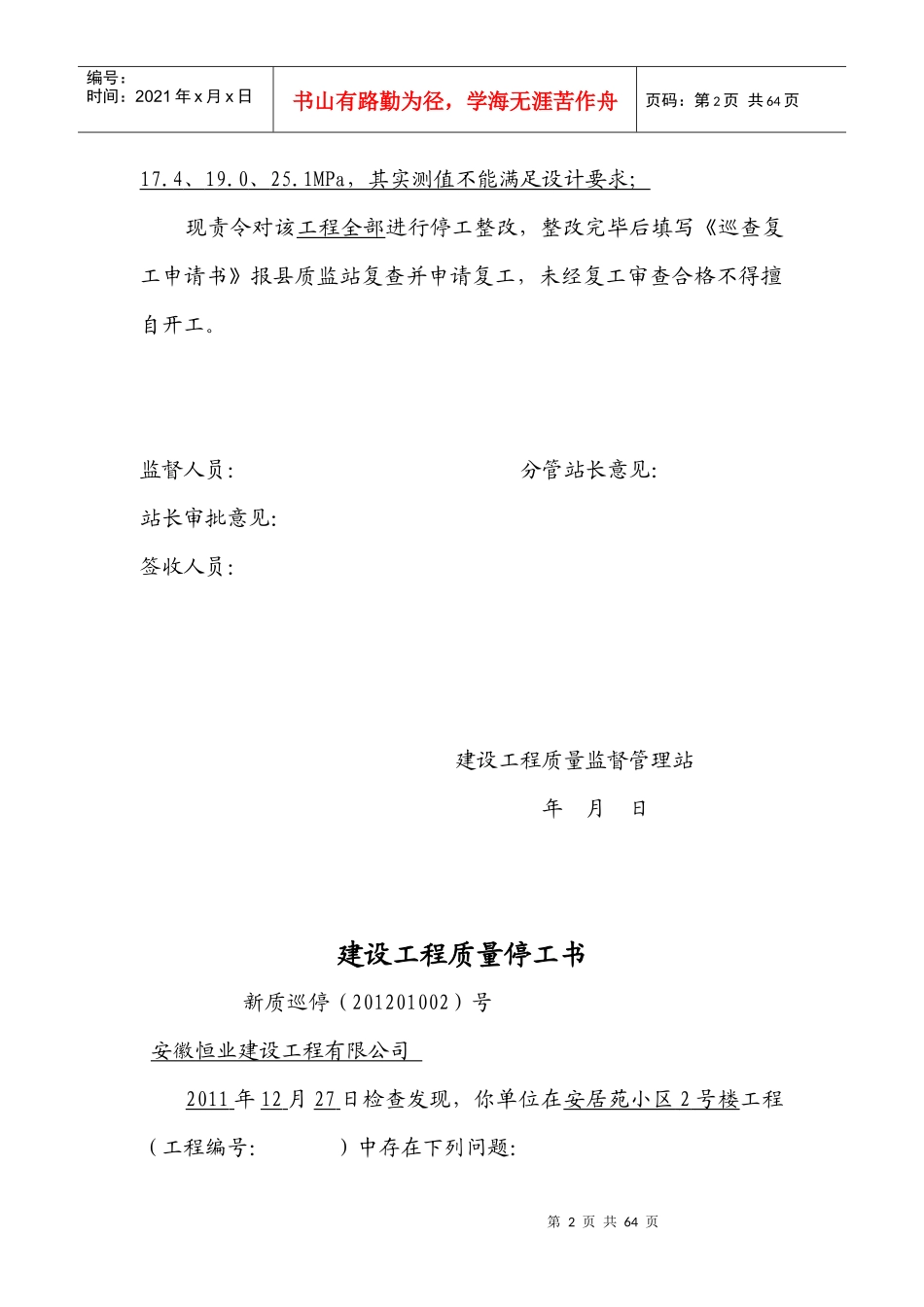

2、工程质量行为存在的问题:(1)施工单位、监理单位未能提供相关手续、工程资料;(2)相关人员未能到岗尽职尽责;3、现场砼构件抽检情况:经现场抽检三个构件,设计强度值为C25,实测强度值为第2页共64页第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共64页17
1MPa,其实测值不能满足设计要求;现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工

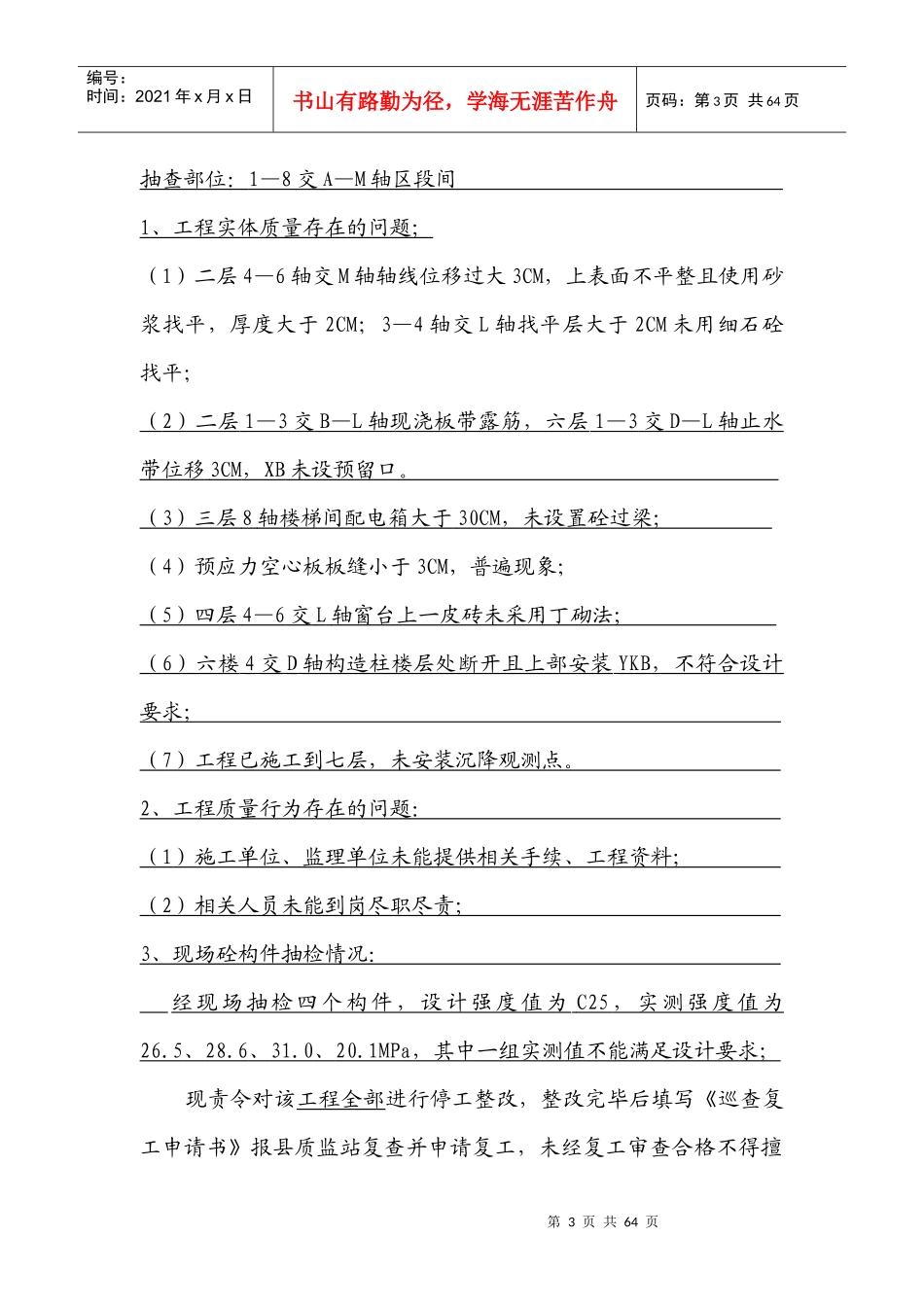

监督人员:分管站长意见:站长审批意见:签收人员:建设工程质量监督管理站年月日建设工程质量停工书新质巡停(201201002)号安徽恒业建设工程有限公司2011年12月27日检查发现,你单位在安居苑小区2号楼工程(工程编号:)中存在下列问题:第3页共64页第2页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共64页抽查部位:1—8交A—M轴区段间1、工程实体质量存在的
