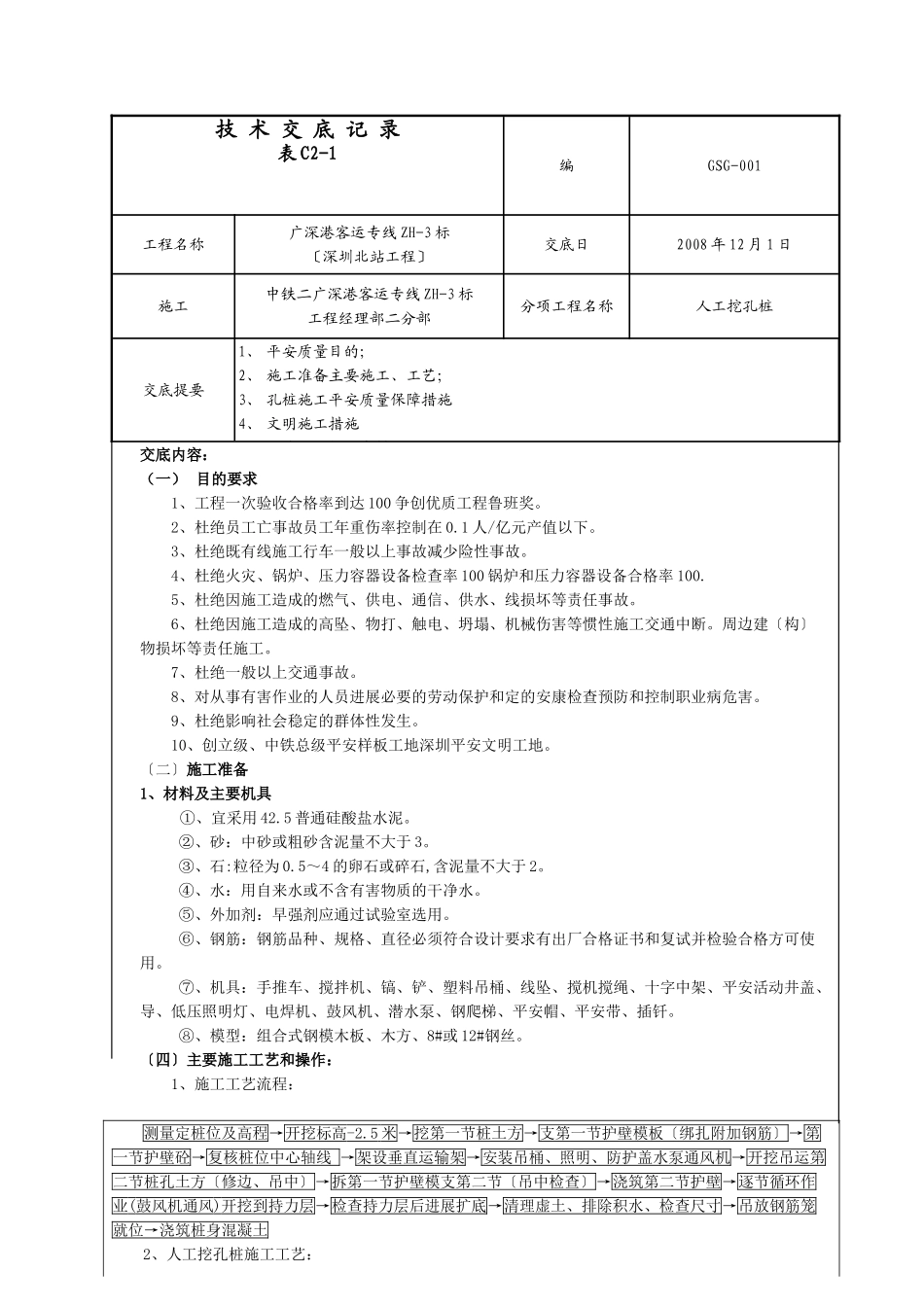

技术交底记录表C2-1编GSG-001工程名称广深港客运专线ZH-3标〔深圳北站工程〕交底日2008年12月1日施工中铁二广深港客运专线ZH-3标工程经理部二分部分项工程名称人工挖孔桩交底提要1、平安质量目的;2、施工准备主要施工、工艺;3、孔桩施工平安质量保障措施4、文明施工措施5、深基坑开挖应急措施交底内容:(一)目的要求1、工程一次验收合格率到达100争创优质工程鲁班奖
2、杜绝员工亡事故员工年重伤率控制在0
1人/亿元产值以下
3、杜绝既有线施工行车一般以上事故减少险性事故
4、杜绝火灾、锅炉、压力容器设备检查率100锅炉和压力容器设备合格率100
5、杜绝因施工造成的燃气、供电、通信、供水、线损坏等责任事故

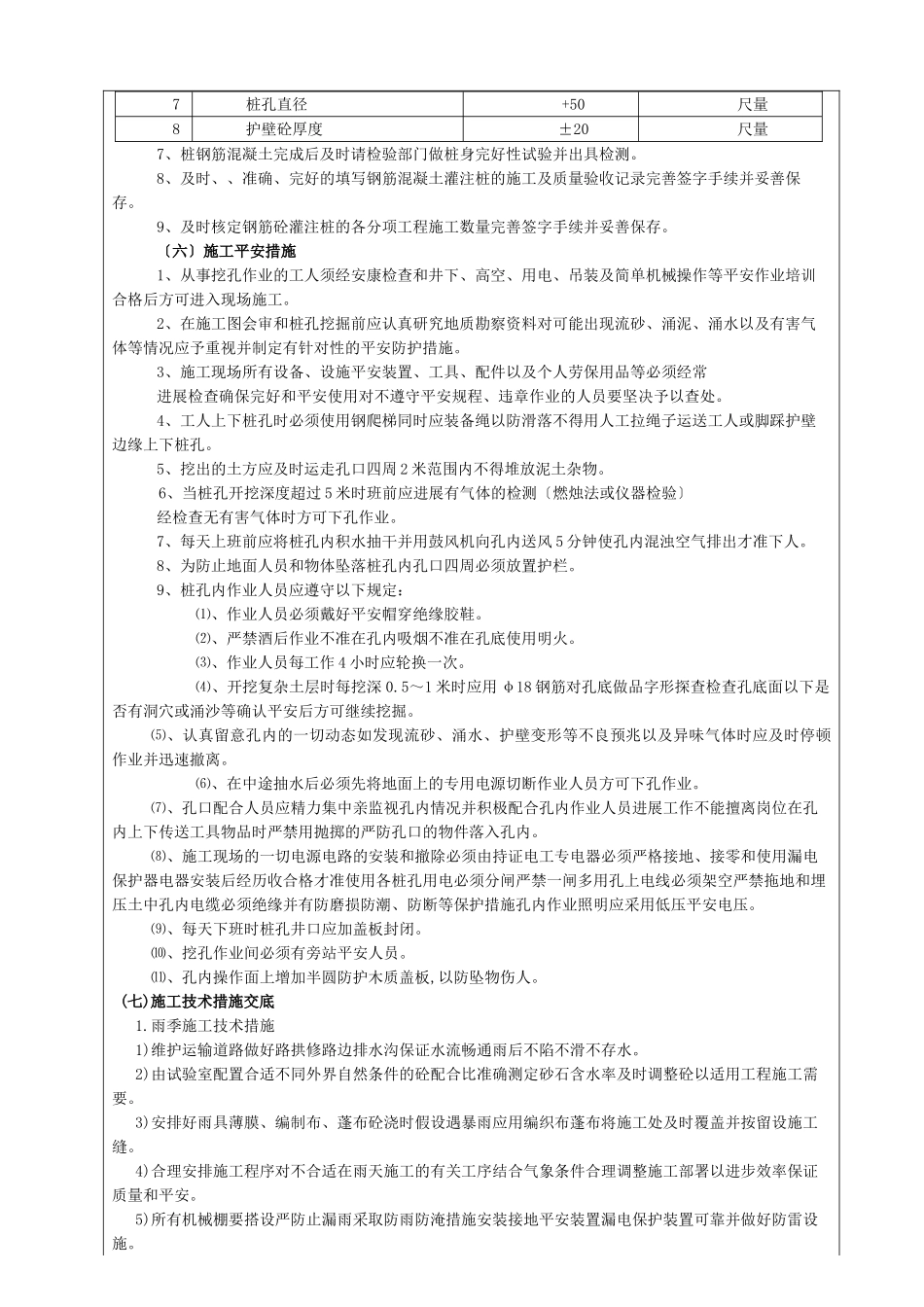

6、杜绝因施工造成的高坠、物打、触电、坍塌、机械伤害等惯性施工交通中断
周边建〔构〕物损坏等责任施工
7、杜绝一般以上交通事故
8、对从事有害作业的人员进展必要的劳动保护和定的安康检查预防和控制职业病危害
9、杜绝影响社会稳定的群体性发生
10、创立级、中铁总级平安样板工地深圳平安文明工地
〔二〕施工准备1、材料及主要机具①、宜采用42
5普通硅酸盐水泥
②、砂:中砂或粗砂含泥量不大于3
③、石:粒径为0
5~4的卵石或碎石,含泥量不大于2
④、水:用自来水或不含有害物质的干净水
⑤、外加剂:早强剂应通过试验室选用
⑥、钢筋:钢筋品种、规格、直径必须符合设计要求有出厂合格证书和复试并检验合格方可使用
⑦、机具:手推车、搅拌机、镐、铲、塑料吊桶、线坠、搅机搅绳、十字中架、平安活动井盖、导、低压照明灯、电焊机、鼓风机、潜水泵、钢爬梯、平安帽、平安带、插钎
⑧、模型:组合式钢模木板、木方、8#或12#钢丝

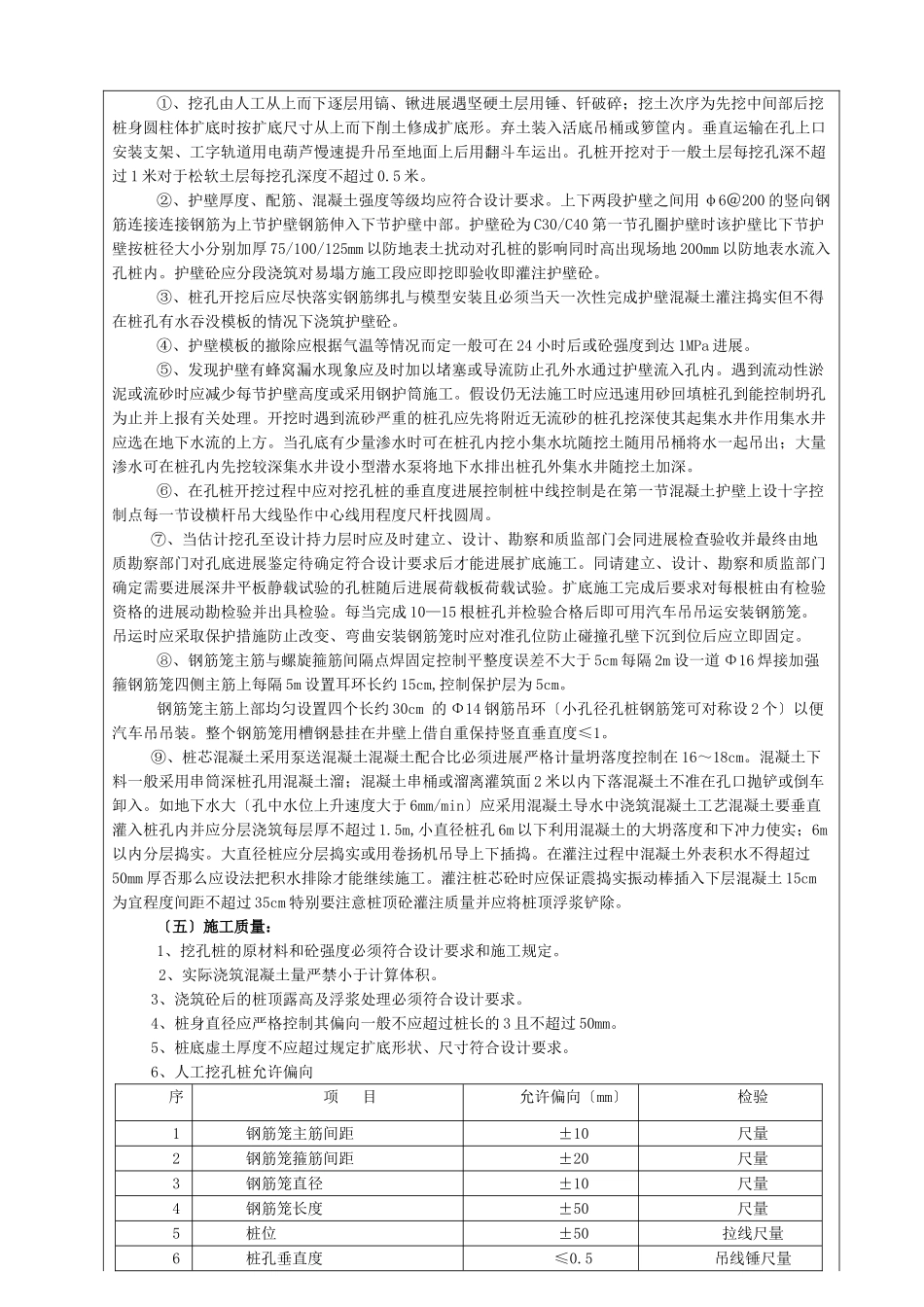

〔四〕主要施工工艺和操作:1、施工工艺流程:测量定桩位及高程→开挖标高-2
5米→挖第一节桩土方→支第一节护壁模板〔绑扎附加钢筋〕→第一节护壁砼→复核桩位中心轴线
