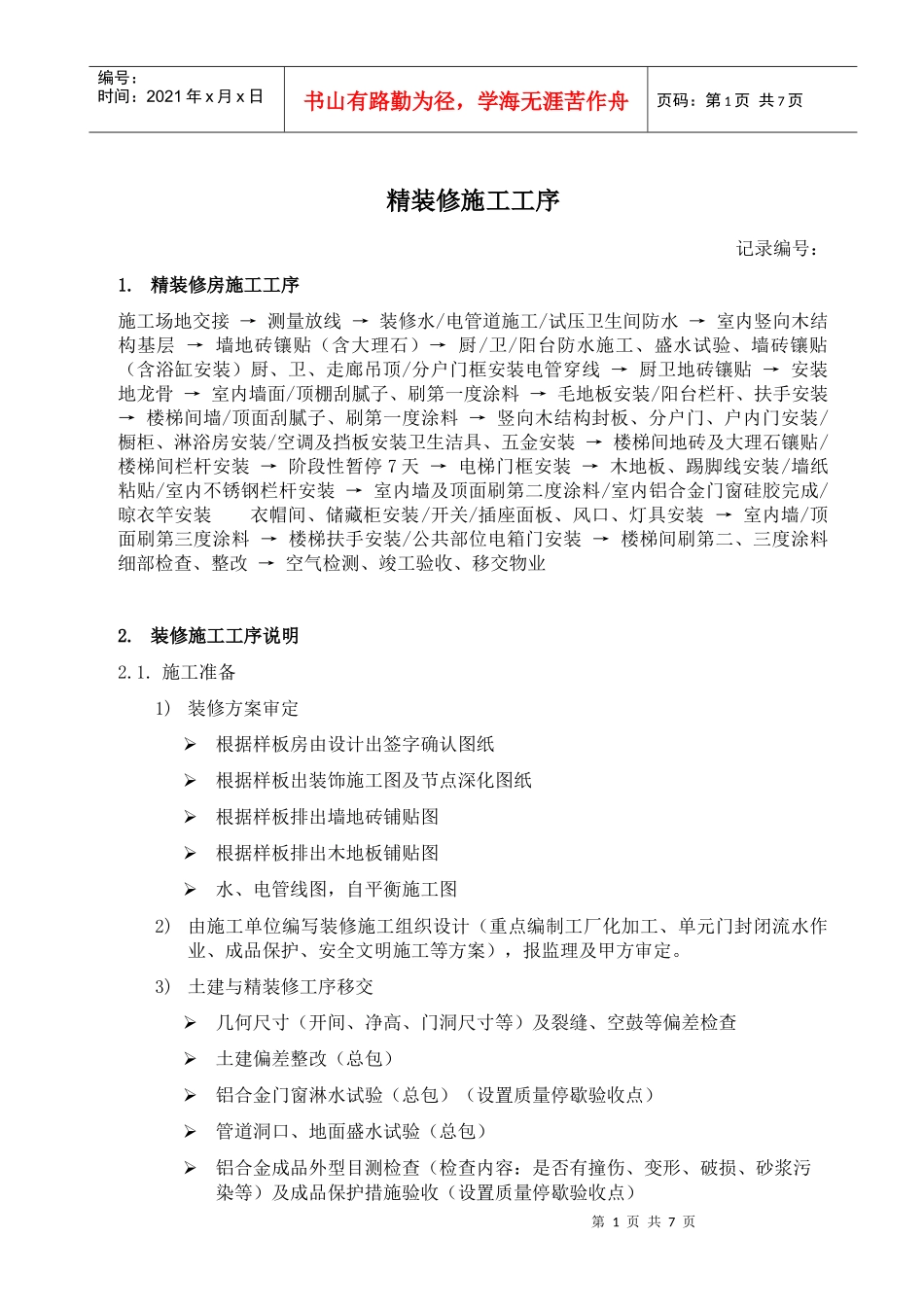

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页精装修施工工序记录编号:1
精装修房施工工序施工场地交接→测量放线→装修水/电管道施工/试压卫生间防水→室内竖向木结构基层→墙地砖镶贴(含大理石)→厨/卫/阳台防水施工、盛水试验、墙砖镶贴(含浴缸安装)厨、卫、走廊吊顶/分户门框安装电管穿线→厨卫地砖镶贴→安装地龙骨→室内墙面/顶棚刮腻子、刷第一度涂料→毛地板安装/阳台栏杆、扶手安装→楼梯间墙/顶面刮腻子、刷第一度涂料→竖向木结构封板、分户门、户内门安装/橱柜、淋浴房安装/空调及挡板安装卫生洁具、五金安装→楼梯间地砖及大理石镶贴/楼梯间栏杆安装→阶段性暂停7天→电梯门框安装→木地板、踢脚线安装/墙纸粘贴/室内不锈钢栏杆安装→室内墙及顶面刷第二度涂料/室内铝合金门窗硅胶完成/晾衣竿安装衣帽间、储藏柜安装/开关/插座面板、风口、灯具安装→室内墙/顶面刷第三度涂料→楼梯扶手安装/公共部位电箱门安装→楼梯间刷第二、三度涂料细部检查、整改→空气检测、竣工验收、移交物业2
装修施工工序说明2
施工准备1)装修方案审定根据样板房由设计出签字确认图纸根据样板出装饰施工图及节点深化图纸根据样板排出墙地砖铺贴图根据样板排出木地板铺贴图水、电管线图,自平衡施工图2)由施工单位编写装修施工组织设计(重点编制工厂化加工、单元门封闭流水作业、成品保护、安全文明施工等方案),报监理及甲方审定

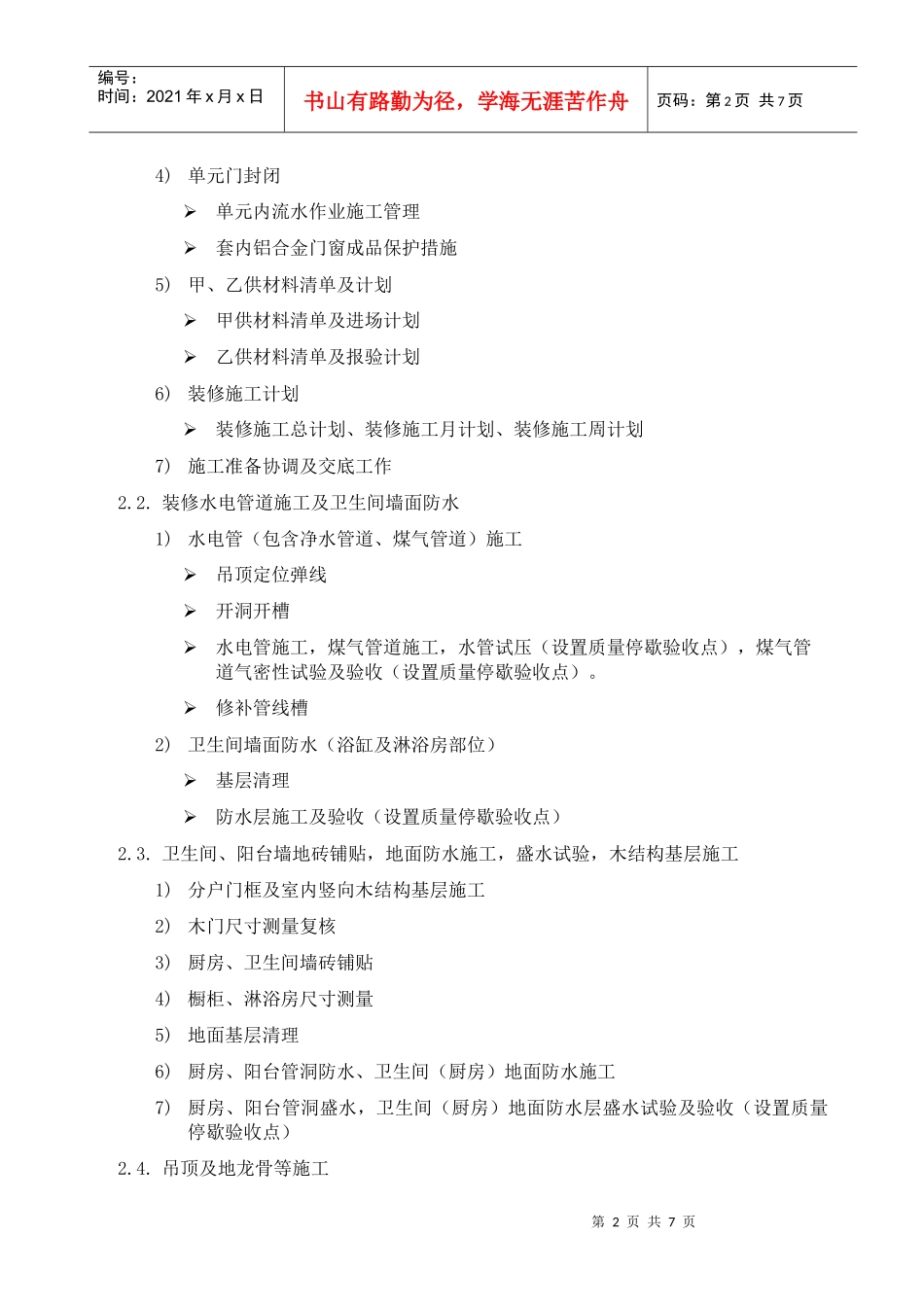

3)土建与精装修工序移交几何尺寸(开间、净高、门洞尺寸等)及裂缝、空鼓等偏差检查土建偏差整改(总包)铝合金门窗淋水试验(总包)(设置质量停歇验收点)管道洞口、地面盛水试验(总包)铝合金成品外型目测检查(检查内容:是否有撞伤、变形、破损、砂浆污染等)及成品保护措施验收(设置质量停歇验收点)第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径
