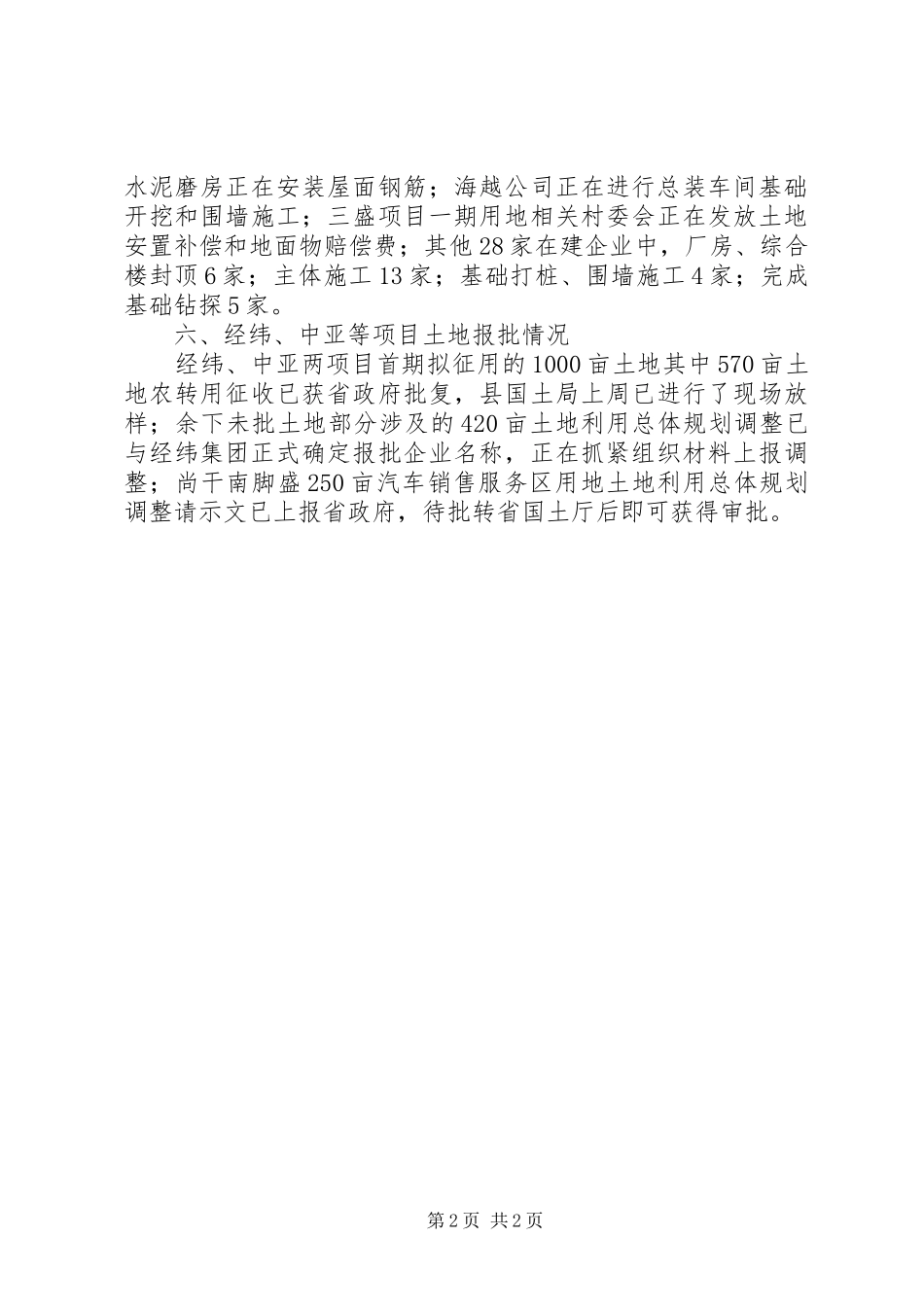

投资区重点项目建设情况汇报一、项目建设进程情况该公司已进场5台管桩打桩机和2台冲钻孔打桩机,桩基础管桩部分已完成163根约3260米,计划10底全部完成;冲孔桩部分正在修建水泥搅拌站,9月20日开始打桩。二期500亩用地填土方完成工程量73.4%。二、员工公寓、医院、凯景大酒店进展情况已封顶的3幢楼房(10#、12#、15#)正在进行内、外墙面打底;另3幢楼房(1#、4#、7#)正在进行桩基承台封底;青口闽侯第二医院扩建工程桩基础11根荷载试验已完成了4根;凯景大酒店开发商正在接洽建筑承包商,由于设计单位——中国·城市设计院拖延,施工图要到本月底才能交付。三、“9·8”投洽会签约成果“9·8”投洽会签约项目17项,其中。外资项目9项,总投资1.6亿美元(合同7项,总投资3000万美元;协议2项,总投资1.3亿美元),同比增长23%;内资项目8项,总投资3.5亿元(合同6项,总投资2.4亿元;意向2项,总投资1.1亿元),同比增长70%。广乐国际(香港)有限公司(经纬项目)投资8000万美元的镁合金项目上省台签约;台湾中亚集团公司首期投资5000万美元的led项目上市台签约。四、主要基础设施建设项目进展情况目前,17项主要基础设施工程中洋下片供水管道等6项已完成;在建11项,其中:兰圃溪河道改造已完成95%工程量;淘江险江段河道整治完成70%;观音桥改扩建完成43.2%工程量;义溪路完成65.1%工程量;白水路改造已完成80%;青口商贸街改造管网、人行道已基本完成,正抓紧路灯、绿化建设;324国道宏屿段路灯改造已完成基座开挖、50%基座已浇注水泥;污水管网改造工程施工图设计将于本月25日完成;324国道景观改造兰圃高速路出口至324国道连接段工程邀请招标已报名结束,9月17日开标。五、在建企业建设进展情况31家在建企业中。金牛水泥公司材料堆棚主体钢构已封顶,第1页共2页水泥磨房正在安装屋面钢筋;海越公司正在进行总装车间基础开挖和围墙施工;三盛项目一期用地相关村委会正在发放土地安置补偿和地面物赔偿费;其他28家在建企业中,厂房、综合楼封顶6家;主体施工13家;基础打桩、围墙施工4家;完成基础钻探5家。六、经纬、中亚等项目土地报批情况经纬、中亚两项目首期拟征用的1000亩土地其中570亩土地农转用征收已获省政府批复,县国土局上周已进行了现场放样;余下未批土地部分涉及的420亩土地利用总体规划调整已与经纬集团正式确定报批企业名称,正在抓紧组织材料上报调整;尚干南脚盛250亩汽车销售服务区用地土地利用总体规划调整请示文已上报省政府,待批转省国土厅后即可获得审批。第2页共2页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年投资区重点项目建设情况汇报

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
