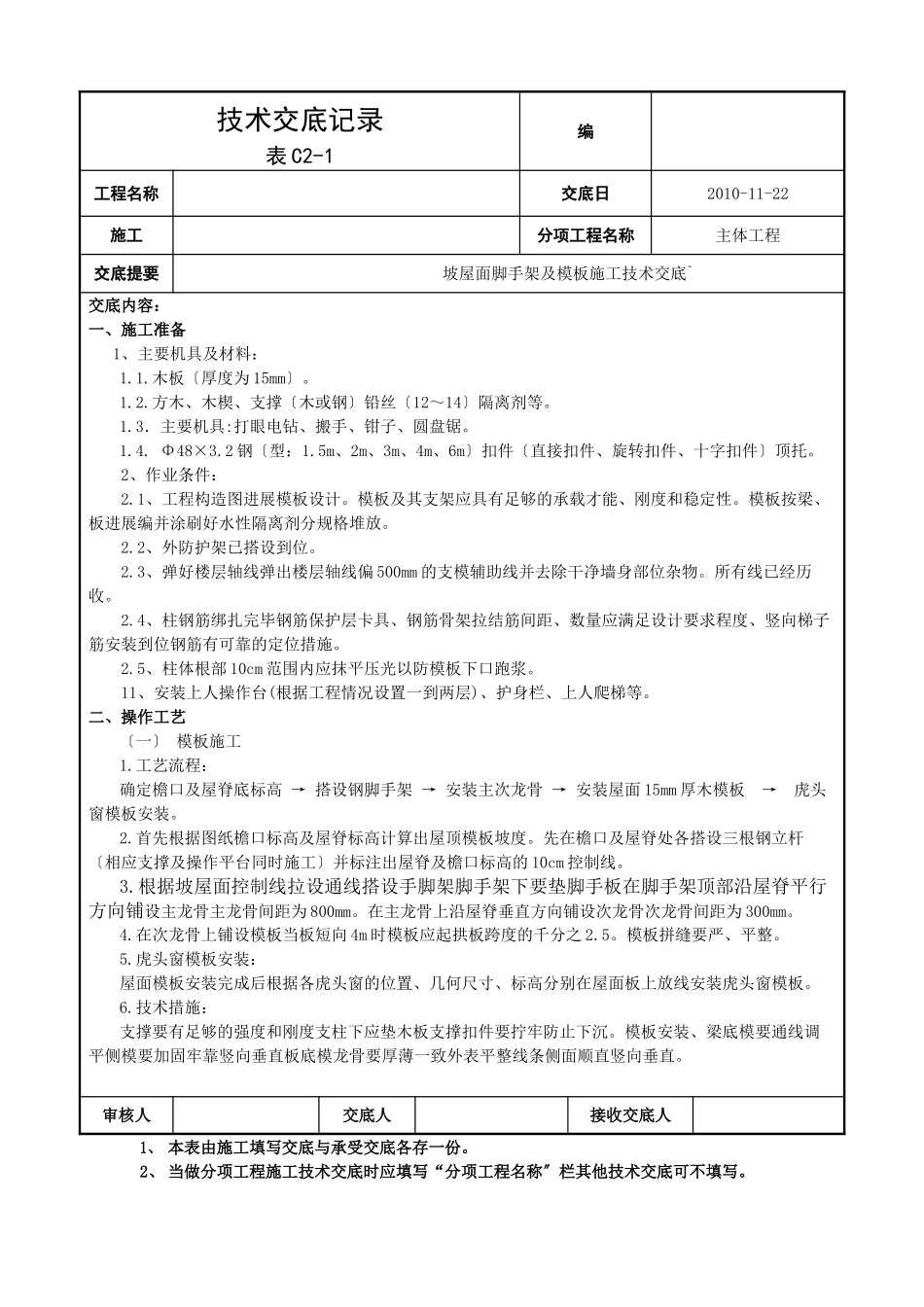

技术交底记录表C2-1编工程名称交底日2010-11-22施工分项工程名称主体工程交底提要坡屋面脚手架及模板施工技术交底`交底内容:一、施工准备1、主要机具及材料:1
木板〔厚度为15mm〕
方木、木楔、支撑〔木或钢〕铅丝〔12~14〕隔离剂等
3.主要机具:打眼电钻、搬手、钳子、圆盘锯
2钢〔型:1
5m、2m、3m、4m、6m〕扣件〔直接扣件、旋转扣件、十字扣件〕顶托
2、作业条件:2
1、工程构造图进展模板设计
模板及其支架应具有足够的承载才能、刚度和稳定性
模板按梁、板进展编并涂刷好水性隔离剂分规格堆放
2、外防护架已搭设到位
3、弹好楼层轴线弹出楼层轴线偏500mm的支模辅助线并去除干净墙身部位杂物
所有线已经历收
4、柱钢筋绑扎完毕钢筋保护层卡具、钢筋骨架拉结筋间距、数量应满足设计要求程度、竖向梯子筋安装到位钢筋有可靠的定位措施
5、柱体根部10cm范围内应抹平压光以防模板下口跑浆
11、安装上人操作台(根据工程情况设置一到两层)、护身栏、上人爬梯等
二、操作工艺〔一〕模板施工1
工艺流程:确定檐口及屋脊底标高→搭设钢脚手架→安装主次龙骨→安装屋面15mm厚木模板→虎头窗模板安装
首先根据图纸檐口标高及屋脊标高计算出屋顶模板坡度
先在檐口及屋脊处各搭设三根钢立杆〔相应支撑及操作平台同时施工〕并标注出屋脊及檐口标高的10cm控制线
根据坡屋面控制线拉设通线搭设手脚架脚手架下要垫脚手板在脚手架顶部沿屋脊平行方向铺设主龙骨主龙骨间距为800mm
在主龙骨上沿屋脊垂直方向铺设次龙骨次龙骨间距为300mm
在次龙骨上铺设模板当板短向4m时模板应起拱板跨度的千分之2
模板拼缝要严、平整
虎头窗模板安装:屋面模板安装完成后根据各虎头窗的位置、几何尺寸、标高分别在屋面板上放线安装虎头窗模板
技术措施:支
