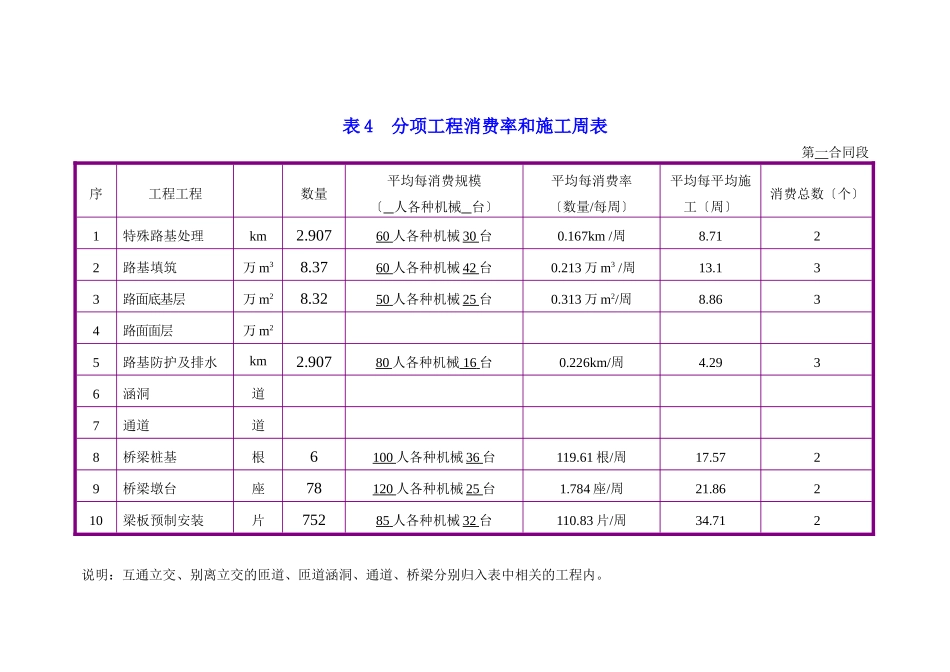

表4分项工程消费率和施工周表第一合同段说明:互通立交、别离立交的匝道、匝道涵洞、通道、桥梁分别归入表中相关的工程内
序工程工程数量平均每消费规模〔人各种机械台〕平均每消费率〔数量/每周〕平均每平均施工〔周〕消费总数〔个〕1特殊路基处理km2
90760人各种机械30台0
167km/周8
7122路基填筑万m38
3760人各种机械42台0
213万m3/周13
133路面底基层万m28
3250人各种机械25台0
313万m2/周8
8634路面面层万m25路基防护及排水km2
90780人各种机械16台0
226km/周4
2936涵洞道7通道道8桥梁桩基根6100人各种机械36台119
61根/周17
5729桥梁墩台座78120人各种机械25台1
784座/周21
86210梁板预制安装片75285人各种机械32台110
83片/周34

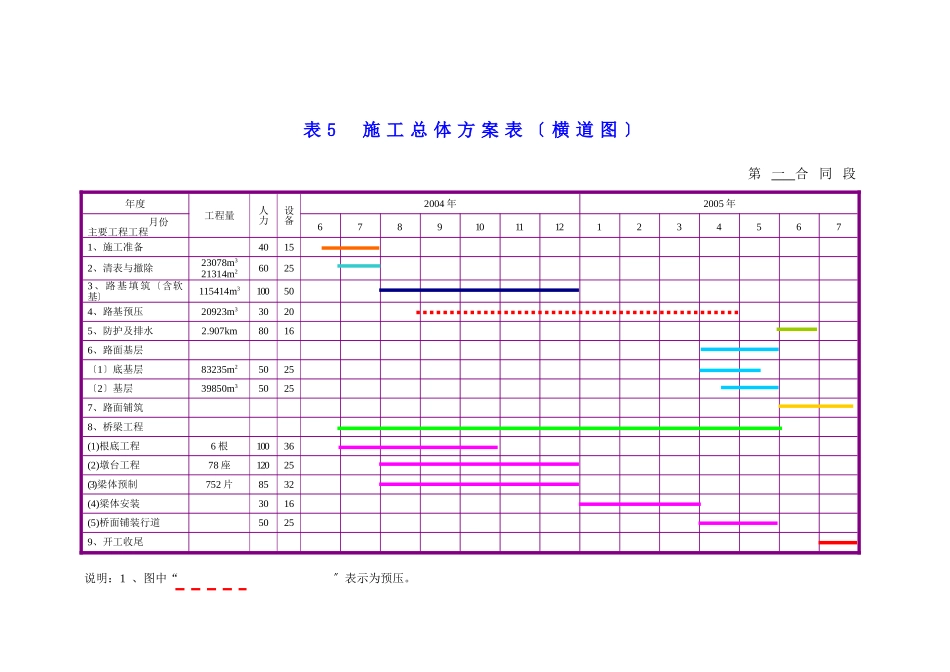

712表5施工总体方案表〔横道图〕第一合同段说明:1、图中“〞表示为预压
年度工程量人力设备2004年2005年月份主要工程工程678910111212345671、施工准备40152、清表与撤除23078m321314m260253、路基填筑〔含软基〕115414m3100504、路基预压20923m330205、防护及排水2
907km80166、路面基层〔1〕底基层83235m25025〔2〕基层39850m350257、路面铺筑8、桥梁工程(1)根底工程6根10036(2)墩台工程78座12025(3)梁体预制752片8532(4)梁体安装3016(5)桥面铺装行道50259、开工收尾
