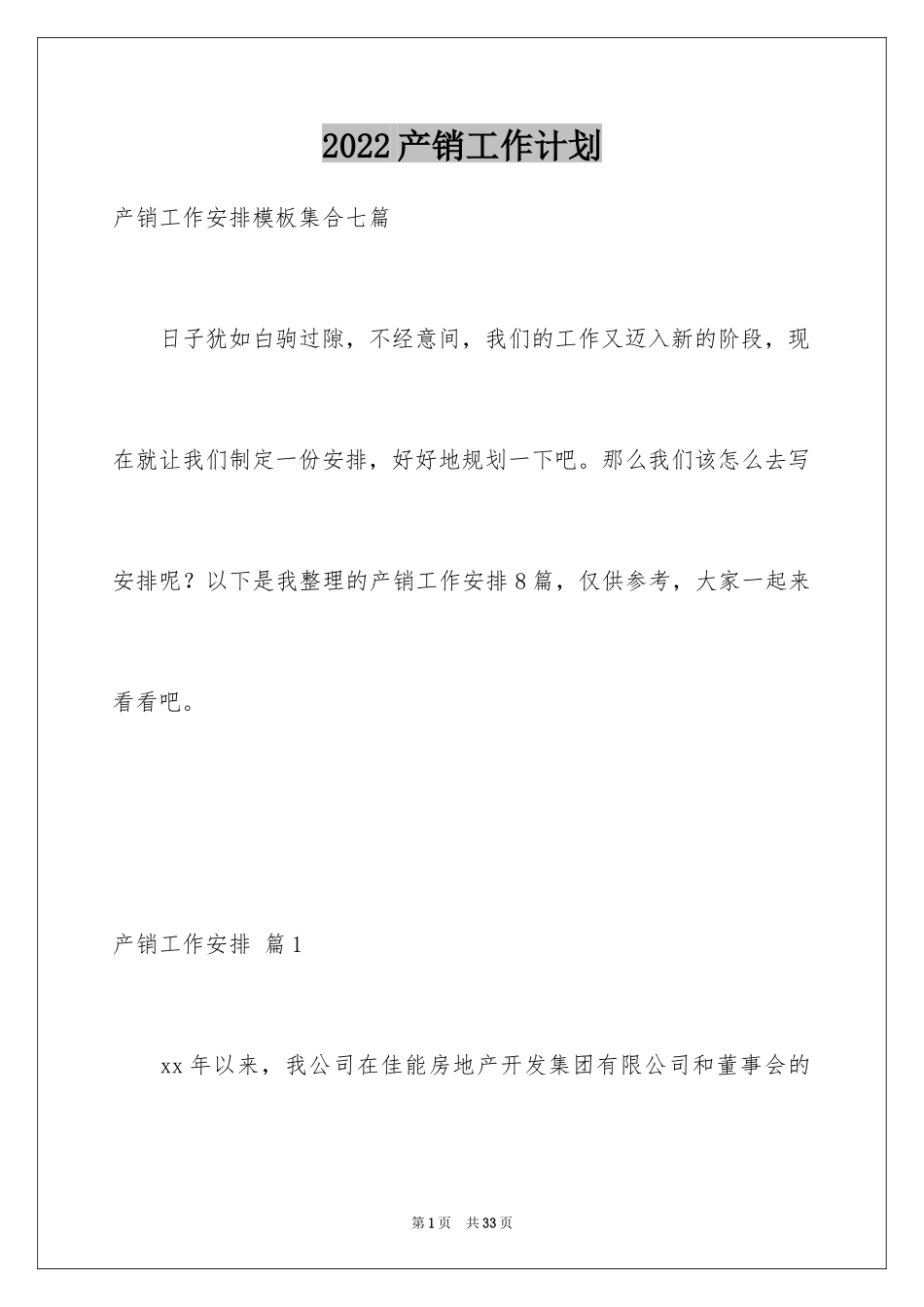

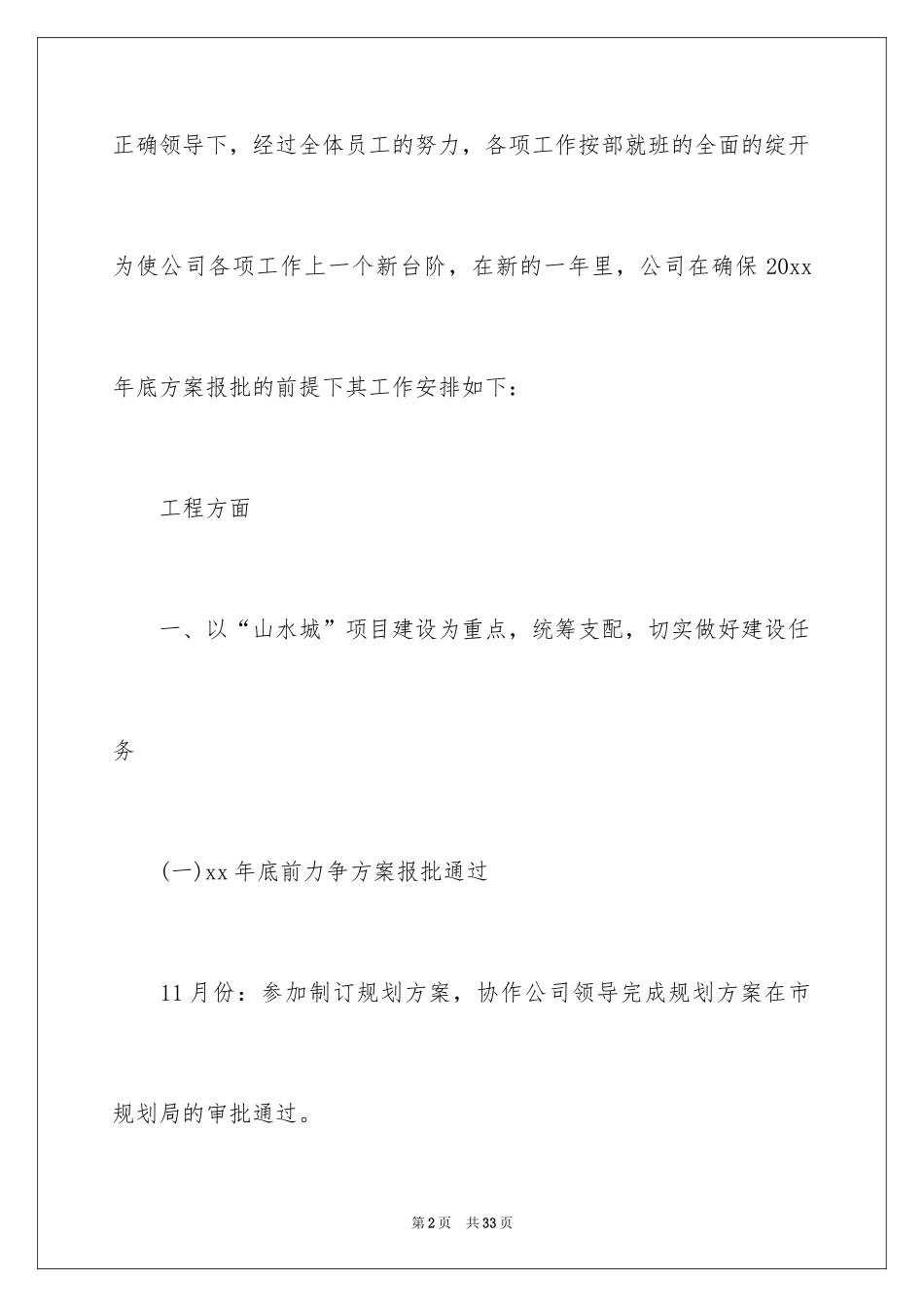

产销工作安排篇1xx年以来,我公司在佳能房地产开发集团有限公司和董事会的第1页共33页正确领导下,经过全体员工的努力,各项工作按部就班的全面的绽开为使公司各项工作上一个新台阶,在新的一年里,公司在确保20xx年底方案报批的前提下其工作安排如下:工程方面一、以“山水城”项目建设为重点,统筹支配,切实做好建设任务(一)xx年底前力争方案报批通过11月份:参加制订规划方案,协作公司领导完成规划方案在市规划局的审批通过

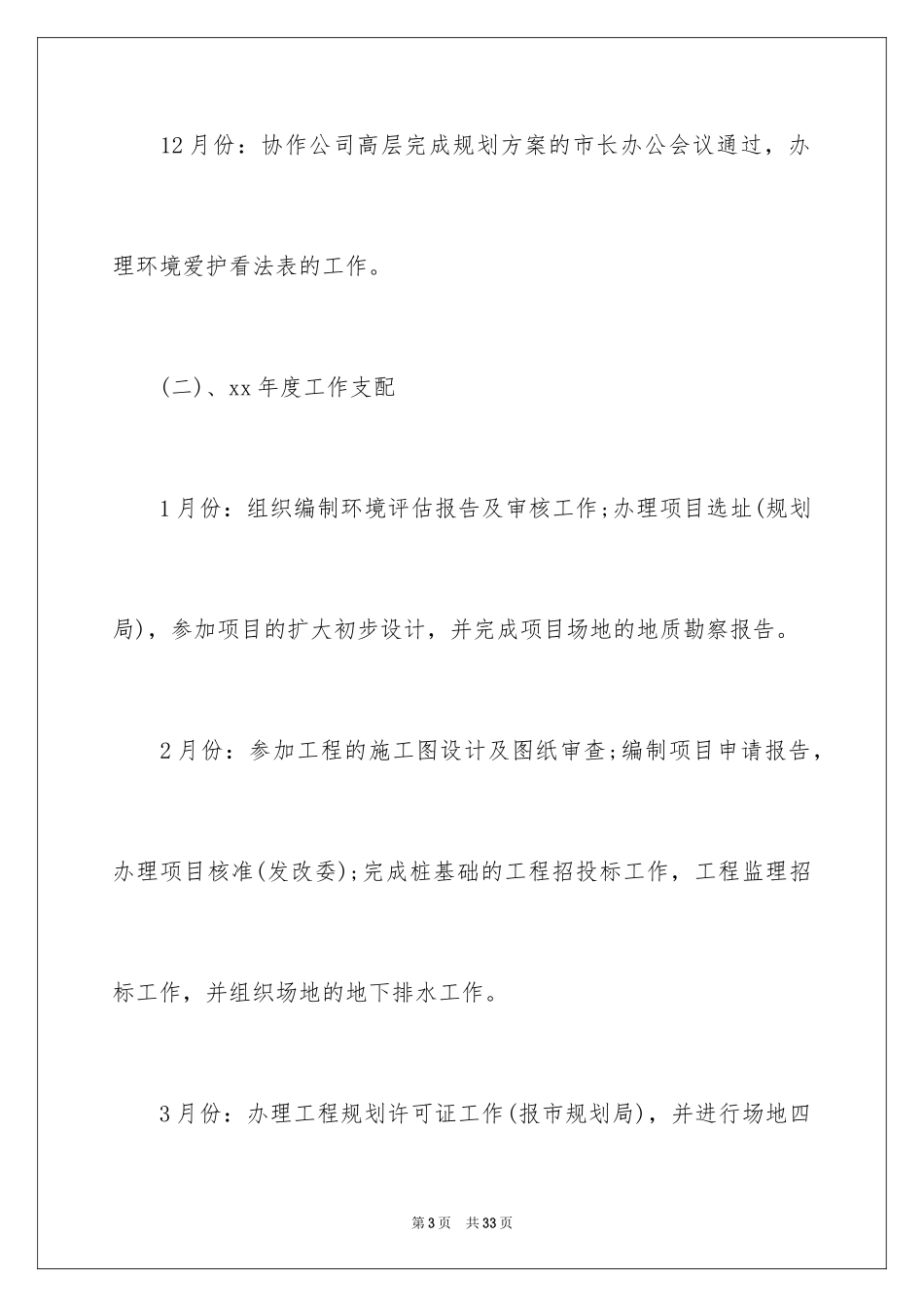

第2页共33页12月份:协作公司高层完成规划方案的市长办公会议通过,办理环境爱护看法表的工作
(二)、xx年度工作支配1月份:组织编制环境评估报告及审核工作;办理项目选址(规划局),参加项目的扩大初步设计,并完成项目场地的地质勘察报告
2月份:参加工程的施工图设计及图纸审查;编制项目申请报告,办理项目核准(发改委);完成桩基础的工程招投标工作,工程监理招标工作,并组织场地的地下排水工作
3月份:办理工程规划许可证工作(报市规划局),并进行场地四第3页共33页周的止水帷幕、护壁桩的施工
4月份:完成工程主体的招投标工作,办理桩基础工程的施工许可工作
5月份:办理工程主体的施工许可工作,确定主体工程的施工队伍,至6月中旬完成桩基础工程的施工工作
6-9月份:基础工程完成
10-12月份:工程主体完成至底六层封顶
(三)、报建工作
工程部应适时做到工程报建报批,跟进图纸设计
元月份完成方第4页共33页案图的设计;二月份完成扩初图的设计
在承办过程中,工程部应擅长理顺与相关部门关系,不得因报建拖延而影响工程开工
另外,工程部应加强工程合同、各类资料的
