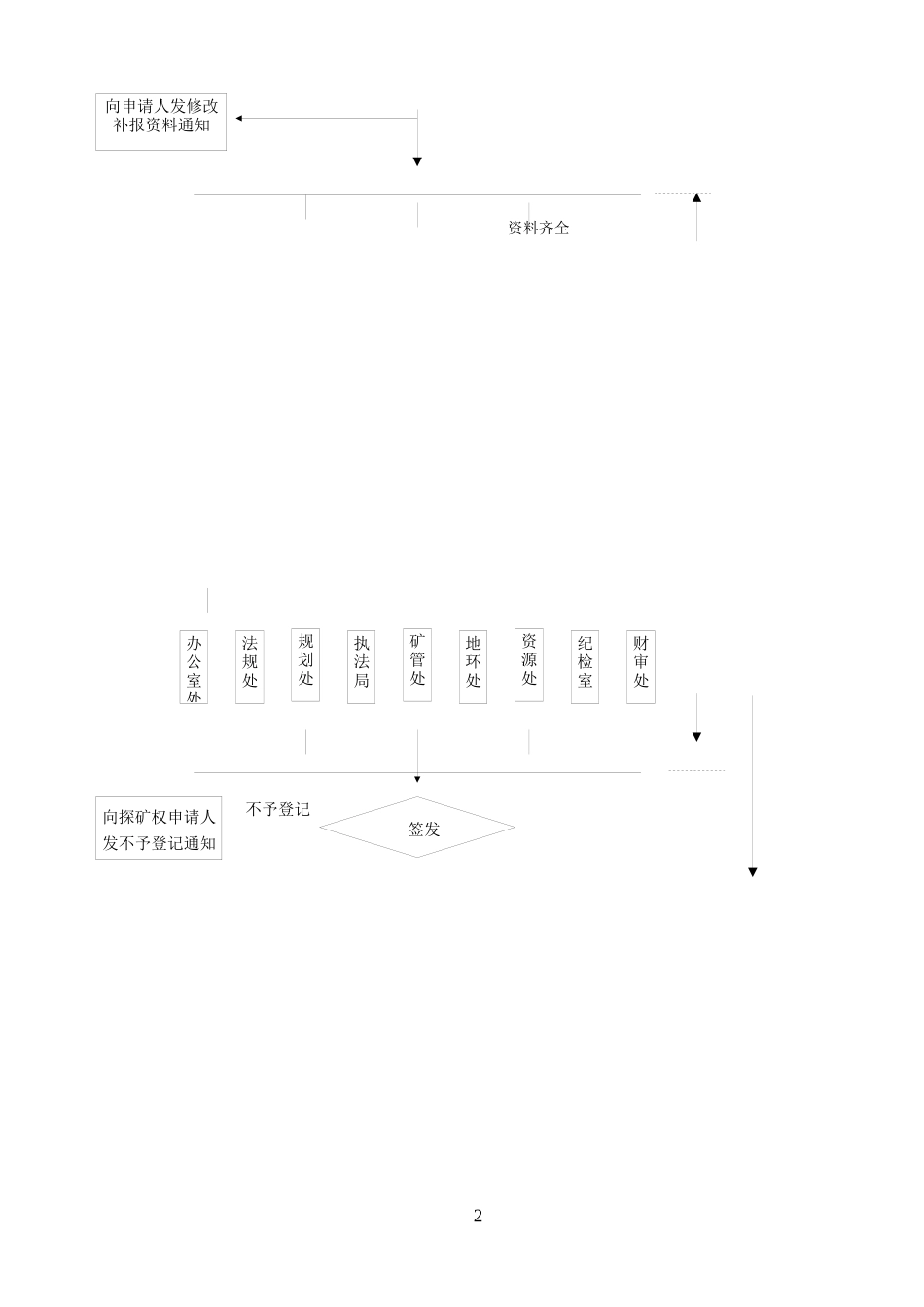

编写初审意见资料不全、不规范附件1:探矿权出让审批流程图资料不详矿权重叠收到探矿权申请人勘查登记申请按收到申请的先后顺序填写申请登记一览表退回申请复查、复核收取登记费,受理申请清点申报资料检查矿权重叠1资料齐全向申请人发修改补报资料通知向探矿权申请人发不予登记通知不予登记规划处资源处矿管处签发执法局地环处法规处纪检室财审处办公室处240天1天附件2:新立勘查登记申请资料查收清单项目名称:(盖章)资料类别序号资料名称资料要求及份数一般要1新立申请登记书(附电子文件)1份准予登记收取探矿权使用费(检查探矿权价款处置情况)向探矿权申请人发领证通知颁发勘查许可证,填写发证一览表10个工作日内向各级地矿管理部门发颁证通知每季度公告一次定期通报存档3件2申请区块范围图图1、2、3各1份3探矿权申请人营业执照或企业名称预核准通知复印件、1份4勘查单位资格证书已年检复印件1份5勘查计划、合同1份6资金证明文件1份,不低于100万元7勘查工作实施方案及附件(工程布置图)3份(交通位置图作插图)8地(市)地矿行政主管部门的矿权设置调查表1份另附材料91011附件3:变更勘查登记申请资料查收清单项目名称:(盖章)资料类别序号资料名称资料要求及份数一般要件1变更登记申请书(含电子文件)1份2申请区块范围图图1、2、3各1份3勘查许可证(必须在有效期之内)原件44勘查单位资格证书已年检,复印件1份5勘查计划、合同1份6资金证明文件1份,不低于50万元7上一年或当年的年度报告表(有地、县盖章的)复印件1份另附资料缩小范围1前期勘查工作阶段性成果报告(附所有成果图件)1份2后期勘查工作实施方案及附件3份扩大范围1前期勘查工作阶段性成果报告(附所有成果图件)1份2后期勘查工作实施方案及附件3份3地(市)地矿行政主管部门的矿权设置调查表1份改变矿种1前期勘查工作阶段性成果报告(附所有成果图件)1份2后期勘查工作实施方案及附件(工程布置图)3份改变名称或地址1探矿权申请人营业执照复印件1份2变更前的探矿权申请人营业执照复印件1份附件4:转让勘查登记申请资料查收清单项目名称:(盖章)资料类别序号资料名称资料要求及份数一般要件1变更登记申请书(含电子文件)1份2申请区块范围图图1、2、3各1份3勘查许可证(必须在有效期之内)原件4勘查单位资格证书已年检,复印件1份55探矿权转让申请书4份6转让申请报告(说明转让的原由,以使审批机关对转让项目有个总体了解)1份7前期工作地质报告1份8探矿权申请人营业执照复印件1份9勘查计划、合同1份10项目资金来源证明文件1份,不低于50万元11勘查工作实施方案及附件(工程布置图)3份12探矿权转让合同1份13项目资金投入情况的会计报表及资金来源证明各1份另附资料14上一年或当年的年度报告表(有地、县盖章的)复印件1份15评估机关的评估备案证明文件复印件1份16附件5:延续勘查登记申请资料查收清单项目名称:(盖章)资料类别序号资料名称资料要求及份数一般要件1延续申请登记书(附电子文件)1份2申请区块范围图图1、2、3各1份3勘查许可证(必须在有效期之内)原件4探矿权申请人营业执照已年检复印件1份5勘查单位资格证书已年检复印件1份66勘查计划、合同1份7资金证明文件1份,不低于100万元8后期勘查工作实施方案及附件(工程布置图)3份(交通位置图作插图)9前期勘查工作成果报告(附所有成果图件)1份10项目资金投入情况的财务报表1份另附材料11地质资料汇交证明文件(提高勘查阶段)1份(复印件)12上一年或当年的年度报告表(有地、县盖章的)复印件1份13附件6:保留勘查登记申请资料查收清单项目名称:(盖章)资料类别序号资料名称资料要求及份数一般要件1保留申请登记书(附电子文件)1份2申请区块范围图图1、2、3各1份3探矿权申请人营业执照已年检复印件1份4勘查许可证(必须在有效期之内)原件75勘查工作成果报告或勘查项目终止报告1份6项目资金投入情况的财务报表1份另附材料789附件7:注销探矿权申请资料查收清单项目名称:(盖章)资料类别序号资料名称资料要求及份数一般要件1注销申请登记书(附电子文件)1份2勘查许可证(必须在有效期之内)原件3勘查工作成果报告或勘查项目终止报告1份4资料...
