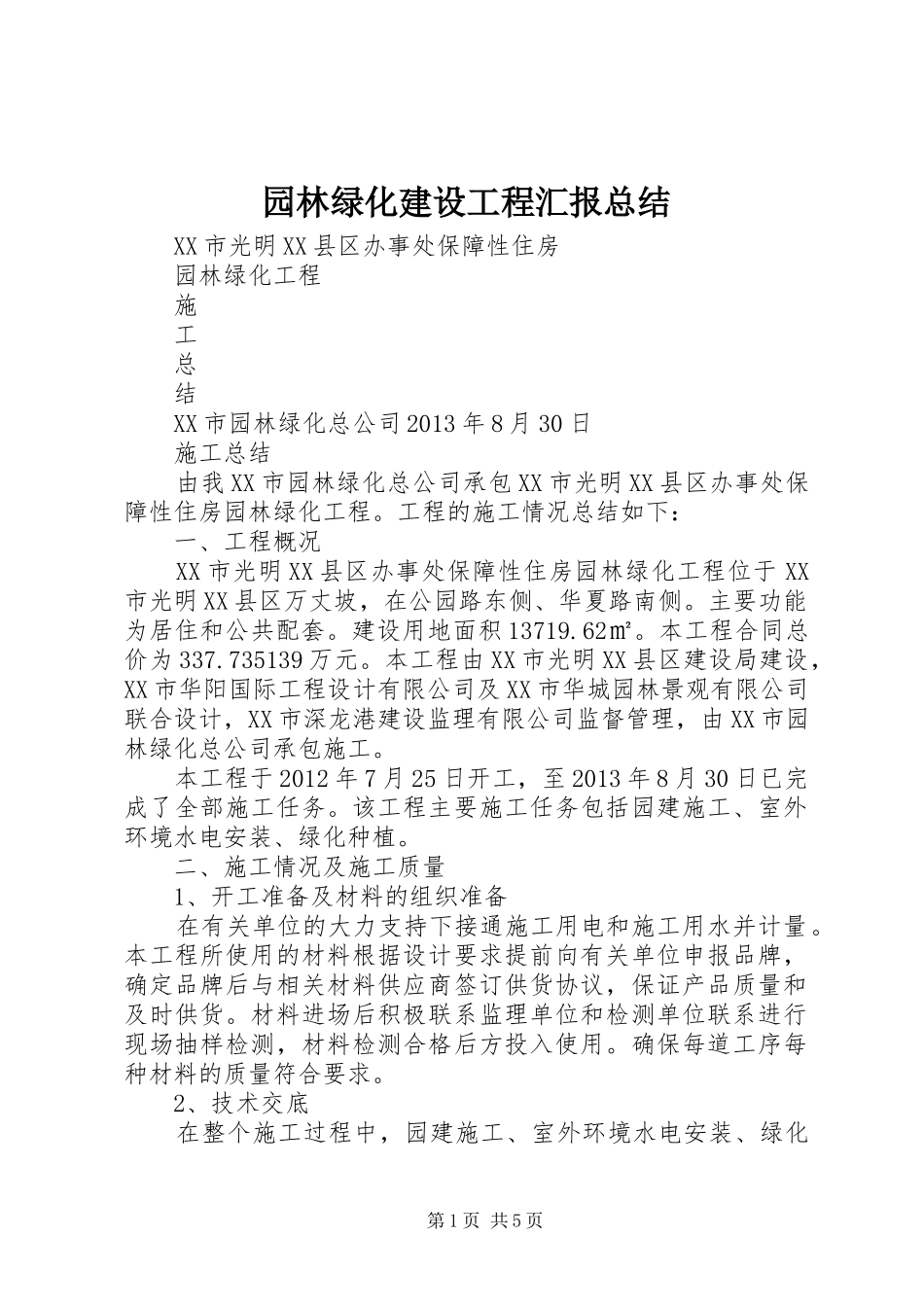

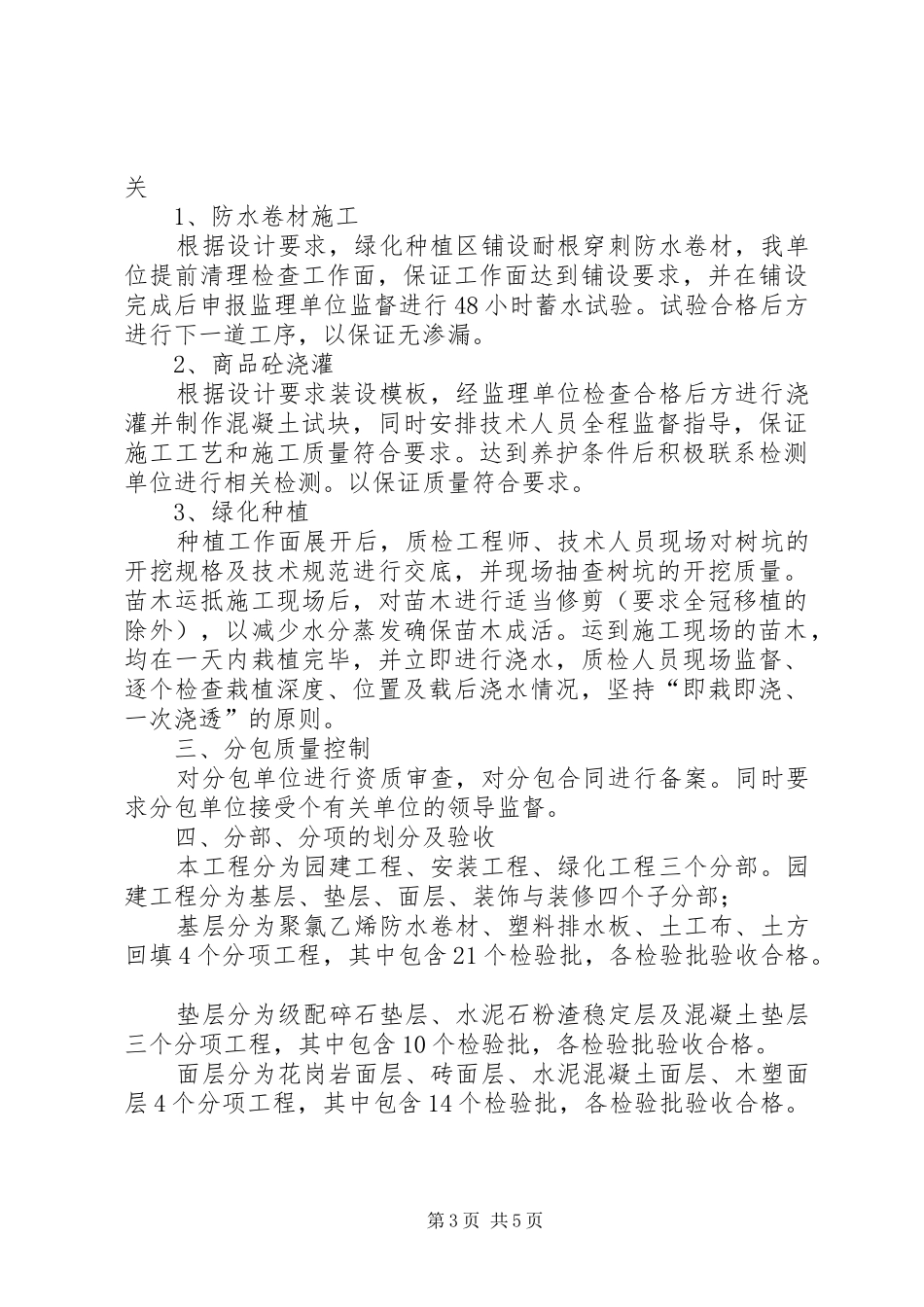

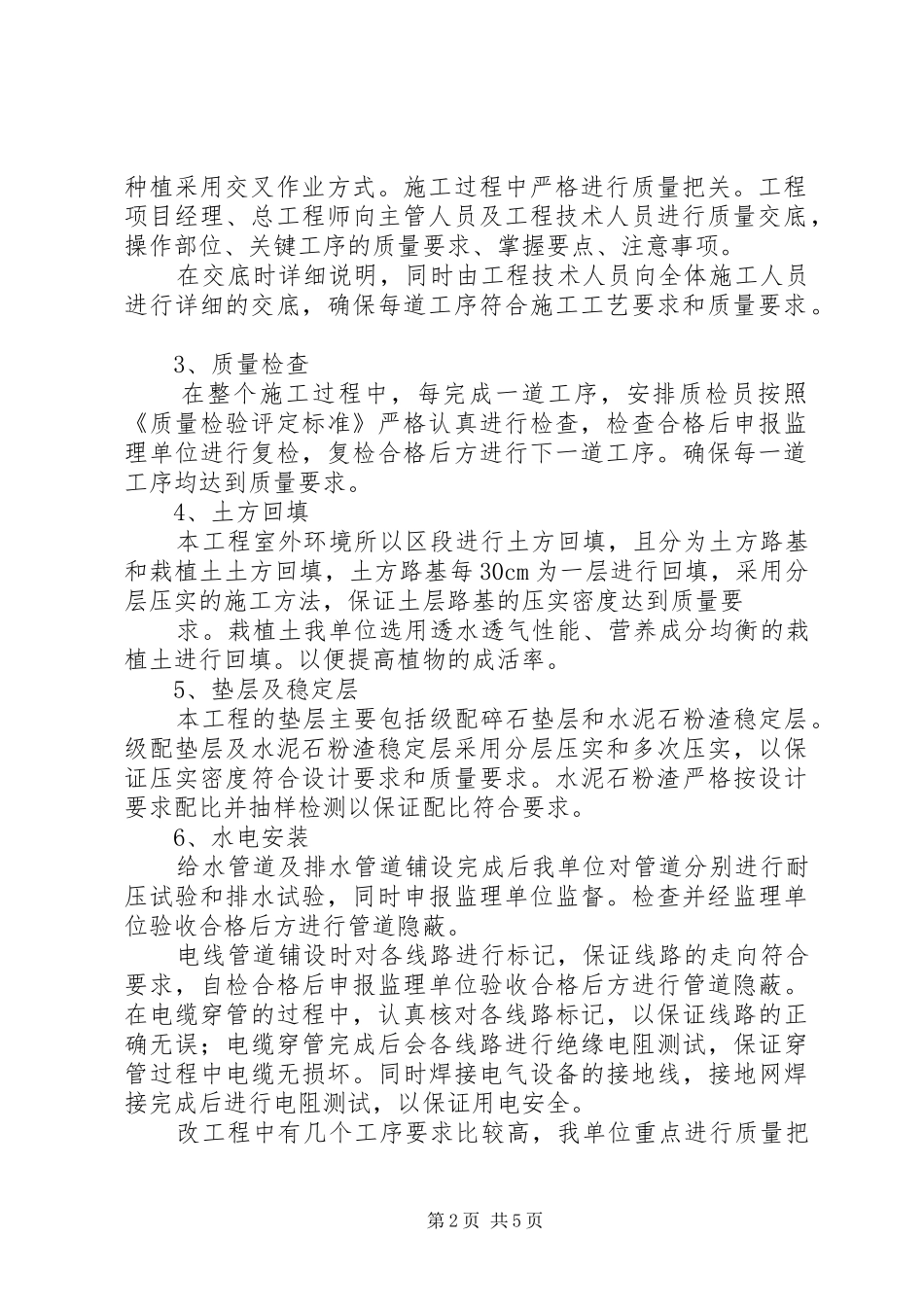

园林绿化建设工程汇报总结XX市光明XX县区办事处保障性住房园林绿化工程施工总结XX市园林绿化总公司2013年8月30日施工总结由我XX市园林绿化总公司承包XX市光明XX县区办事处保障性住房园林绿化工程。工程的施工情况总结如下:一、工程概况XX市光明XX县区办事处保障性住房园林绿化工程位于XX市光明XX县区万丈坡,在公园路东侧、华夏路南侧。主要功能为居住和公共配套。建设用地面积13719.62㎡。本工程合同总价为337.735139万元。本工程由XX市光明XX县区建设局建设,XX市华阳国际工程设计有限公司及XX市华城园林景观有限公司联合设计,XX市深龙港建设监理有限公司监督管理,由XX市园林绿化总公司承包施工。本工程于2012年7月25日开工,至2013年8月30日已完成了全部施工任务。该工程主要施工任务包括园建施工、室外环境水电安装、绿化种植。二、施工情况及施工质量1、开工准备及材料的组织准备在有关单位的大力支持下接通施工用电和施工用水并计量。本工程所使用的材料根据设计要求提前向有关单位申报品牌,确定品牌后与相关材料供应商签订供货协议,保证产品质量和及时供货。材料进场后积极联系监理单位和检测单位联系进行现场抽样检测,材料检测合格后方投入使用。确保每道工序每种材料的质量符合要求。2、技术交底在整个施工过程中,园建施工、室外环境水电安装、绿化第1页共5页种植采用交叉作业方式。施工过程中严格进行质量把关。工程项目经理、总工程师向主管人员及工程技术人员进行质量交底,操作部位、关键工序的质量要求、掌握要点、注意事项。在交底时详细说明,同时由工程技术人员向全体施工人员进行详细的交底,确保每道工序符合施工工艺要求和质量要求。3、质量检查在整个施工过程中,每完成一道工序,安排质检员按照《质量检验评定标准》严格认真进行检查,检查合格后申报监理单位进行复检,复检合格后方进行下一道工序。确保每一道工序均达到质量要求。4、土方回填本工程室外环境所以区段进行土方回填,且分为土方路基和栽植土土方回填,土方路基每30cm为一层进行回填,采用分层压实的施工方法,保证土层路基的压实密度达到质量要求。栽植土我单位选用透水透气性能、营养成分均衡的栽植土进行回填。以便提高植物的成活率。5、垫层及稳定层本工程的垫层主要包括级配碎石垫层和水泥石粉渣稳定层。级配垫层及水泥石粉渣稳定层采用分层压实和多次压实,以保证压实密度符合设计要求和质量要求。水泥石粉渣严格按设计要求配比并抽样检测以保证配比符合要求。6、水电安装给水管道及排水管道铺设完成后我单位对管道分别进行耐压试验和排水试验,同时申报监理单位监督。检查并经监理单位验收合格后方进行管道隐蔽。电线管道铺设时对各线路进行标记,保证线路的走向符合要求,自检合格后申报监理单位验收合格后方进行管道隐蔽。在电缆穿管的过程中,认真核对各线路标记,以保证线路的正确无误;电缆穿管完成后会各线路进行绝缘电阻测试,保证穿管过程中电缆无损坏。同时焊接电气设备的接地线,接地网焊接完成后进行电阻测试,以保证用电安全。改工程中有几个工序要求比较高,我单位重点进行质量把第2页共5页关1、防水卷材施工根据设计要求,绿化种植区铺设耐根穿刺防水卷材,我单位提前清理检查工作面,保证工作面达到铺设要求,并在铺设完成后申报监理单位监督进行48小时蓄水试验。试验合格后方进行下一道工序,以保证无渗漏。2、商品砼浇灌根据设计要求装设模板,经监理单位检查合格后方进行浇灌并制作混凝土试块,同时安排技术人员全程监督指导,保证施工工艺和施工质量符合要求。达到养护条件后积极联系检测单位进行相关检测。以保证质量符合要求。3、绿化种植种植工作面展开后,质检工程师、技术人员现场对树坑的开挖规格及技术规范进行交底,并现场抽查树坑的开挖质量。苗木运抵施工现场后,对苗木进行适当修剪(要求全冠移植的除外),以减少水分蒸发确保苗木成活。运到施工现场的苗木,均在一天内栽植完毕,并立即进行浇水,质检人员现场监督、逐个检查栽植深度、位置及载后浇水情况,坚持“即栽即浇、一次浇透”的原则。三、分包质量控制对分包单位进行资质审查,对分包合...
