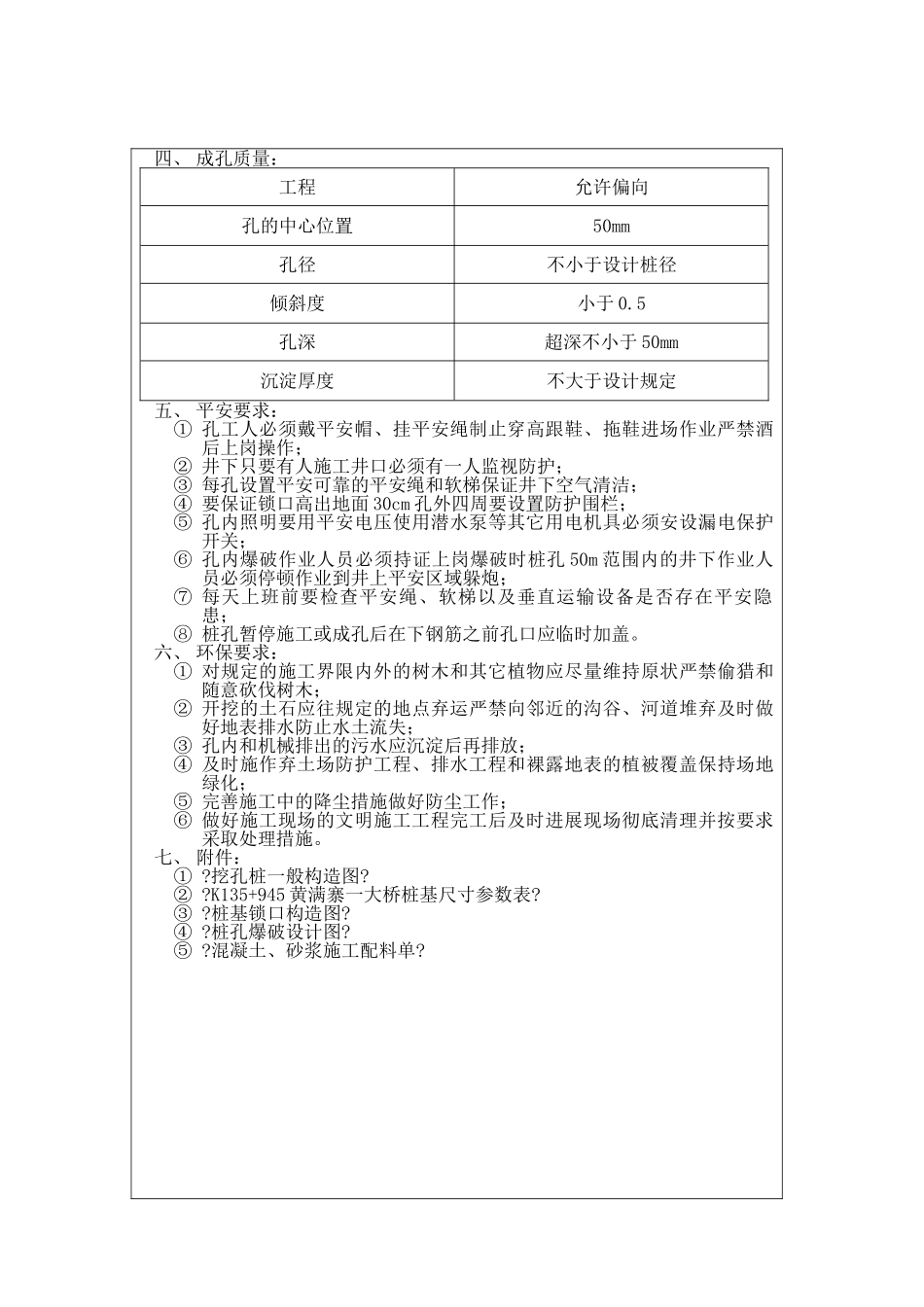

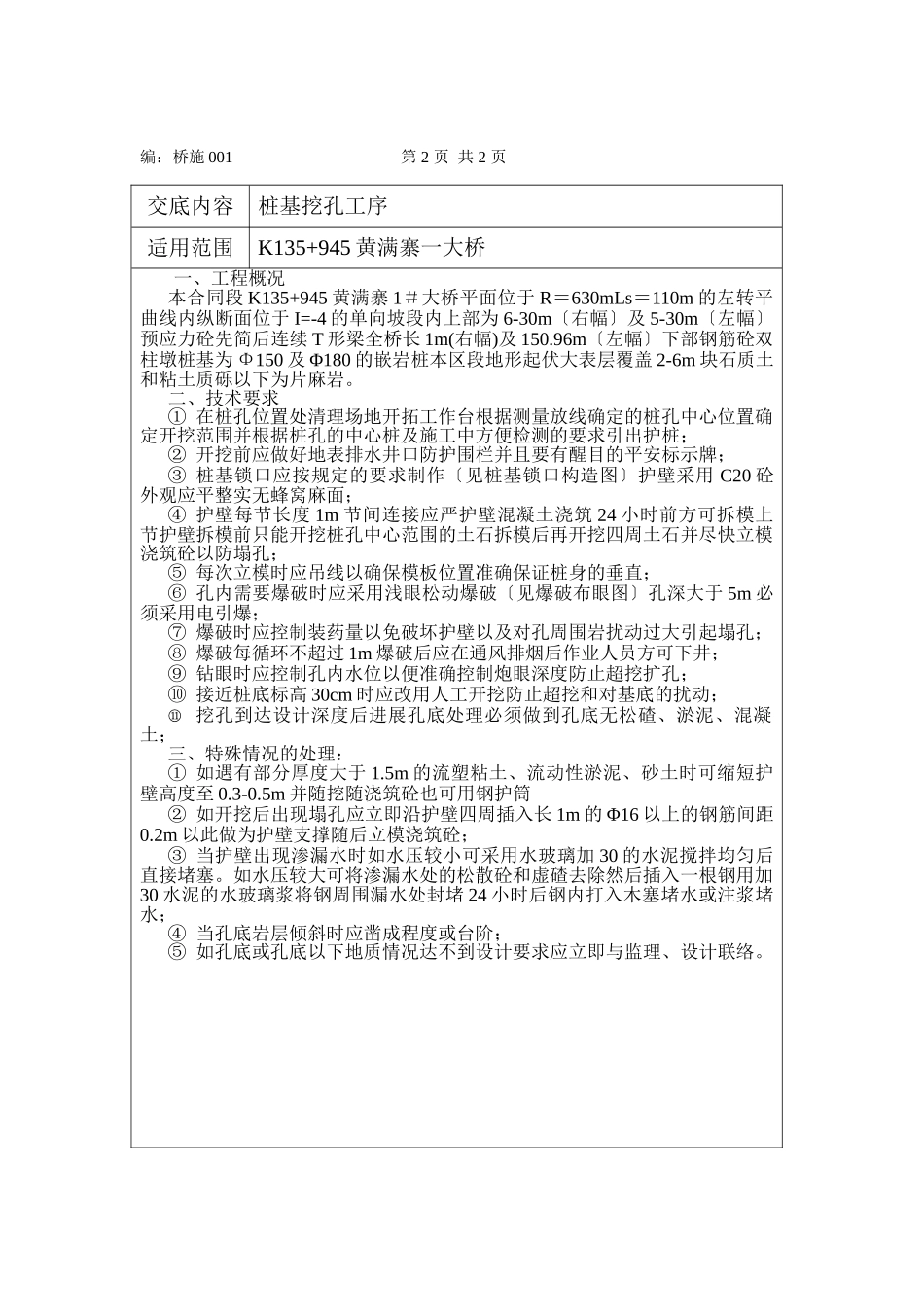

技术交底编:桥施001页共2页编:桥施001第2页共2页交底内容桩基挖孔工序适用范围K135+945黄满寨一大桥一、工程概况本合同段K135+945黄满寨1#大桥平面位于R=630mLs=110m的左转平曲线内纵断面位于I=-4的单向坡段内上部为6-30m〔右幅〕及5-30m〔左幅〕预应力砼先简后连续T形梁全桥长1m(右幅)及150
96m〔左幅〕下部钢筋砼双柱墩桩基为Φ150及Φ180的嵌岩桩本区段地形起伏大表层覆盖2-6m块石质土和粘土质砾以下为片麻岩
二、技术要求①在桩孔位置处清理场地开拓工作台根据测量放线确定的桩孔中心位置确定开挖范围并根据桩孔的中心桩及施工中方便检测的要求引出护桩;②开挖前应做好地表排水井口防护围栏并且要有醒目的平安标示牌;③桩基锁口应按规定的要求制作〔见桩基锁口构造图〕护壁采用C20砼外观应平整实无蜂窝麻面;④护壁每节长度1m节间连接应严护壁混凝土浇筑24小时前方可拆模上节护壁拆模前只能开挖桩孔中心范围的土石拆模后再开挖四周土石并尽快立模浇筑砼以防塌孔;⑤每次立模时应吊线以确保模板位置准确保证桩身的垂直;⑥孔内需要爆破时应采用浅眼松动爆破〔见爆破布眼图〕孔深大于5m必须采用电引爆;⑦爆破时应控制装药量以免破坏护壁以及对孔周围岩扰动过大引起塌孔;⑧爆破每循环不超过1m爆破后应在通风排烟后作业人员方可下井;⑨钻眼时应控制孔内水位以便准确控制炮眼深度防止超挖扩孔;⑩接近桩底标高30cm时应改用人工开挖防止超挖和对基底的扰动;⑪挖孔到达设计深度后进展孔底处理必须做到孔底无松碴、淤泥、混凝土;三、特殊情况的处理:①如遇有部分厚度大于1
5m的流塑粘土、流动性淤泥、砂土时可缩短护壁高度至0
5m并随挖随浇筑砼也可用钢护筒②如开挖后出现塌孔应立即沿护壁四周插入长1m的Φ16以上的钢筋间距0
2m以此做为护壁支撑随后立模浇筑砼;③当护壁出现渗漏水时如水压
