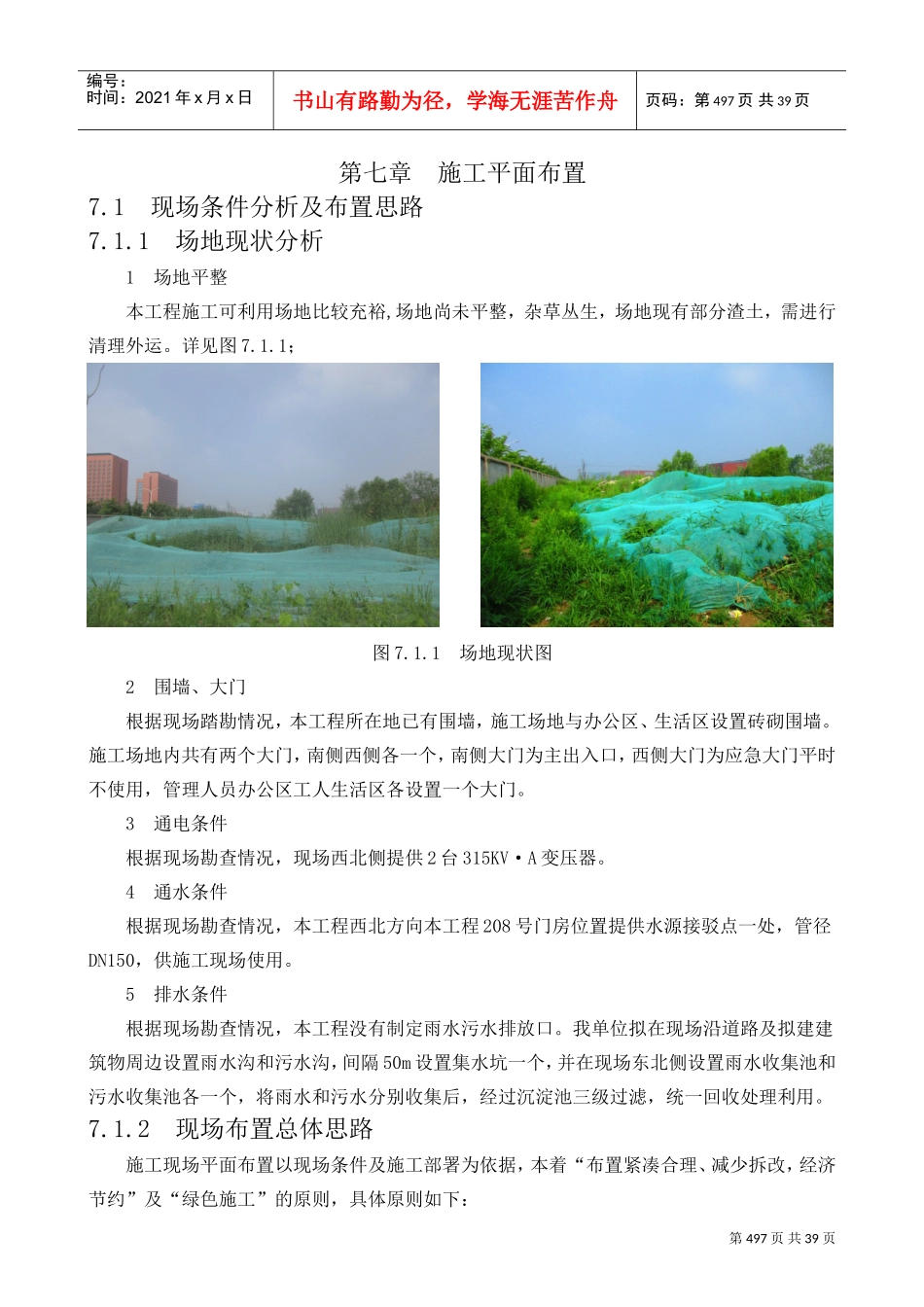

第497页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第497页共39页第七章施工平面布置7
1现场条件分析及布置思路7
1场地现状分析1场地平整本工程施工可利用场地比较充裕,场地尚未平整,杂草丛生,场地现有部分渣土,需进行清理外运
1场地现状图2围墙、大门根据现场踏勘情况,本工程所在地已有围墙,施工场地与办公区、生活区设置砖砌围墙
施工场地内共有两个大门,南侧西侧各一个,南侧大门为主出入口,西侧大门为应急大门平时不使用,管理人员办公区工人生活区各设置一个大门
3通电条件根据现场勘查情况,现场西北侧提供2台315KV·A变压器
4通水条件根据现场勘查情况,本工程西北方向本工程208号门房位置提供水源接驳点一处,管径DN150,供施工现场使用
5排水条件根据现场勘查情况,本工程没有制定雨水污水排放口
我单位拟在现场沿道路及拟建建筑物周边设置雨水沟和污水沟,间隔50m设置集水坑一个,并在现场东北侧设置雨水收集池和污水收集池各一个,将雨水和污水分别收集后,经过沉淀池三级过滤,统一回收处理利用

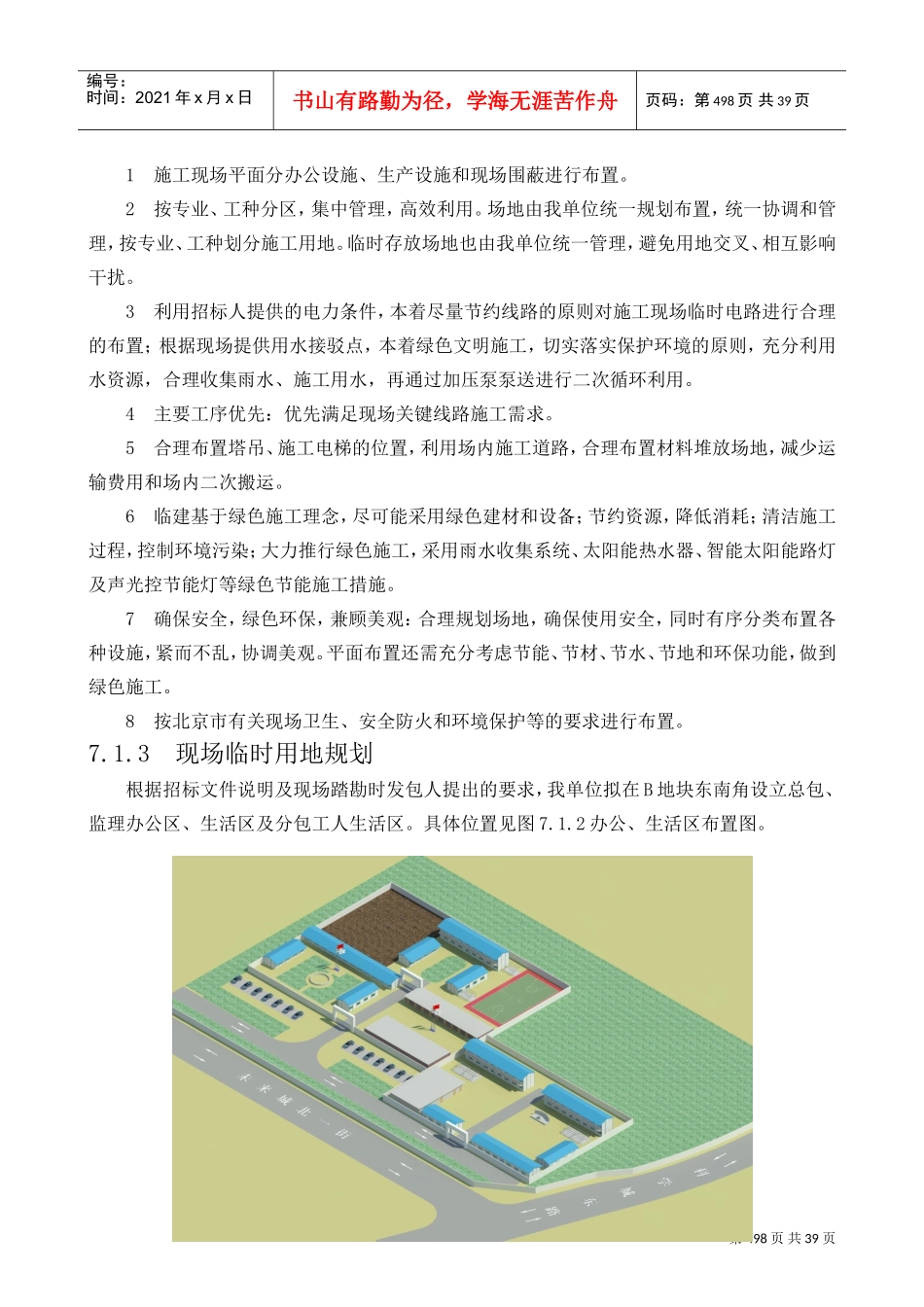

2现场布置总体思路施工现场平面布置以现场条件及施工部署为依据,本着“布置紧凑合理、减少拆改,经济节约”及“绿色施工”的原则,具体原则如下:第498页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第498页共39页1施工现场平面分办公设施、生产设施和现场围蔽进行布置
2按专业、工种分区,集中管理,高效利用
场地由我单位统一规划布置,统一协调和管理,按专业、工种划分施工用地
临时存放场地也由我单位统一管理,避免用地交叉、相互影响干扰

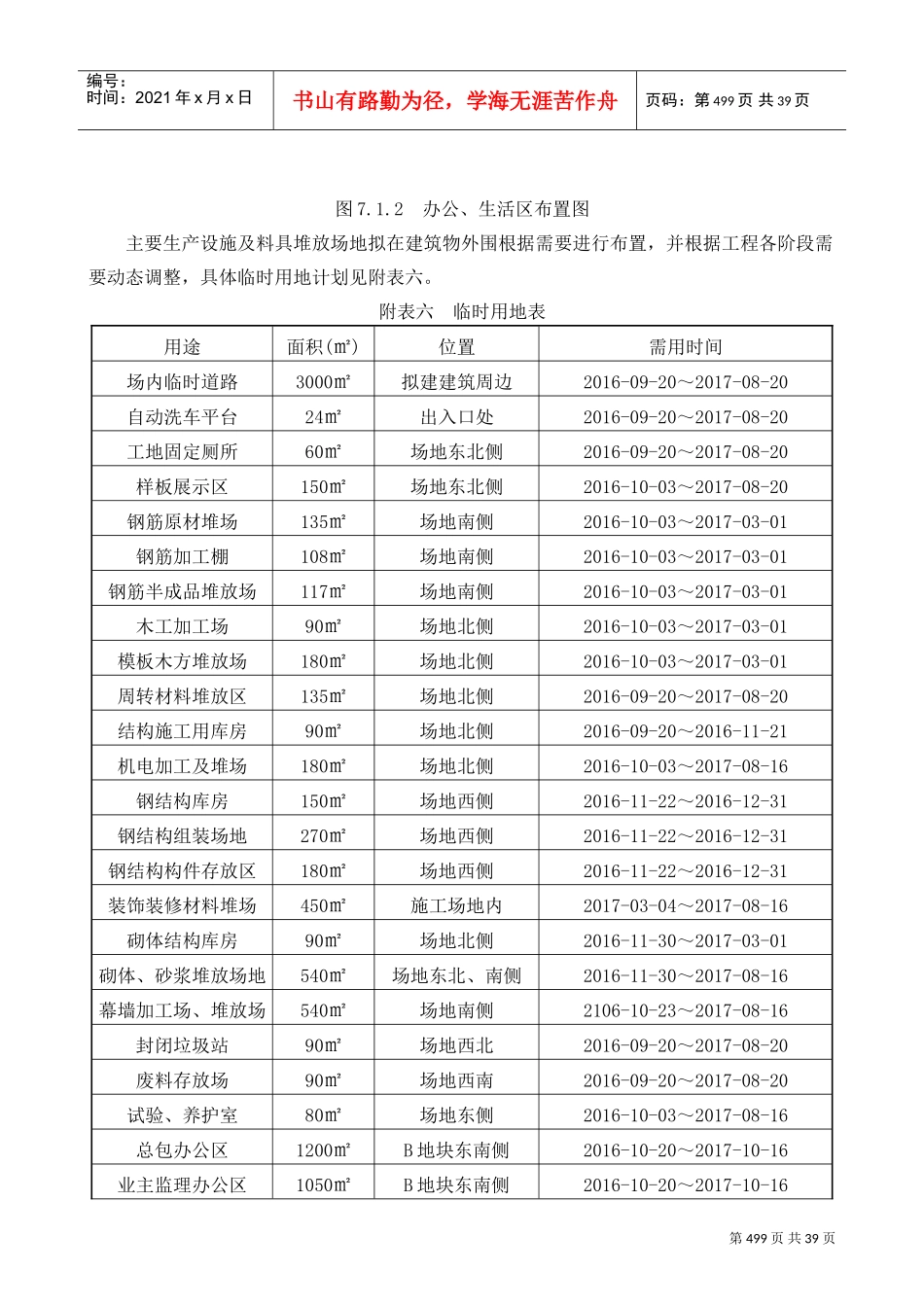

3利用招标人提供的电力条件,本着尽量节约线路的原则对施工现场临时电路进行合理的布置;根据现场提供用水接驳点,本着绿色文明施工,切实落实保护环境的原则,充分利用水资源,合
