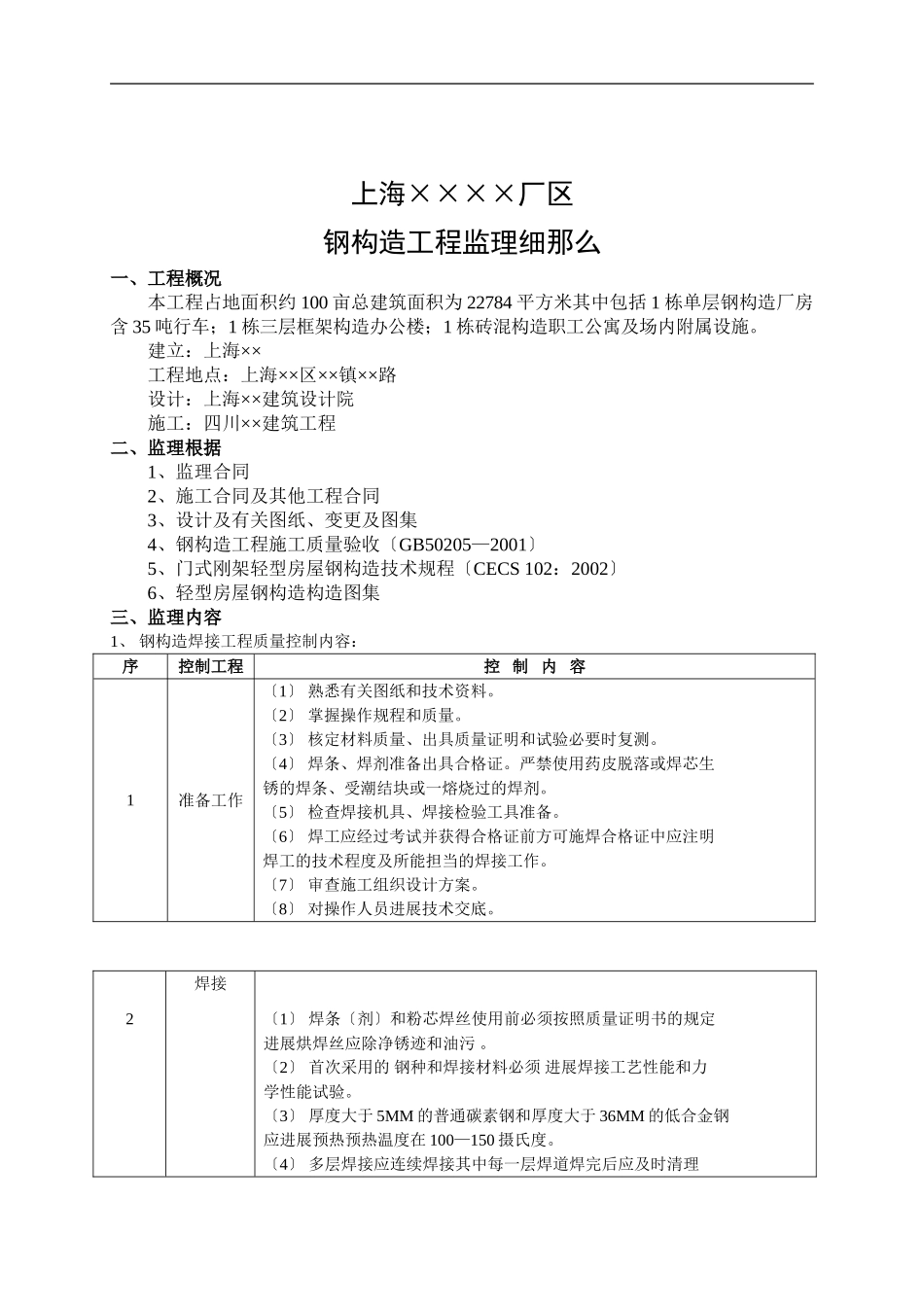

编:××××××上海××××厂区工程〔钢结构部分〕监理细那么审批:上海××工程咨询监理××厂区工程监理组2003年9月8日上海××××厂区钢构造工程监理细那么一、工程概况本工程占地面积约100亩总建筑面积为22784平方米其中包括1栋单层钢构造厂房含35吨行车;1栋三层框架构造办公楼;1栋砖混构造职工公寓及场内附属设施
建立:上海××工程地点:上海××区××镇××路设计:上海××建筑设计院施工:四川××建筑工程二、监理根据1、监理合同2、施工合同及其他工程合同3、设计及有关图纸、变更及图集4、钢构造工程施工质量验收〔GB50205—2001〕5、门式刚架轻型房屋钢构造技术规程〔CECS102:2002〕6、轻型房屋钢构造构造图集三、监理内容1、钢构造焊接工程质量控制内容:序控制工程控制内容1准备工作〔1〕熟悉有关图纸和技术资料
〔2〕掌握操作规程和质量
〔3〕核定材料质量、出具质量证明和试验必要时复测
〔4〕焊条、焊剂准备出具合格证
严禁使用药皮脱落或焊芯生锈的焊条、受潮结块或一熔烧过的焊剂
〔5〕检查焊接机具、焊接检验工具准备
〔6〕焊工应经过考试并获得合格证前方可施焊合格证中应注明焊工的技术程度及所能担当的焊接工作
〔7〕审查施工组织设计方案
〔8〕对操作人员进展技术交底
2焊接〔1〕焊条〔剂〕和粉芯焊丝使用前必须按照质量证明书的规定进展烘焊丝应除净锈迹和油污
〔2〕首次采用的钢种和焊接材料必须进展焊接工艺性能和力学性能试验
〔3〕厚度大于5MM的普通碳素钢和厚度大于36MM的低合金钢应进展预热预热温度在100—150摄氏度
〔4〕多层焊接应连续焊接其中每一层焊道焊完后应及时清理如发现影响焊接质量的缺陷必须去除后再焊
〔5〕要求焊成凹面的贴角焊缝必须采取措施使焊缝金属与母材见平稳过度
〔6〕焊缝出现裂缝时焊工不得擅自处理应申报有关负责人查清原因订出修补措施前方可处理
