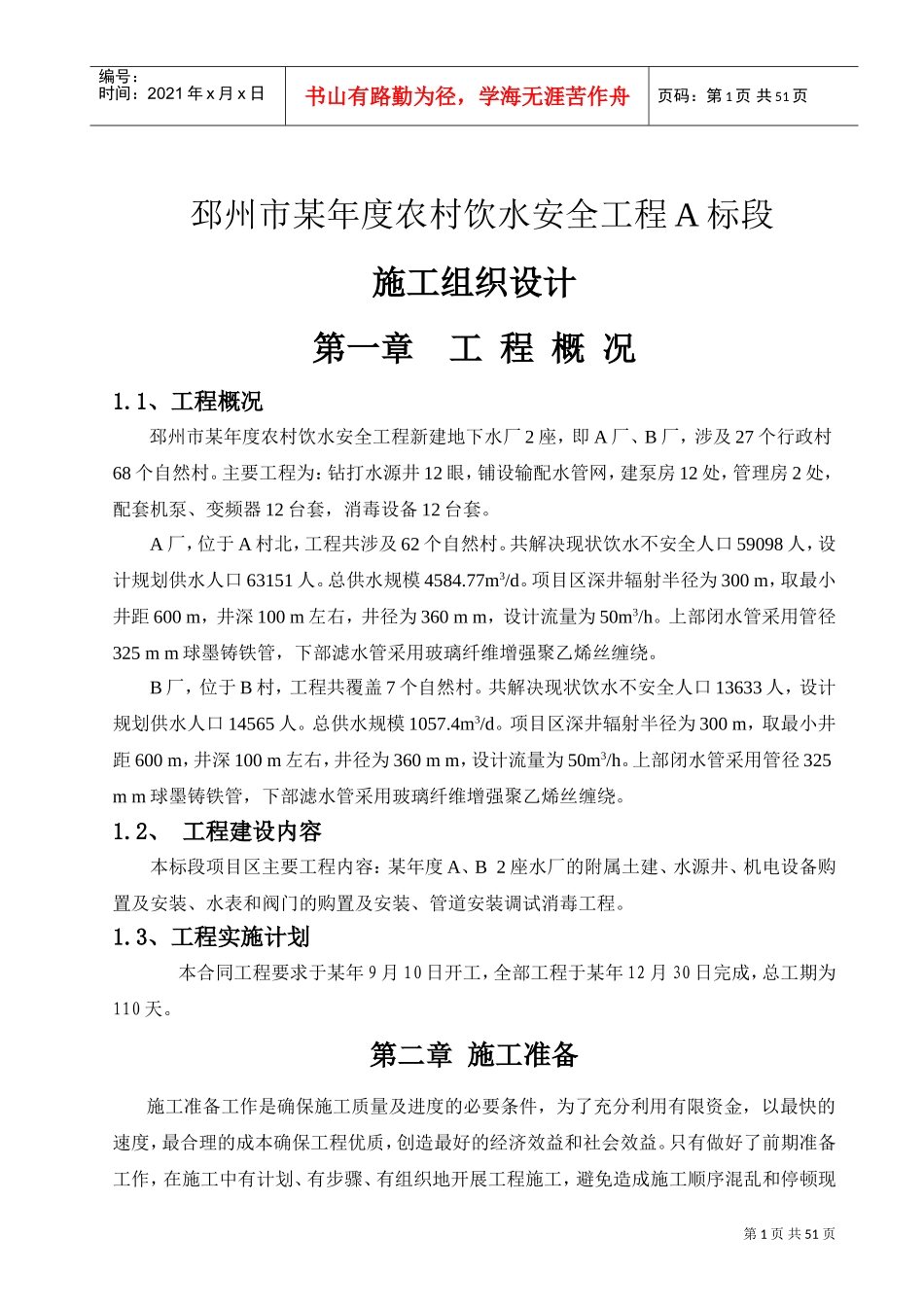

第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共51页邳州市某年度农村饮水安全工程A标段施工组织设计第一章工程概况1
1、工程概况邳州市某年度农村饮水安全工程新建地下水厂2座,即A厂、B厂,涉及27个行政村68个自然村
主要工程为:钻打水源井12眼,铺设输配水管网,建泵房12处,管理房2处,配套机泵、变频器12台套,消毒设备12台套
A厂,位于A村北,工程共涉及62个自然村
共解决现状饮水不安全人口59098人,设计规划供水人口63151人
总供水规模4584
77m3/d
项目区深井辐射半径为300m,取最小井距600m,井深100m左右,井径为360mm,设计流量为50m3/h
上部闭水管采用管径325mm球墨铸铁管,下部滤水管采用玻璃纤维增强聚乙烯丝缠绕
B厂,位于B村,工程共覆盖7个自然村
共解决现状饮水不安全人口13633人,设计规划供水人口14565人
总供水规模1057
项目区深井辐射半径为300m,取最小井距600m,井深100m左右,井径为360mm,设计流量为50m3/h
上部闭水管采用管径325mm球墨铸铁管,下部滤水管采用玻璃纤维增强聚乙烯丝缠绕
2、工程建设内容本标段项目区主要工程内容:某年度A、B2座水厂的附属土建、水源井、机电设备购置及安装、水表和阀门的购置及安装、管道安装调试消毒工程
3、工程实施计划本合同工程要求于某年9月10日开工,全部工程于某年12月30日完成,总工期为110天

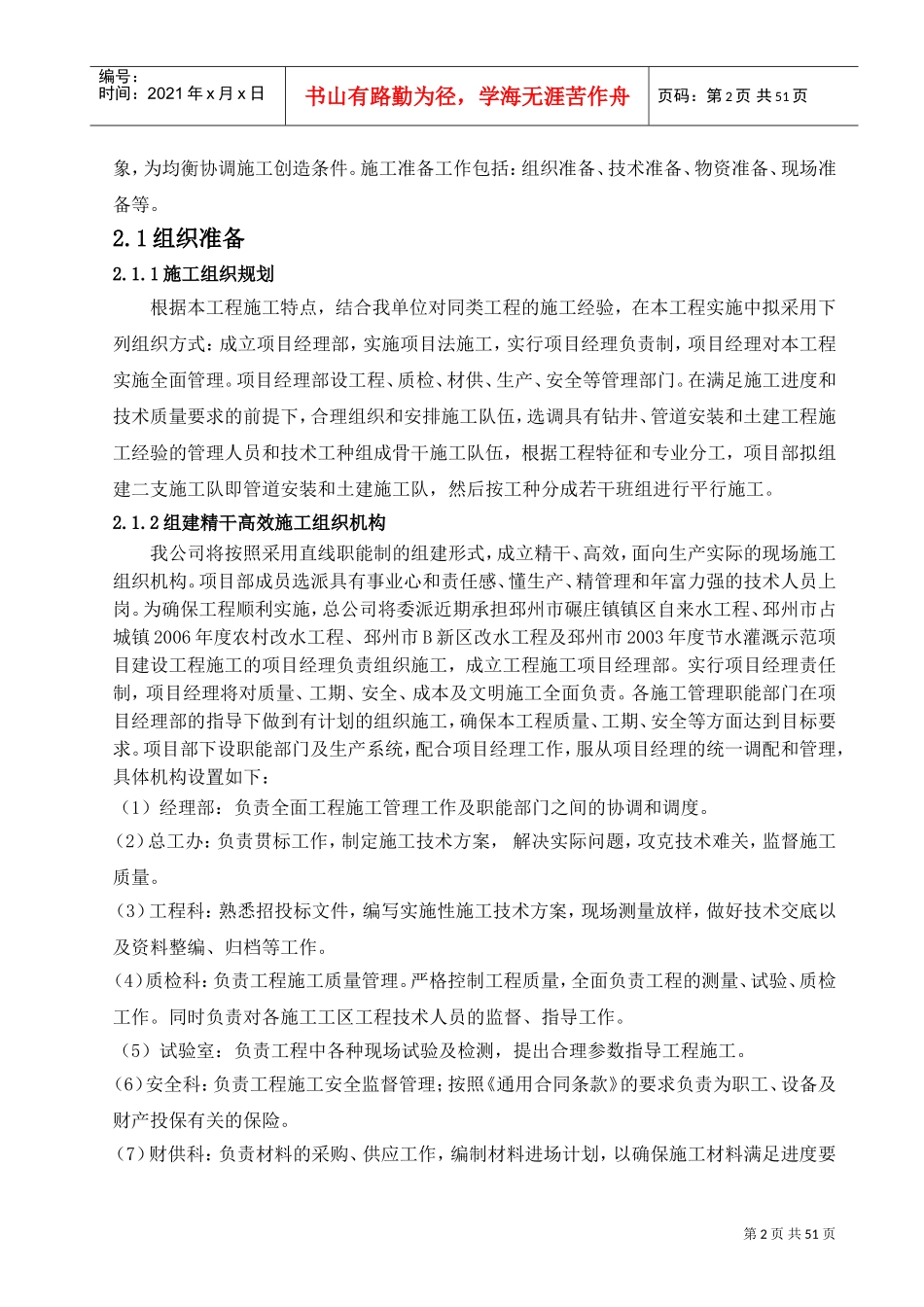

第二章施工准备施工准备工作是确保施工质量及进度的必要条件,为了充分利用有限资金,以最快的速度,最合理的成本确保工程优质,创造最好的经济效益和社会效益

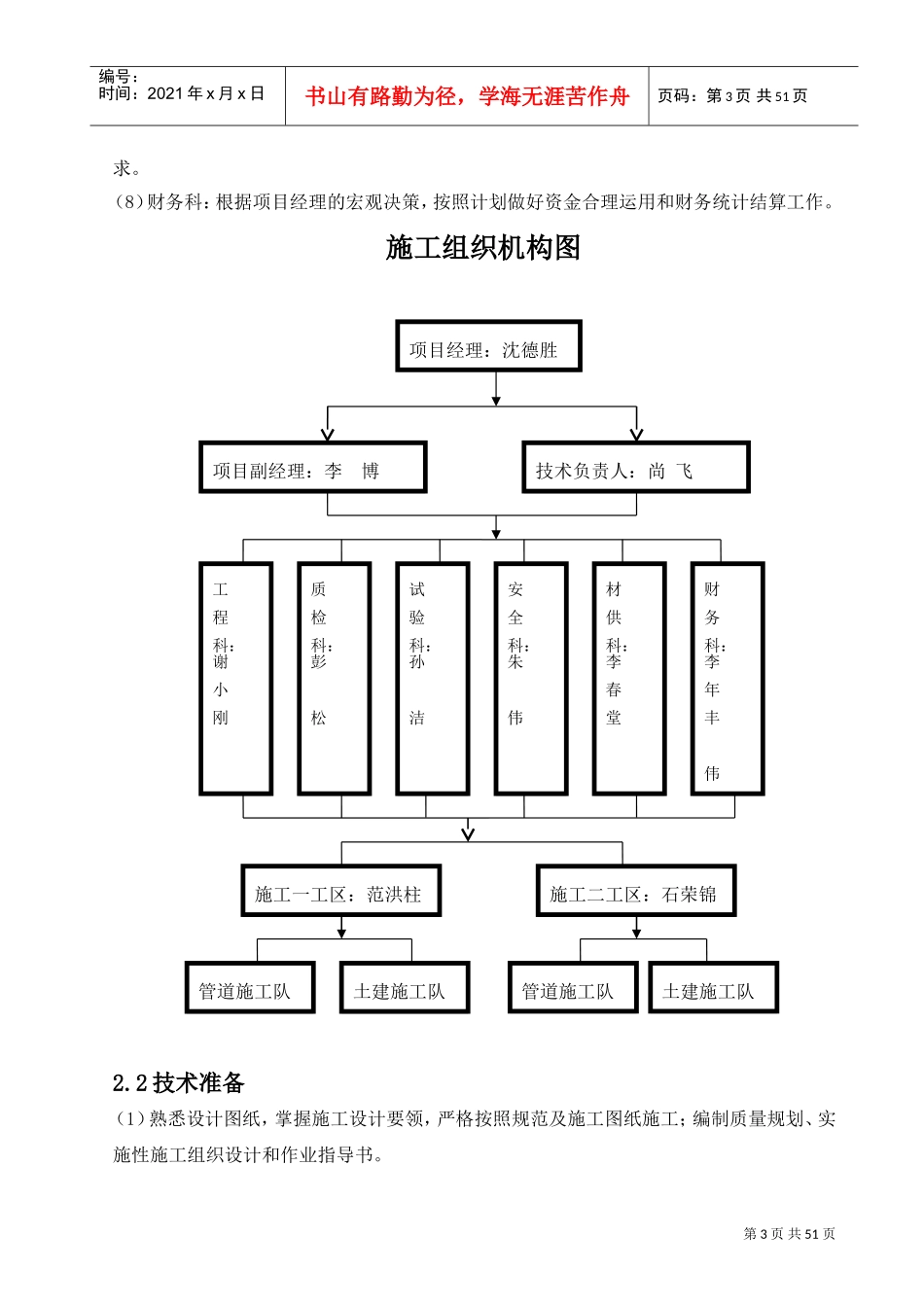

只有做好了前期准备工作,在施工中有计划、有步骤、有组织地开展工程施工,避免造成施工顺序混乱和停顿现第2页共51页编号:时间:2021年x月x日书山有路勤为
