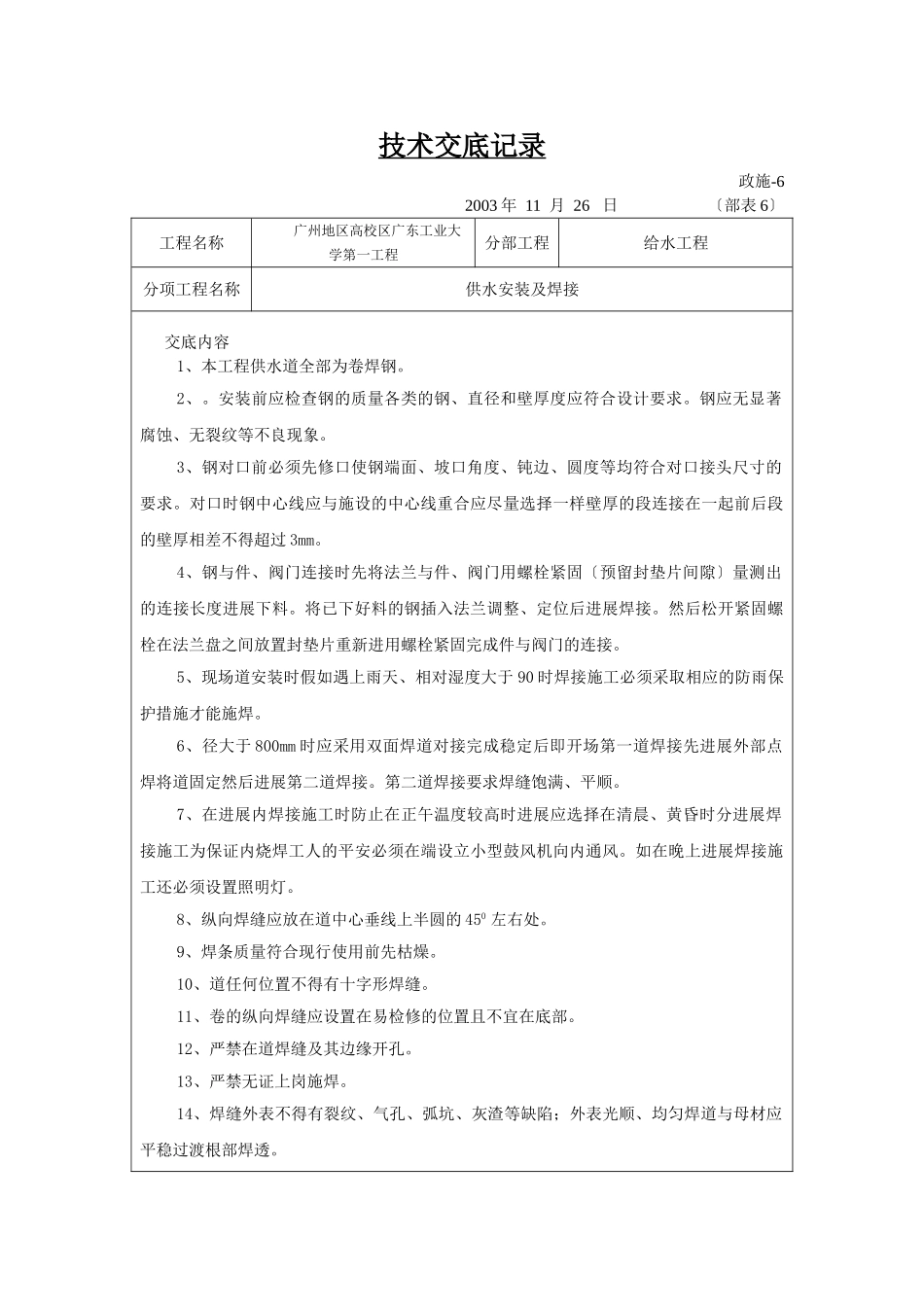

技术交底记录政施-62003年11月26日〔部表6〕工程名称广州地区高校区广东工业大学第一工程分部工程给水工程分项工程名称供水安装及焊接交底内容1、本工程供水道全部为卷焊钢
安装前应检查钢的质量各类的钢、直径和壁厚度应符合设计要求
钢应无显著腐蚀、无裂纹等不良现象
3、钢对口前必须先修口使钢端面、坡口角度、钝边、圆度等均符合对口接头尺寸的要求
对口时钢中心线应与施设的中心线重合应尽量选择一样壁厚的段连接在一起前后段的壁厚相差不得超过3mm
4、钢与件、阀门连接时先将法兰与件、阀门用螺栓紧固〔预留封垫片间隙〕量测出的连接长度进展下料
将已下好料的钢插入法兰调整、定位后进展焊接
然后松开紧固螺栓在法兰盘之间放置封垫片重新进用螺栓紧固完成件与阀门的连接
5、现场道安装时假如遇上雨天、相对湿度大于90时焊接施工必须采取相应的防雨保护措施才能施焊
6、径大于800mm时应采用双面焊道对接完成稳定后即开场第一道焊接先进展外部点焊将道固定然后进展第二道焊接
第二道焊接要求焊缝饱满、平顺
7、在进展内焊接施工时防止在正午温度较高时进展应选择在清晨、黄昏时分进展焊接施工为保证内烧焊工人的平安必须在端设立小型鼓风机向内通风
如在晚上进展焊接施工还必须设置照明灯
8、纵向焊缝应放在道中心垂线上半圆的450左右处
9、焊条质量符合现行使用前先枯燥
10、道任何位置不得有十字形焊缝
11、卷的纵向焊缝应设置在易检修的位置且不宜在底部
12、严禁在道焊缝及其边缘开孔
13、严禁无证上岗施焊
14、焊缝外表不得有裂纹、气孔、弧坑、灰渣等缺陷;外表光顺、均匀焊道与母材应平稳过渡根部焊透
15.道在进场之前已由道消费厂家进展了内外防腐处理内外壁除锈后内壁水泥砂礓衬里〔配合比:水泥:砂:水=1:1:0
4〕;外壁喷砂除锈后先涂防锈底漆环氧富锌再作面漆环氧沥青包玻璃丝布〔四油三布〕处理
由于道在焊接过程中
