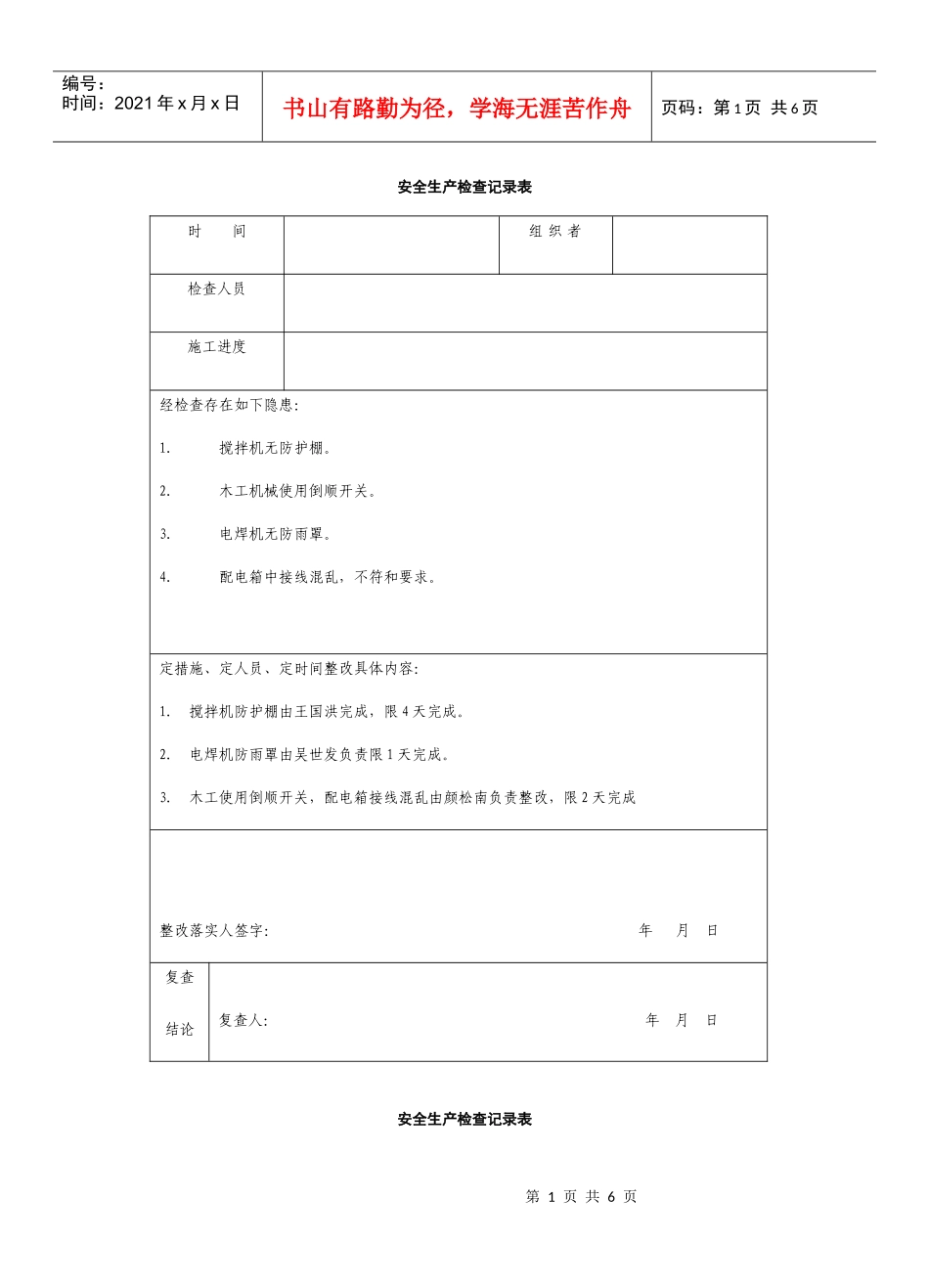

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页安全生产检查记录表时间组织者检查人员施工进度经检查存在如下隐患:1.搅拌机无防护棚
2.木工机械使用倒顺开关
3.电焊机无防雨罩
4.配电箱中接线混乱,不符和要求
定措施、定人员、定时间整改具体内容:1
搅拌机防护棚由王国洪完成,限4天完成
电焊机防雨罩由吴世发负责限1天完成

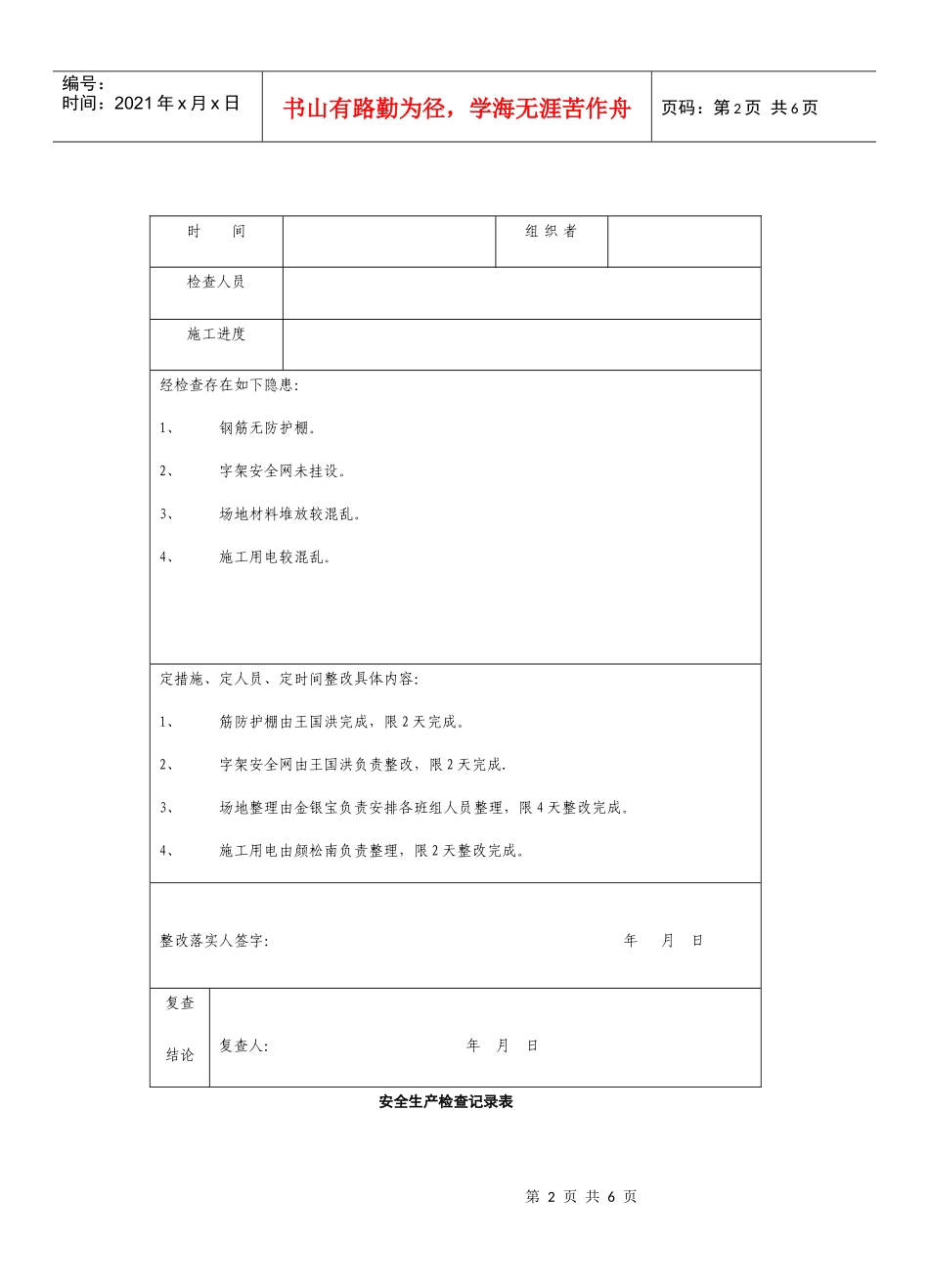

木工使用倒顺开关,配电箱接线混乱由颜松南负责整改,限2天完成整改落实人签字:年月日复查结论复查人:年月日安全生产检查记录表第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页时间组织者检查人员施工进度经检查存在如下隐患:1、钢筋无防护棚
2、字架安全网未挂设
3、场地材料堆放较混乱
4、施工用电较混乱
定措施、定人员、定时间整改具体内容:1、筋防护棚由王国洪完成,限2天完成
2、字架安全网由王国洪负责整改,限2天完成
3、场地整理由金银宝负责安排各班组人员整理,限4天整改完成
4、施工用电由颜松南负责整理,限2天整改完成

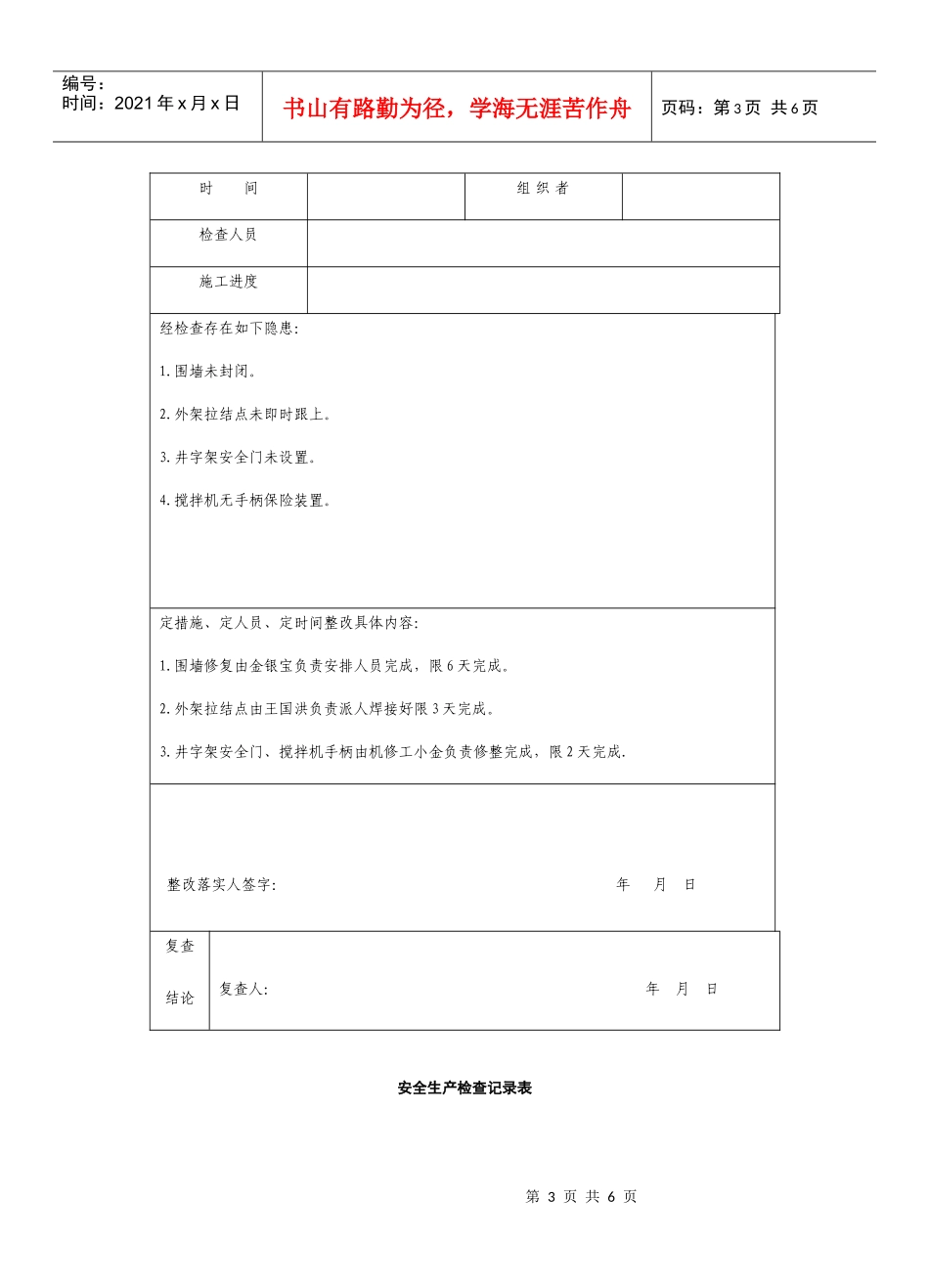

整改落实人签字:年月日复查结论复查人:年月日安全生产检查记录表第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页时间组织者检查人员施工进度经检查存在如下隐患:1
外架拉结点未即时跟上
井字架安全门未设置
搅拌机无手柄保险装置
定措施、定人员、定时间整改具体内容:1
围墙修复由金银宝负责安排人员完成,限6天完成
外架拉结点由王国洪负责派人焊接好限3天完成
井字架安全门、搅拌机手柄由机修工小金负责修整完成,限2天完成
整改落实人签字:年月日复查结论复查人:年月日安全生产检查记录表第4页共6页第3页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作
