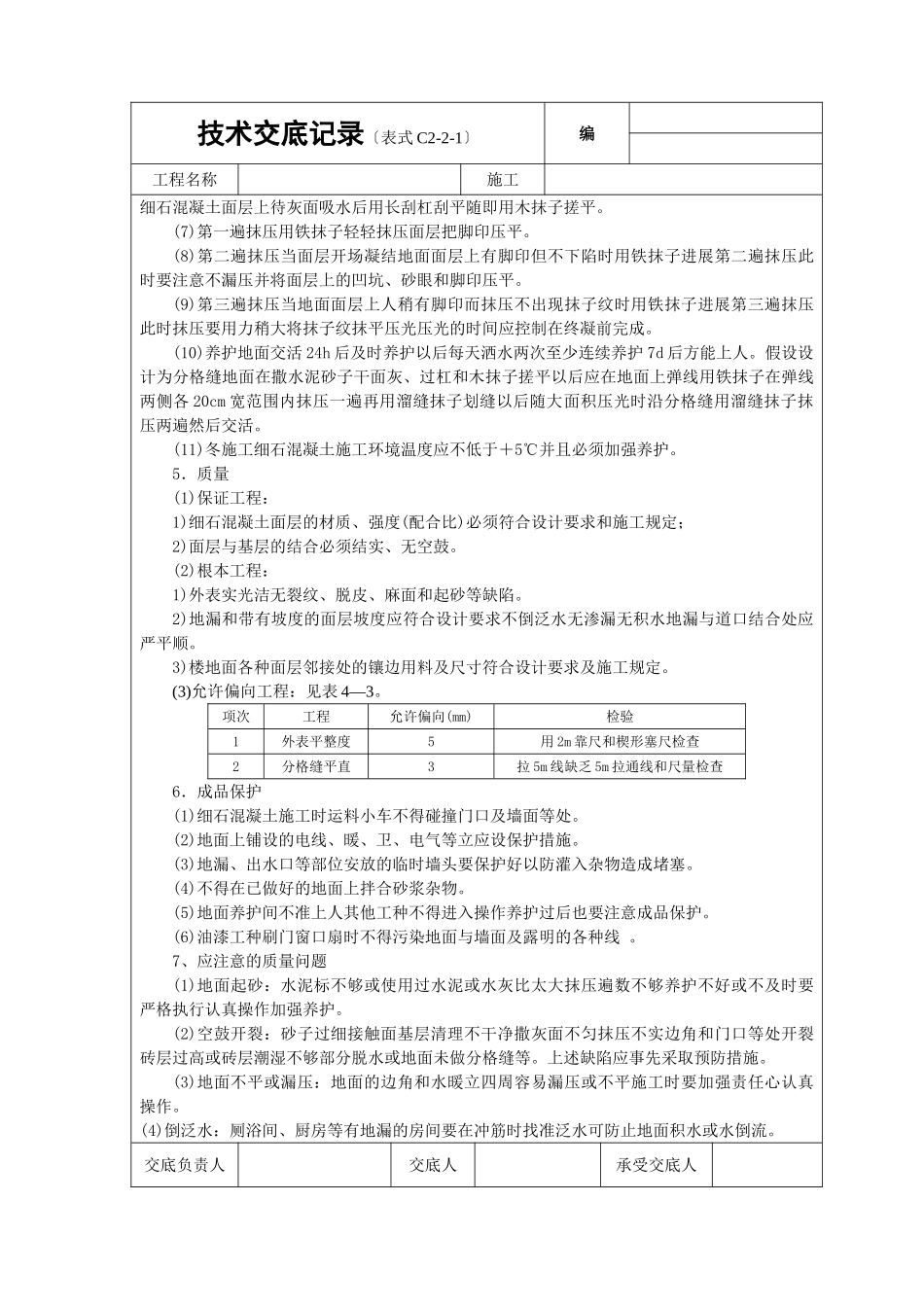

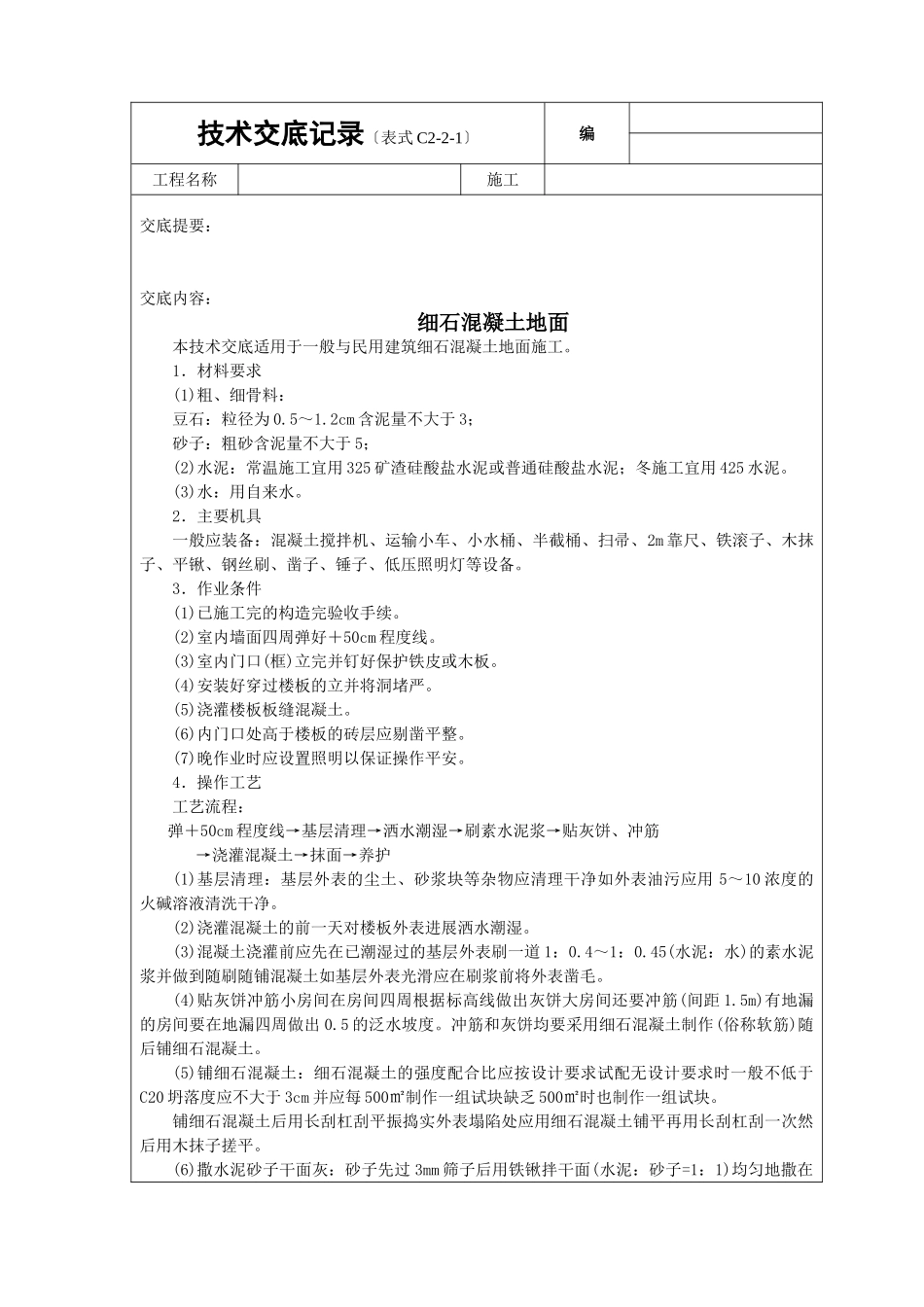

技术交底记录〔表式C2-2-1〕编工程名称施工交底提要:交底内容:细石混凝土地面本技术交底适用于一般与民用建筑细石混凝土地面施工
1.材料要求(1)粗、细骨料:豆石:粒径为0
2cm含泥量不大于3;砂子:粗砂含泥量不大于5;(2)水泥:常温施工宜用325矿渣硅酸盐水泥或普通硅酸盐水泥;冬施工宜用425水泥
(3)水:用自来水
2.主要机具一般应装备:混凝土搅拌机、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、低压照明灯等设备
3.作业条件(1)已施工完的构造完验收手续
(2)室内墙面四周弹好+50cm程度线
(3)室内门口(框)立完并钉好保护铁皮或木板
(4)安装好穿过楼板的立并将洞堵严
(5)浇灌楼板板缝混凝土
(6)内门口处高于楼板的砖层应剔凿平整
(7)晚作业时应设置照明以保证操作平安
4.操作工艺工艺流程:弹+50cm程度线→基层清理→洒水潮湿→刷素水泥浆→贴灰饼、冲筋→浇灌混凝土→抹面→养护(1)基层清理:基层外表的尘土、砂浆块等杂物应清理干净如外表油污应用5~10浓度的火碱溶液清洗干净
(2)浇灌混凝土的前一天对楼板外表进展洒水潮湿
(3)混凝土浇灌前应先在已潮湿过的基层外表刷一道1:0
45(水泥:水)的素水泥浆并做到随刷随铺混凝土如基层外表光滑应在刷浆前将外表凿毛
(4)贴灰饼冲筋小房间在房间四周根据标高线做出灰饼大房间还要冲筋(间距1
5m)有地漏的房间要在地漏四周做出0
5的泛水坡度
冲筋和灰饼均要采用细石混凝土制作(俗称软筋)随后铺细石混凝土
(5)铺细石混凝土:细石混凝土的强度配合比应按设计要求试配无设计要求时一般不低于C20坍落度应不大于3cm并应每500㎡制作一组试块缺乏500㎡时也制作一组试块
铺细石混凝土后用长刮杠刮平振捣实外表塌陷处应用细石混凝土铺平再用长刮杠刮一次然后用木抹子搓平
