模板工程施工技术交底1、工程概况1
1工程概况丈八沟渠道倒虹吸位于河南中牟张庄街南约1
50km丈八沟倒虹吸进口渐变段起点桩为总干渠SH(3)162+997
2出口渐变段终点桩为总干渠SH(3)163+251
建筑物总长254m其中身程度长80m

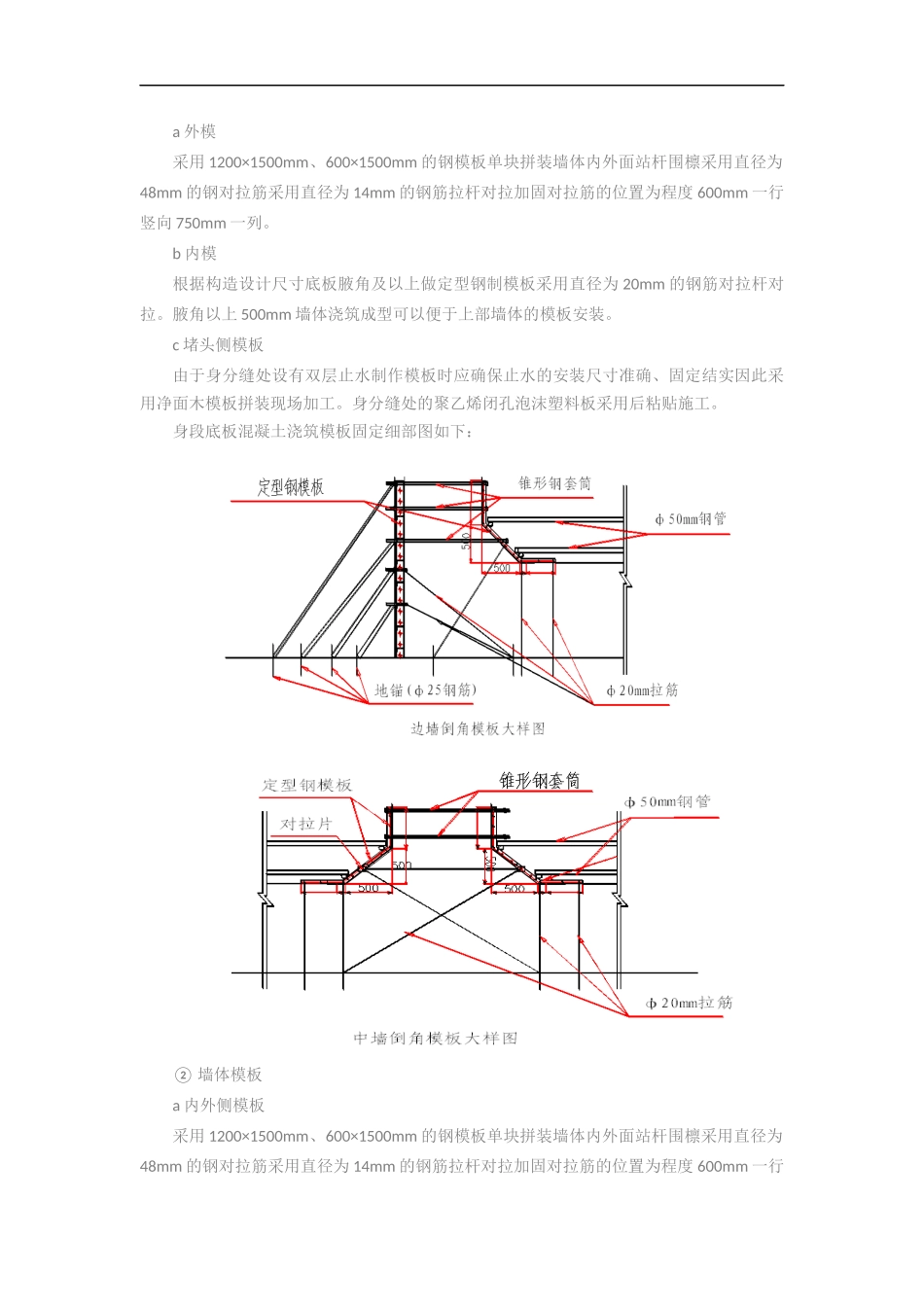

2工程特点和施工难点⑴身段顶板混凝土浇筑厚度为1

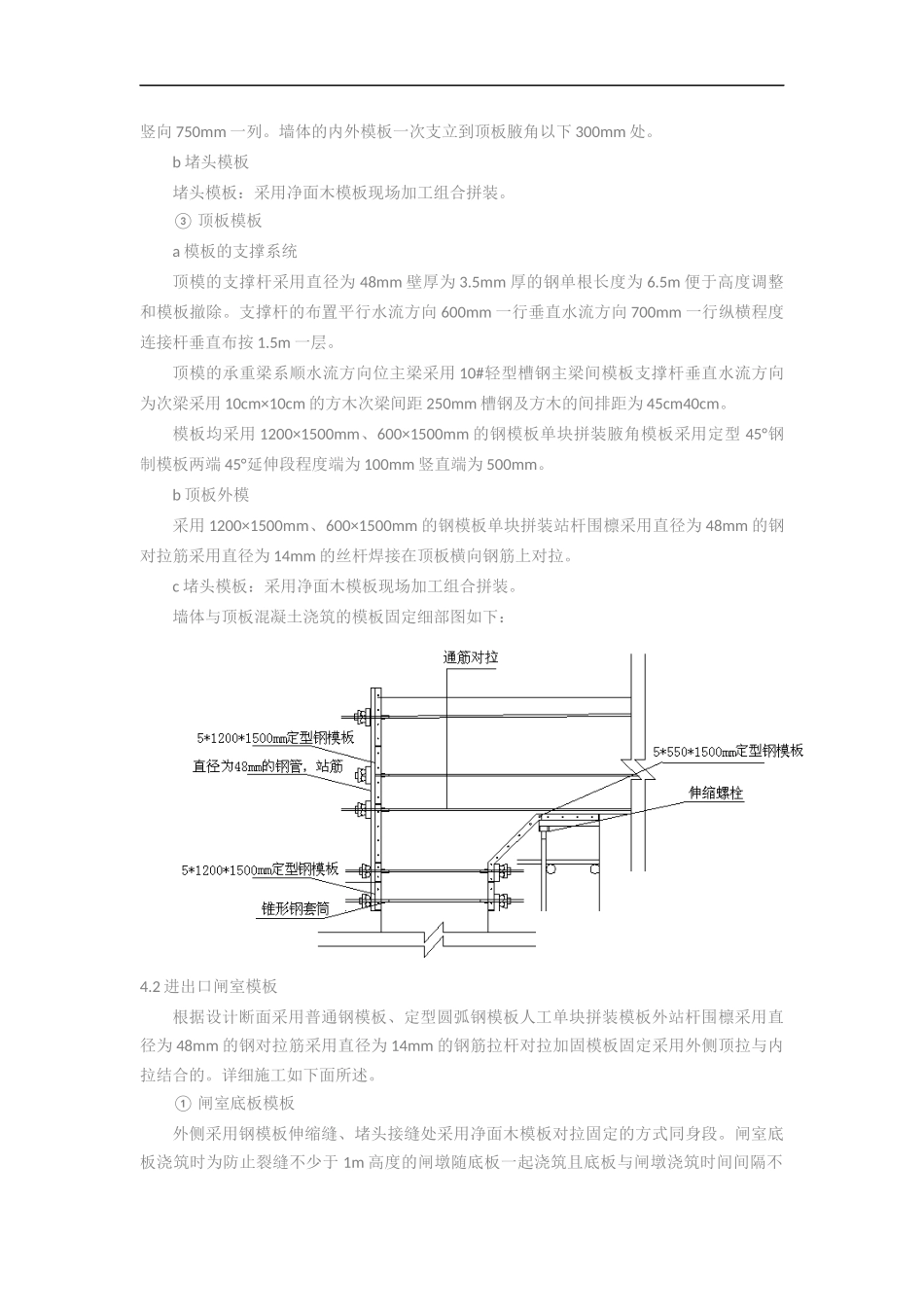

3m荷载较大模板的支撑系统需要进展专项设计
⑵进出口钢筋混凝土扭曲面内外模均为异型模板模板的支撑、对拉难度均较大且不易校正
2、编制根据⑴南水北调中线一工程总干渠沙河南~黄河南〔委托建工程〕潮河段第五施工标段工程施工合同〔合同编:HNJ-2021//SG-005〕⑵丈八沟渠道倒虹吸施工图纸;⑶水电水利工程模板施工[DLT5110-2000]3、施工准备情况3
1材料准备情况①模板和支架材料选用钢材等模板材料
②模板材料的质量应符合本合同指明的现行或行业
③木材的质量应到达Ⅲ等以上的材质
腐朽、严重扭曲或脆性的木材严禁使用
④钢模面板厚5mm大于要求规定的3mm钢板面应尽可能光滑不允许有凹坑、皱折或其它外表缺陷
⑤模板的金属支撑件〔如拉杆、锚杆及其它锚固件等〕材料应符合有关规定
2施工场地准备模板施工前对进展模板安装的位置由人工进展清理防止影响模板安装
钢模板在使用前清理干净为防止模板生锈和拆模方便在钢模板面板涂刷脱模剂
3施工放样对设计提供的导线控制点及水准点进展复测复核无误后使用并定校核复测
按照设计图纸采用全站仪、水准仪测放混凝土轮廓线及高程
4、模板安装采用定型钢模板施工时用专用设备运至现场由人工配合布料机上电动葫芦运至各施工点进展现场拼装
为了进步外观质量钢模板每次安装前进展镜面处理选用的脱模材料为食用油4
1身段模板①底板模板a外模采用1200×1500mm、600×1500mm的钢模板单块拼装墙体内外面站杆围檩采用直径为48mm的钢对拉筋采用直径为14m
