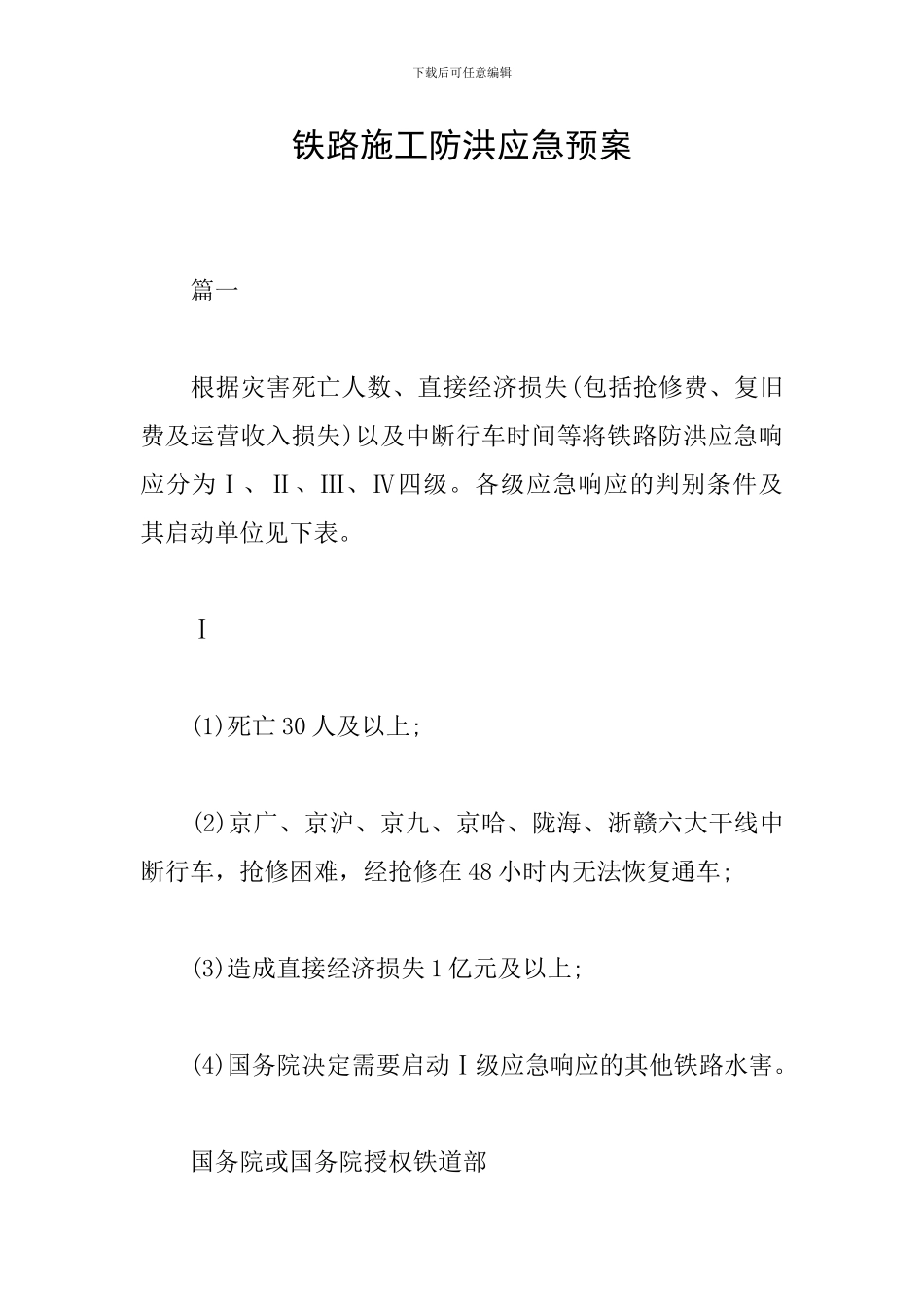

下载后可任意编辑铁路施工防洪应急预案篇一根据灾害死亡人数、直接经济损失(包括抢修费、复旧费及运营收入损失)以及中断行车时间等将铁路防洪应急响应分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四级
各级应急响应的判别条件及其启动单位见下表
Ⅰ(1)死亡30人及以上;(2)京广、京沪、京九、京哈、陇海、浙赣六大干线中断行车,抢修困难,经抢修在48小时内无法恢复通车;(3)造成直接经济损失1亿元及以上;(4)国务院决定需要启动Ⅰ级应急响应的其他铁路水害
国务院或国务院授权铁道部下载后可任意编辑Ⅱ(1)死亡10人及以上;(2)主要干线中断行车,抢修困难,经抢修在24小时内无法恢复通车;(3)造成直接经济损失在5000~10000万元之间;(4)铁道部决定需要启动Ⅱ级应急响应的其他铁路水害
Ⅲ(1)死亡3人及以上;(2)主要干线中断行车,抢修困难,经抢修在12小时内无法恢复通车;(3)造成直接经济损失在500~5000万元之间;(4)铁路局决定需要启动Ⅲ级应急响应的其他铁路水害

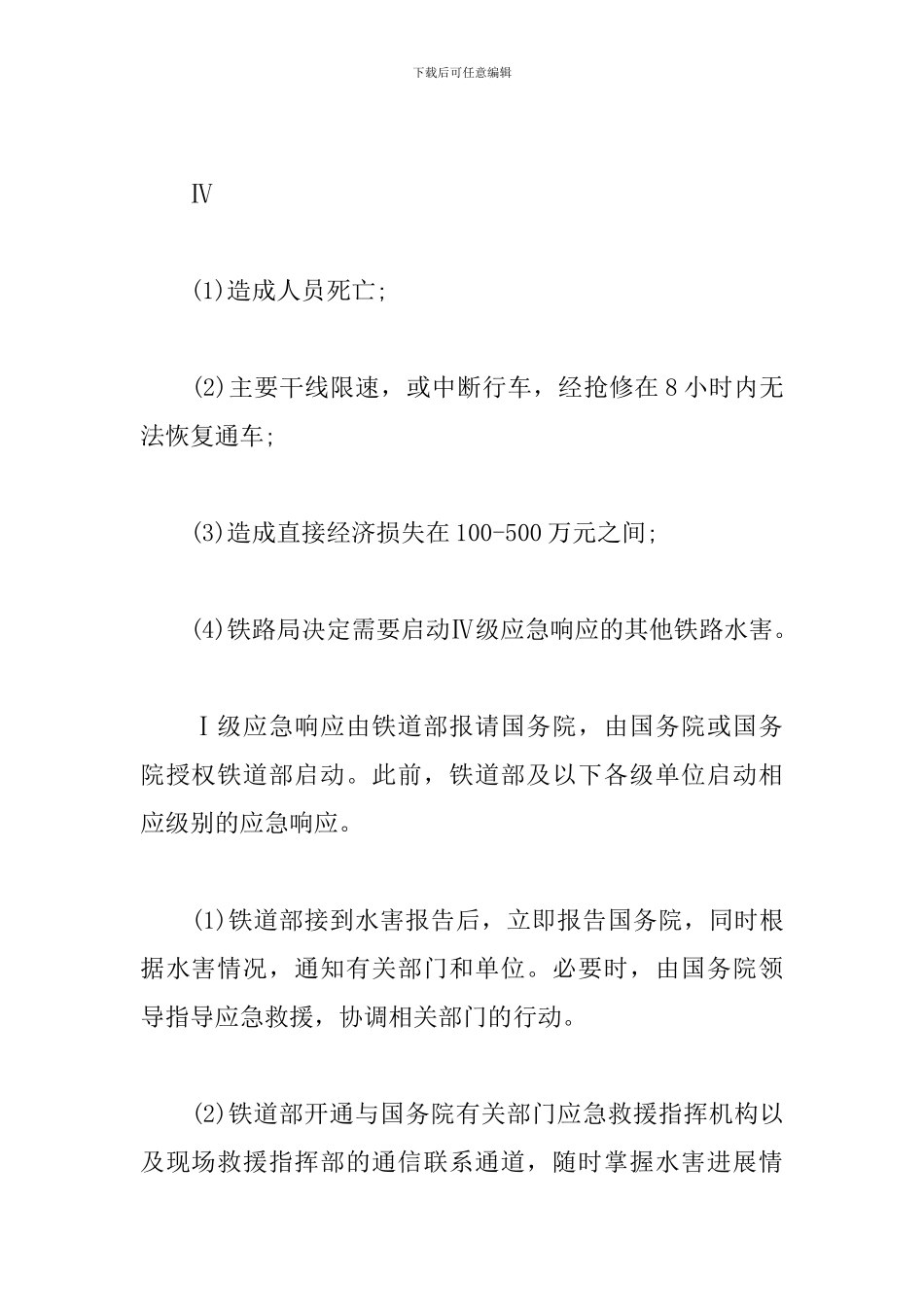

下载后可任意编辑Ⅳ(1)造成人员死亡;(2)主要干线限速,或中断行车,经抢修在8小时内无法恢复通车;(3)造成直接经济损失在100-500万元之间;(4)铁路局决定需要启动Ⅳ级应急响应的其他铁路水害
Ⅰ级应急响应由铁道部报请国务院,由国务院或国务院授权铁道部启动
此前,铁道部及以下各级单位启动相应级别的应急响应
(1)铁道部接到水害报告后,立即报告国务院,同时根据水害情况,通知有关部门和单位
必要时,由国务院领导指导应急救援,协调相关部门的行动
(2)铁道部开通与国务院有关部门应急救援指挥机构以及现场救援指挥部的通信联系通道,随时掌握水害进展情下载后可任意编辑况
(3)必要时通知有关专家对应急救援方案进行咨询
(4)根据专家的建议以及国务院其他部门的意见,铁道部确定水害救援的支援和协调方案
(5)派出有关人员和专家赶赴现场参加、指导现场应
