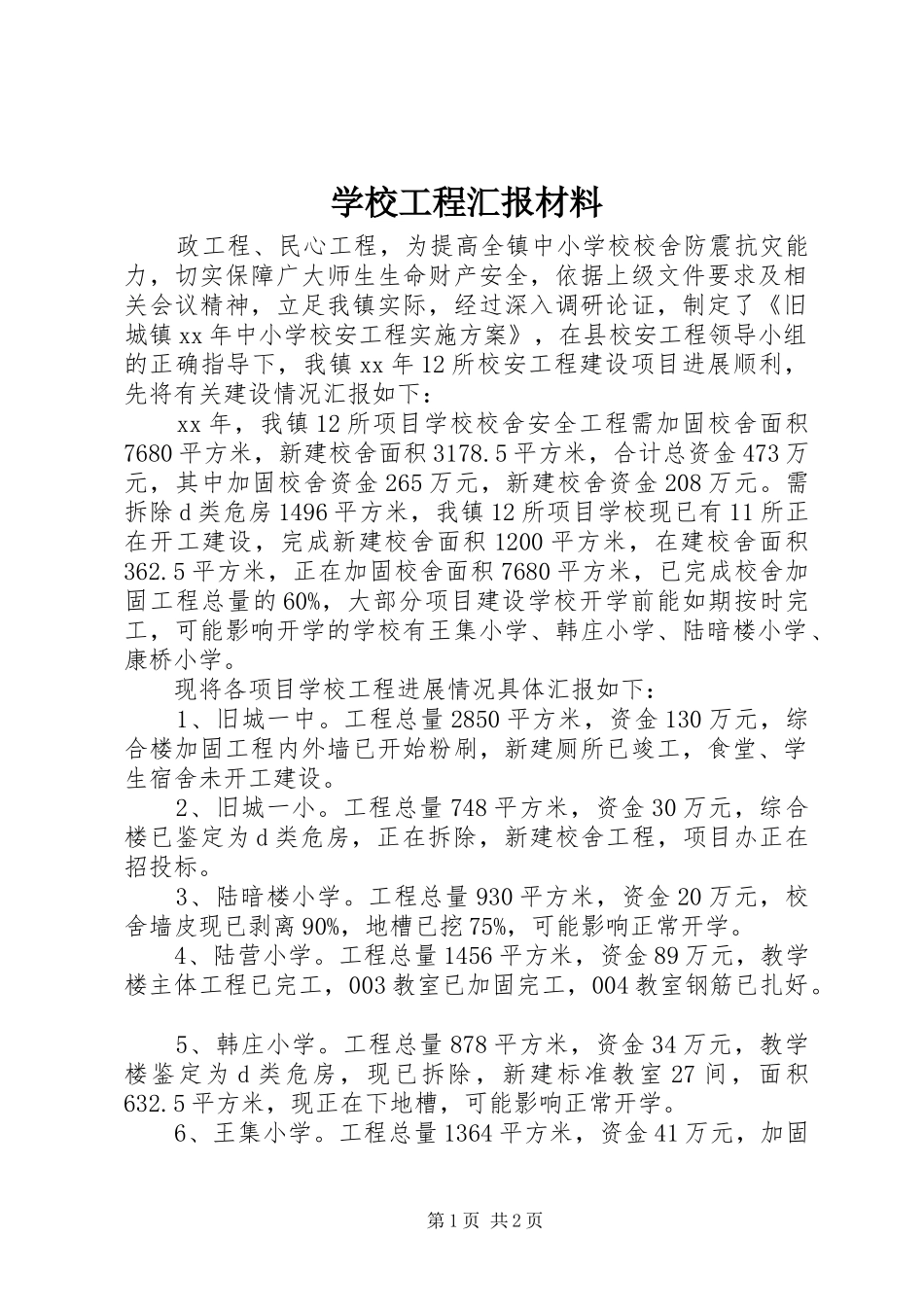

学校工程汇报材料政工程、民心工程,为提高全镇中小学校校舍防震抗灾能力,切实保障广大师生生命财产安全,依据上级文件要求及相关会议精神,立足我镇实际,经过深入调研论证,制定了《旧城镇xx年中小学校安工程实施方案》,在县校安工程领导小组的正确指导下,我镇xx年12所校安工程建设项目进展顺利,先将有关建设情况汇报如下:xx年,我镇12所项目学校校舍安全工程需加固校舍面积7680平方米,新建校舍面积3178
5平方米,合计总资金473万元,其中加固校舍资金265万元,新建校舍资金208万元
需拆除d类危房1496平方米,我镇12所项目学校现已有11所正在开工建设,完成新建校舍面积1200平方米,在建校舍面积362
5平方米,正在加固校舍面积7680平方米,已完成校舍加固工程总量的60%,大部分项目建设学校开学前能如期按时完工,可能影响开学的学校有王集小学、韩庄小学、陆暗楼小学、康桥小学
现将各项目学校工程进展情况具体汇报如下:1、旧城一中
工程总量2850平方米,资金130万元,综合楼加固工程内外墙已开始粉刷,新建厕所已竣工,食堂、学生宿舍未开工建设
2、旧城一小
工程总量748平方米,资金30万元,综合楼已鉴定为d类危房,正在拆除,新建校舍工程,项目办正在招投标
3、陆暗楼小学
工程总量930平方米,资金20万元,校舍墙皮现已剥离90%,地槽已挖75%,可能影响正常开学
4、陆营小学
工程总量1456平方米,资金89万元,教学楼主体工程已完工,003教室已加固完工,004教室钢筋已扎好
5、韩庄小学
工程总量878平方米,资金34万元,教学楼鉴定为d类危房,现已拆除,新建标准教室27间,面积632
5平方米,现正在下地槽,可能影响正常开学
6、王集小学
工程总量1364平方米,资金41万元,加固第1页共2页校舍内外墙皮正在剥离,可能影响正常开学
7、代元小学

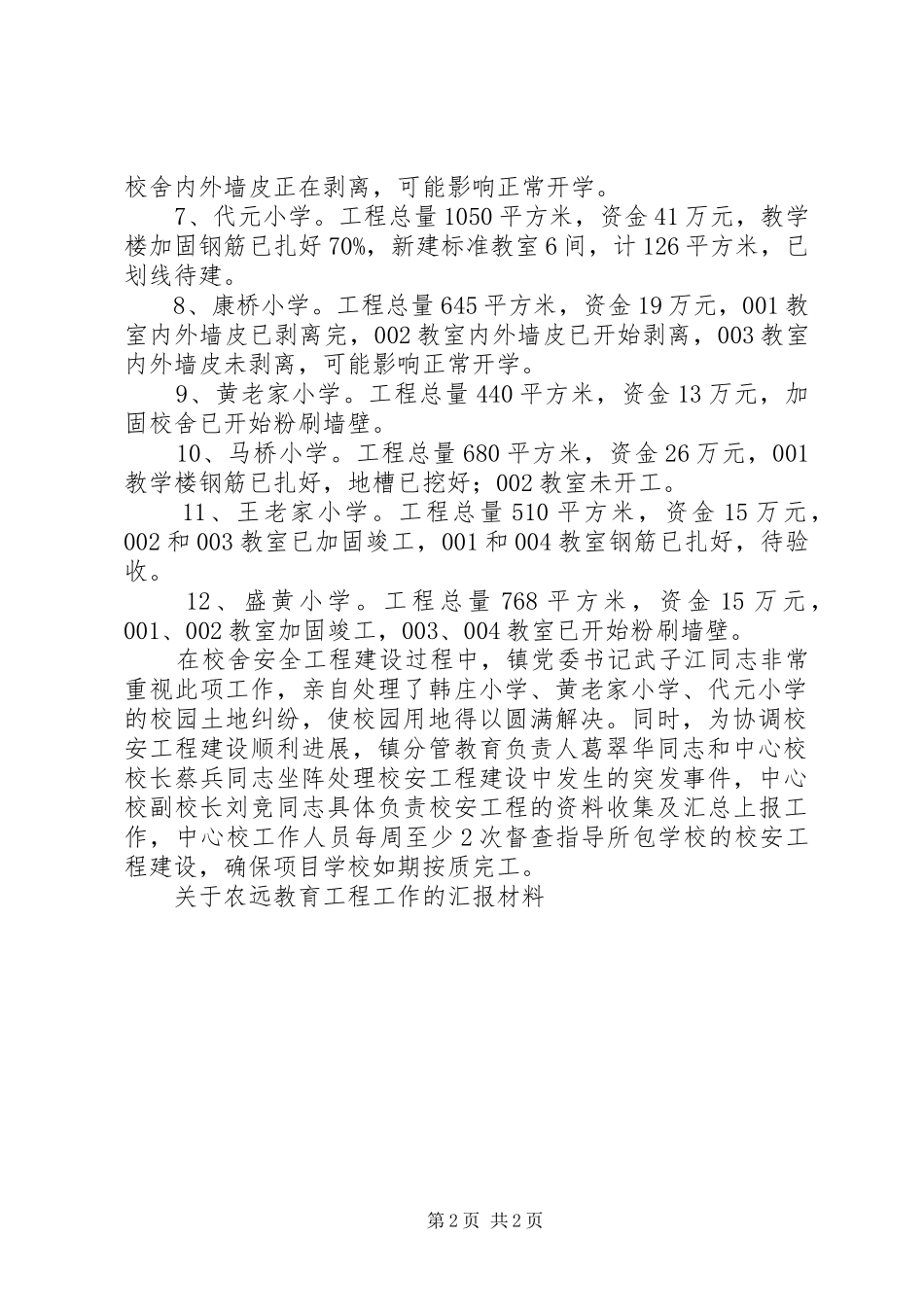

工程总量1050平方米
