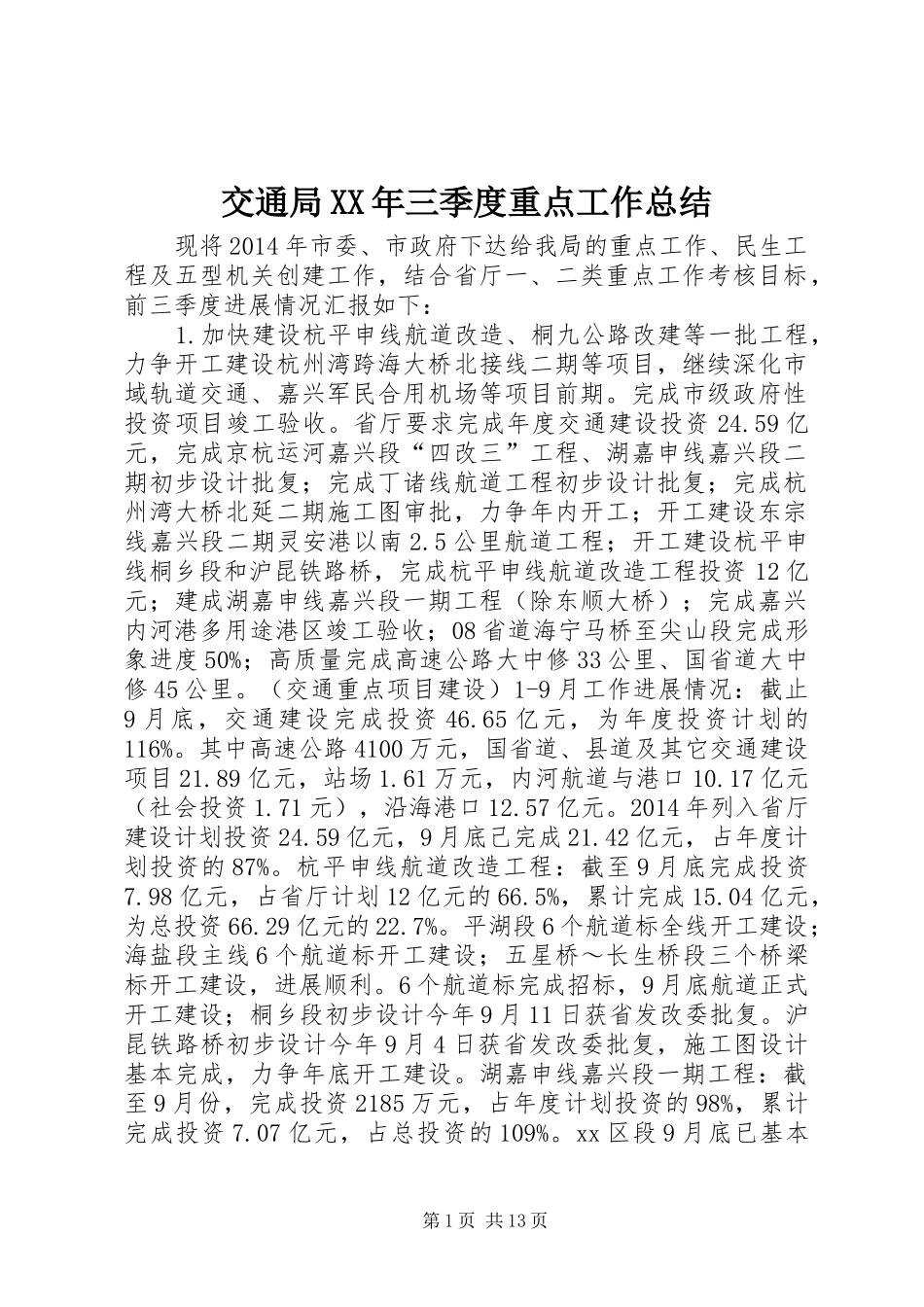

交通局XX年三季度重点工作总结现将2014年市委、市政府下达给我局的重点工作、民生工程及五型机关创建工作,结合省厅一、二类重点工作考核目标,前三季度进展情况汇报如下:1

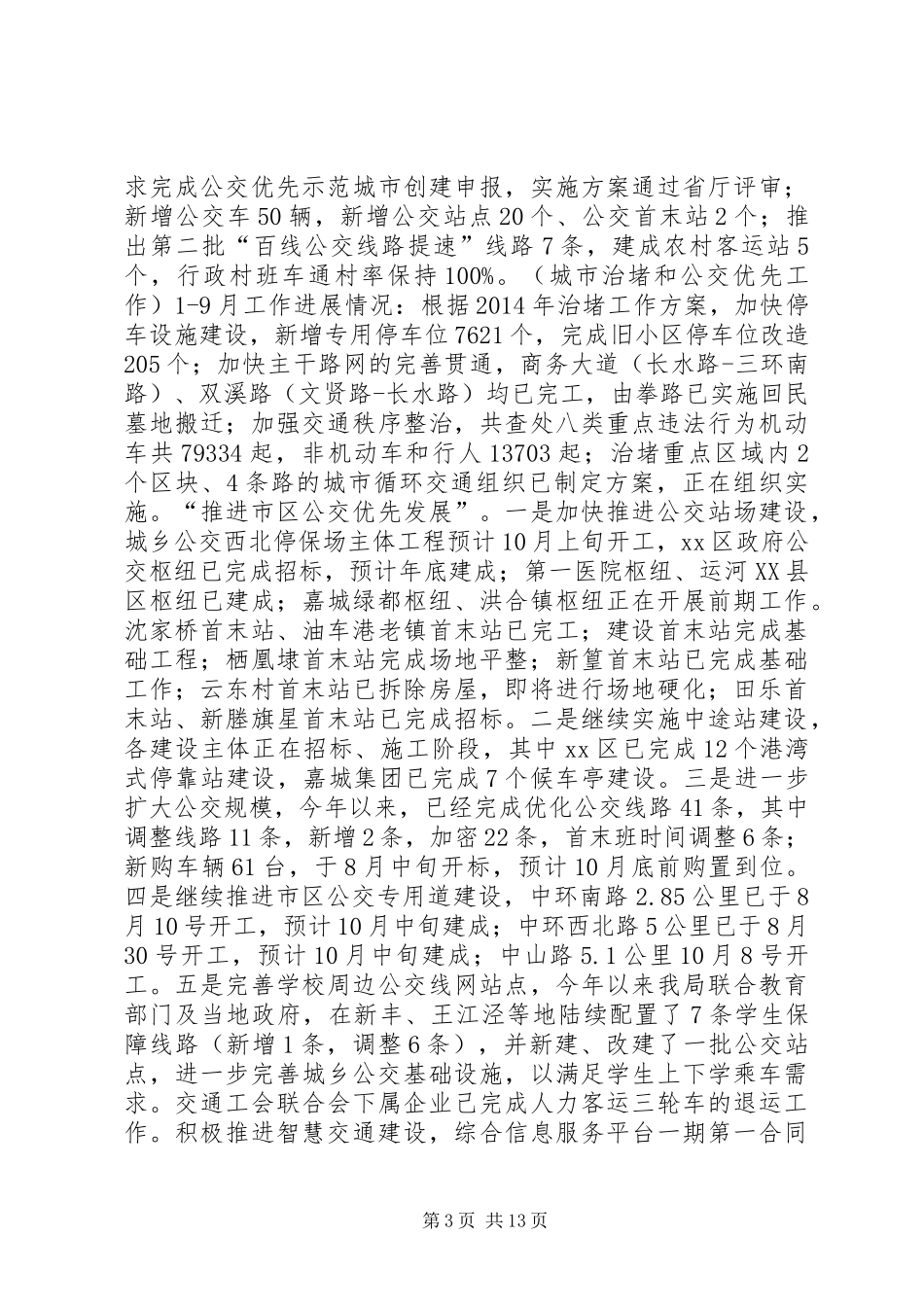

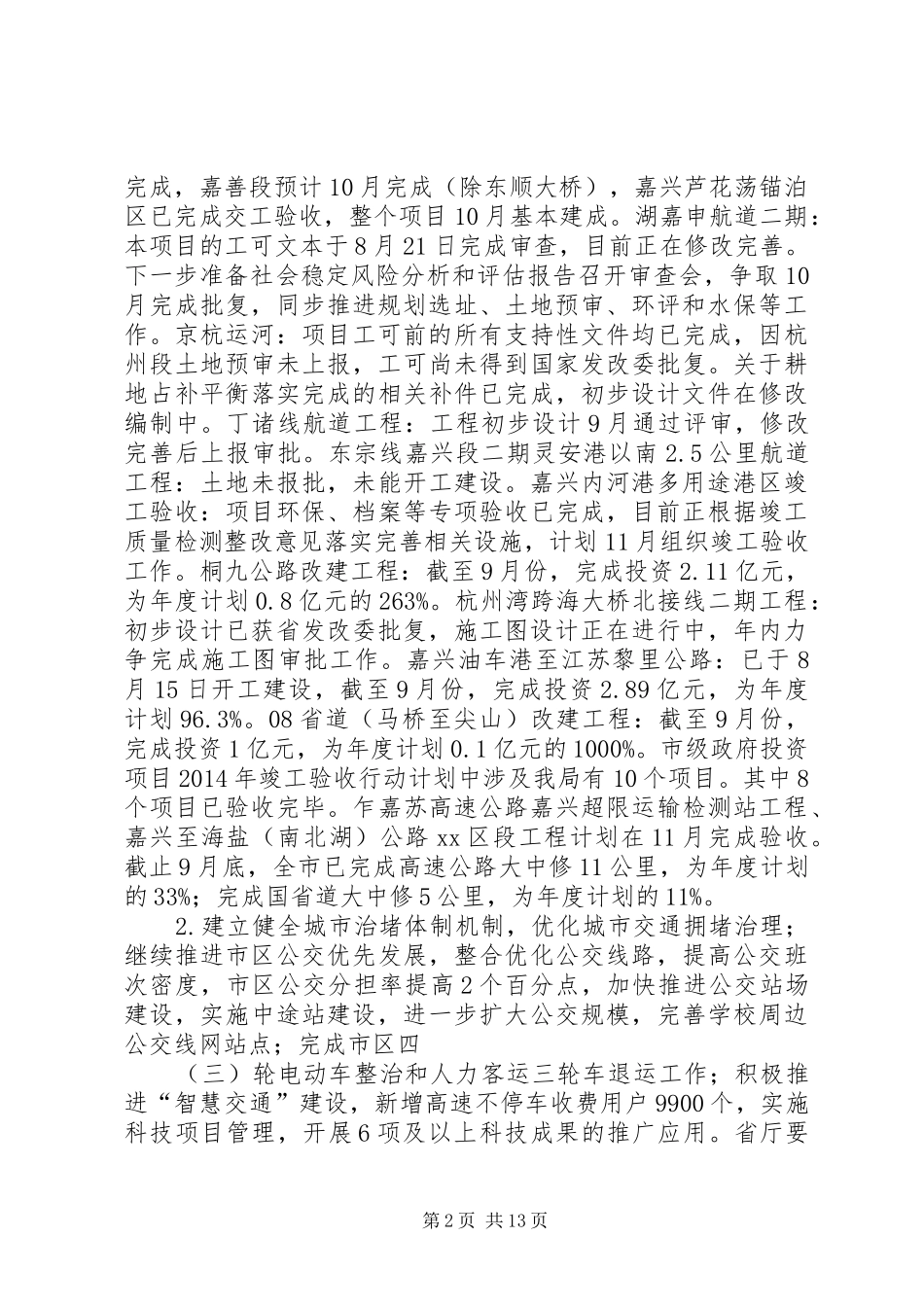

加快建设杭平申线航道改造、桐九公路改建等一批工程,力争开工建设杭州湾跨海大桥北接线二期等项目,继续深化市域轨道交通、嘉兴军民合用机场等项目前期
完成市级政府性投资项目竣工验收
省厅要求完成年度交通建设投资24
59亿元,完成京杭运河嘉兴段“四改三”工程、湖嘉申线嘉兴段二期初步设计批复;完成丁诸线航道工程初步设计批复;完成杭州湾大桥北延二期施工图审批,力争年内开工;开工建设东宗线嘉兴段二期灵安港以南2
5公里航道工程;开工建设杭平申线桐乡段和沪昆铁路桥,完成杭平申线航道改造工程投资12亿元;建成湖嘉申线嘉兴段一期工程(除东顺大桥);完成嘉兴内河港多用途港区竣工验收;08省道海宁马桥至尖山段完成形象进度50%;高质量完成高速公路大中修33公里、国省道大中修45公里
(交通重点项目建设)1-9月工作进展情况:截止9月底,交通建设完成投资46
65亿元,为年度投资计划的116%
其中高速公路4100万元,国省道、县道及其它交通建设项目21
89亿元,站场1
61万元,内河航道与港口10
17亿元(社会投资1
71元),沿海港口12
2014年列入省厅建设计划投资24
59亿元,9月底己完成21
42亿元,占年度计划投资的87%
杭平申线航道改造工程:截至9月底完成投资7
98亿元,占省厅计划12亿元的66
5%,累计完成15
04亿元,为总投资66
29亿元的22
平湖段6个航道标全线开工建设;海盐段主线6个航道标开工建设;五星桥~长生桥段三个桥梁标开工建设,进展顺利
6个航道标完成招标,9月底航道正式开工建设;桐乡段初步设计今年9月11日获省发改委批复
沪昆铁路桥初步设计今年9月4日获省发改委批复
