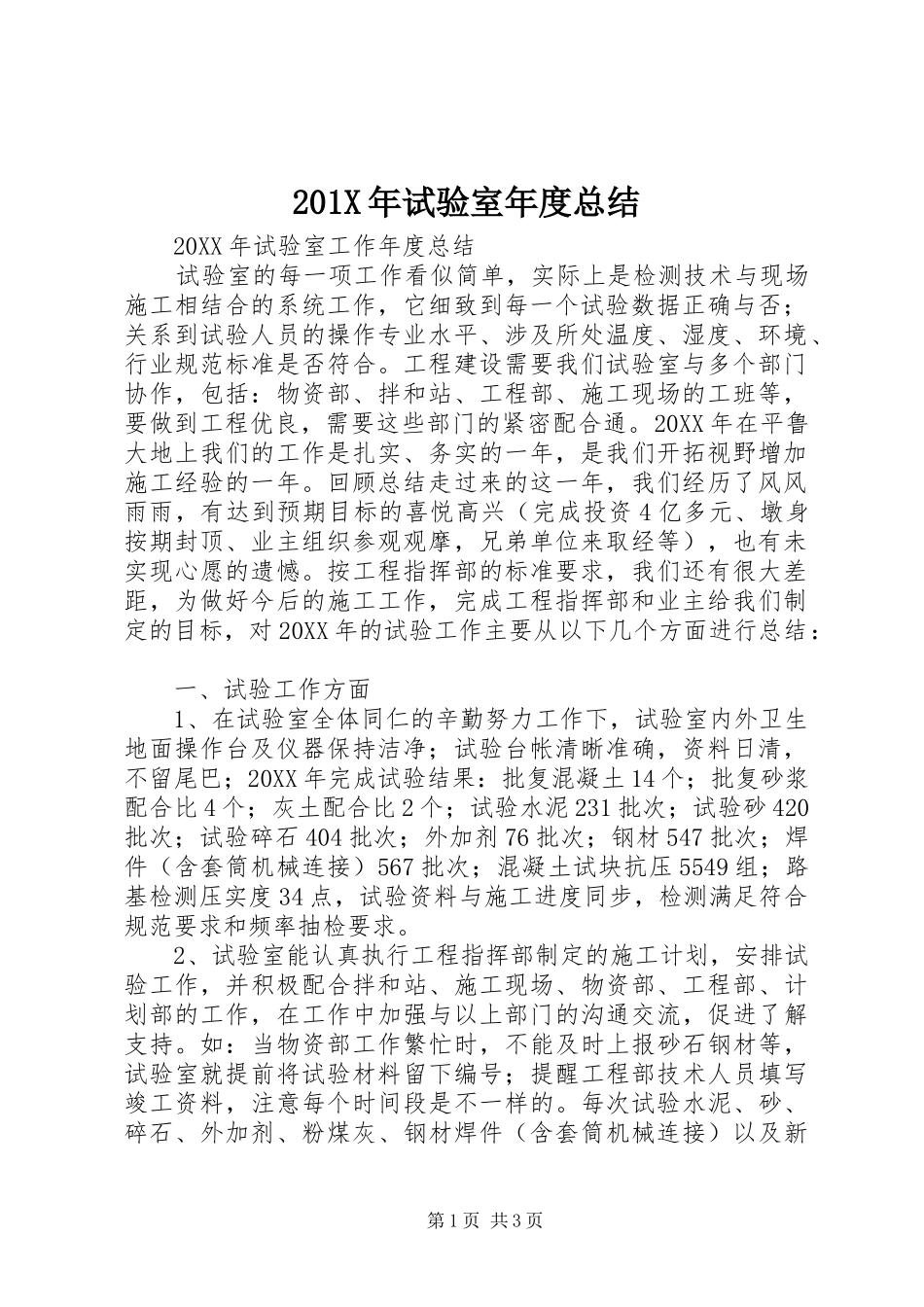

201X年试验室年度总结20XX年试验室工作年度总结试验室的每一项工作看似简单,实际上是检测技术与现场施工相结合的系统工作,它细致到每一个试验数据正确与否;关系到试验人员的操作专业水平、涉及所处温度、湿度、环境、行业规范标准是否符合
工程建设需要我们试验室与多个部门协作,包括:物资部、拌和站、工程部、施工现场的工班等,要做到工程优良,需要这些部门的紧密配合通
20XX年在平鲁大地上我们的工作是扎实、务实的一年,是我们开拓视野增加施工经验的一年
回顾总结走过来的这一年,我们经历了风风雨雨,有达到预期目标的喜悦高兴(完成投资4亿多元、墩身按期封顶、业主组织参观观摩,兄弟单位来取经等),也有未实现心愿的遗憾
按工程指挥部的标准要求,我们还有很大差距,为做好今后的施工工作,完成工程指挥部和业主给我们制定的目标,对20XX年的试验工作主要从以下几个方面进行总结:一、试验工作方面1、在试验室全体同仁的辛勤努力工作下,试验室内外卫生地面操作台及仪器保持洁净;试验台帐清晰准确,资料日清,不留尾巴;20XX年完成试验结果:批复混凝土14个;批复砂浆配合比4个;灰土配合比2个;试验水泥231批次;试验砂420批次;试验碎石404批次;外加剂76批次;钢材547批次;焊件(含套筒机械连接)567批次;混凝土试块抗压5549组;路基检测压实度34点,试验资料与施工进度同步,检测满足符合规范要求和频率抽检要求
2、试验室能认真执行工程指挥部制定的施工计划,安排试验工作,并积极配合拌和站、施工现场、物资部、工程部、计划部的工作,在工作中加强与以上部门的沟通交流,促进了解支持
如:当物资部工作繁忙时,不能及时上报砂石钢材等,试验室就提前将试验材料留下编号;提醒工程部技术人员填写竣工资料,注意每个时间段是不一样的
每次试验水泥、砂、碎石、外加剂、粉煤灰、钢材焊件(含套筒机械连接)以及新第1页共3页批复的配
