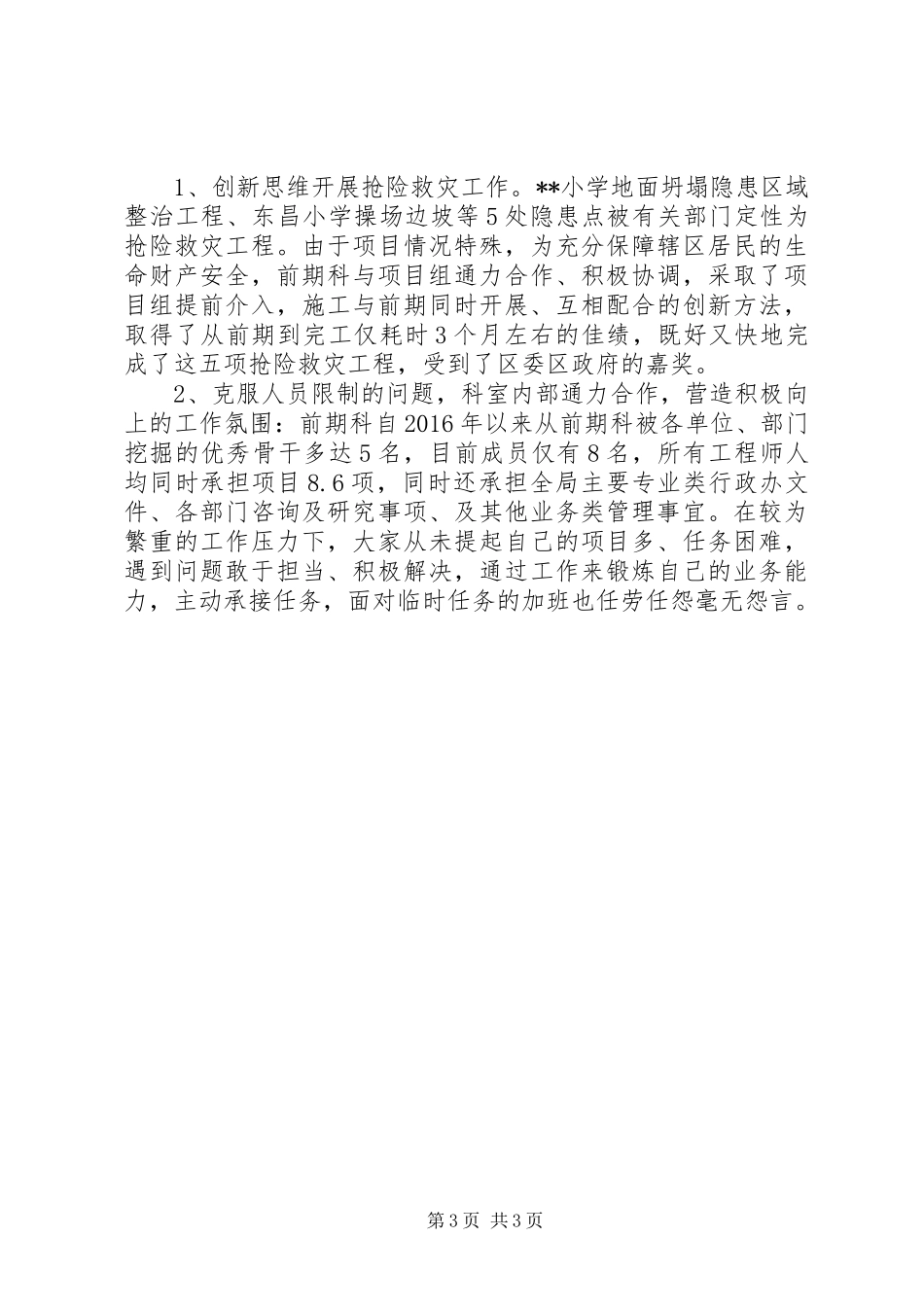

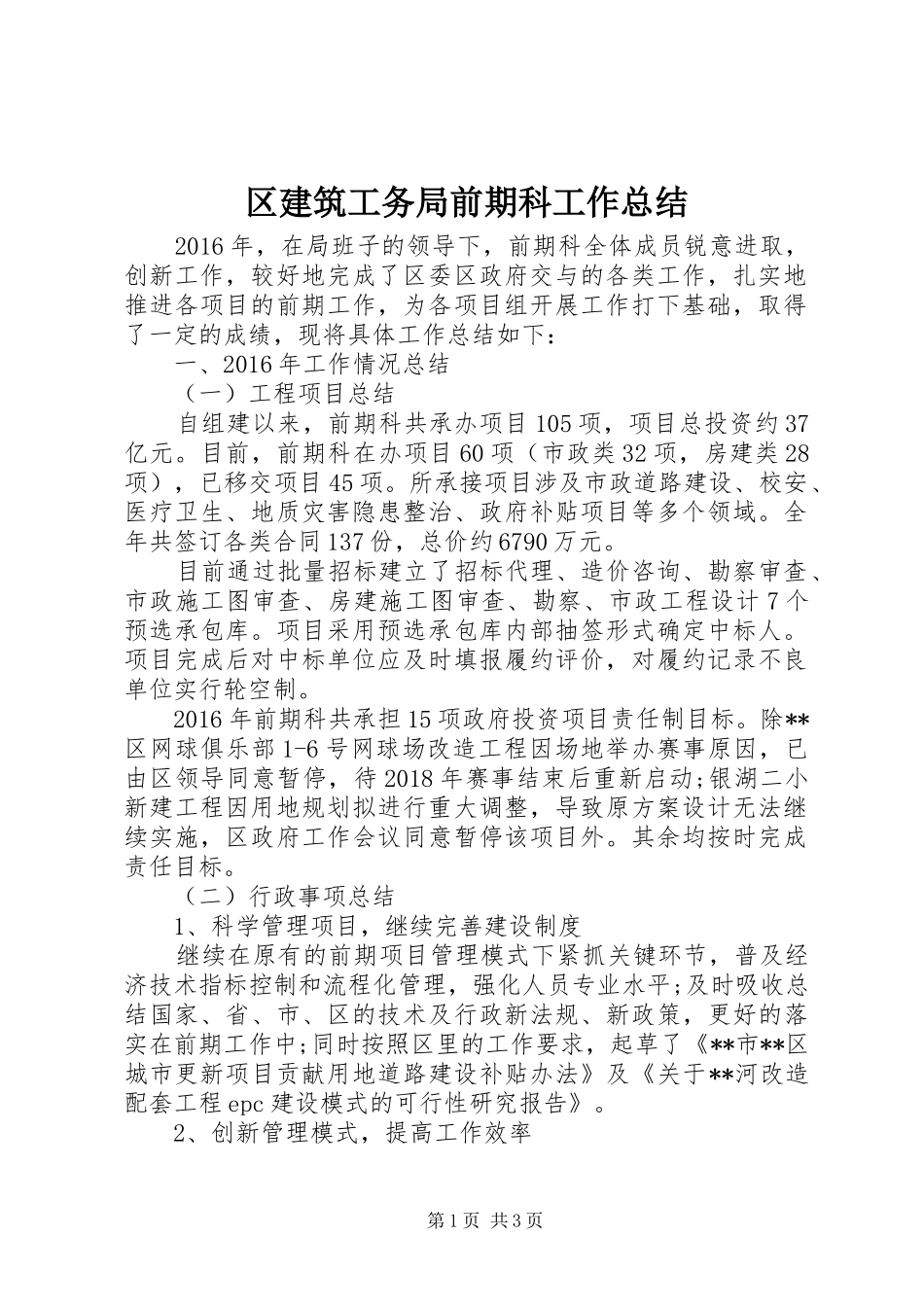

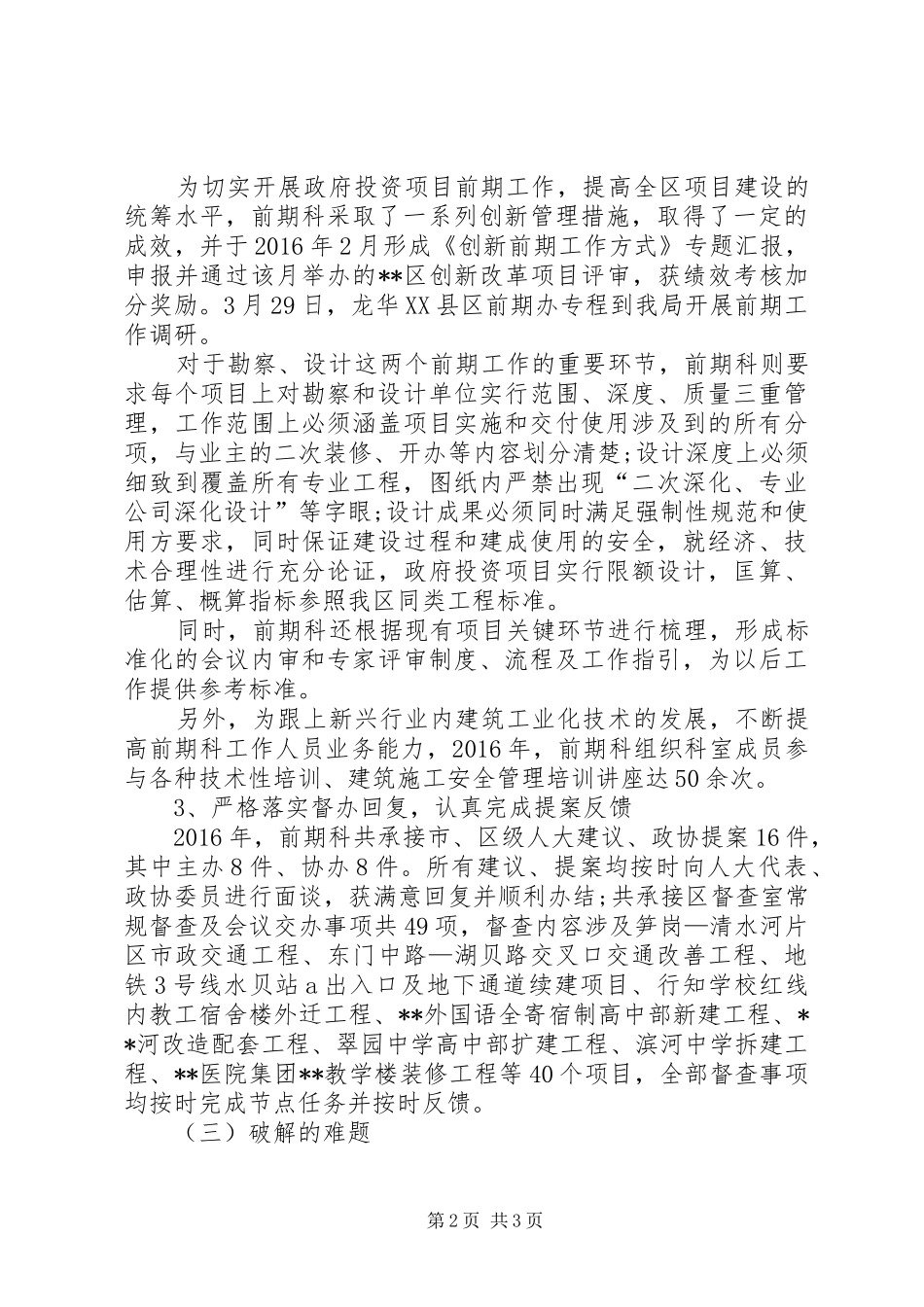

区建筑工务局前期科工作总结2016年,在局班子的领导下,前期科全体成员锐意进取,创新工作,较好地完成了区委区政府交与的各类工作,扎实地推进各项目的前期工作,为各项目组开展工作打下基础,取得了一定的成绩,现将具体工作总结如下:一、2016年工作情况总结(一)工程项目总结自组建以来,前期科共承办项目105项,项目总投资约37亿元
目前,前期科在办项目60项(市政类32项,房建类28项),已移交项目45项
所承接项目涉及市政道路建设、校安、医疗卫生、地质灾害隐患整治、政府补贴项目等多个领域
全年共签订各类合同137份,总价约6790万元
目前通过批量招标建立了招标代理、造价咨询、勘察审查、市政施工图审查、房建施工图审查、勘察、市政工程设计7个预选承包库
项目采用预选承包库内部抽签形式确定中标人
项目完成后对中标单位应及时填报履约评价,对履约记录不良单位实行轮空制
2016年前期科共承担15项政府投资项目责任制目标
除**区网球俱乐部1-6号网球场改造工程因场地举办赛事原因,已由区领导同意暂停,待2018年赛事结束后重新启动;银湖二小新建工程因用地规划拟进行重大调整,导致原方案设计无法继续实施,区政府工作会议同意暂停该项目外
其余均按时完成责任目标
(二)行政事项总结1、科学管理项目,继续完善建设制度继续在原有的前期项目管理模式下紧抓关键环节,普及经济技术指标控制和流程化管理,强化人员专业水平;及时吸收总结国家、省、市、区的技术及行政新法规、新政策,更好的落实在前期工作中;同时按照区里的工作要求,起草了《**市**区城市更新项目贡献用地道路建设补贴办法》及《关于**河改造配套工程epc建设模式的可行性研究报告》
2、创新管理模式,提高工作效率第1页共3页为切实开展政府投资项目前期工作,提高全区项目建设的统筹水平,前期科采取了一系列创新管理措施,取得了一定的成效,并于2016年2月形
