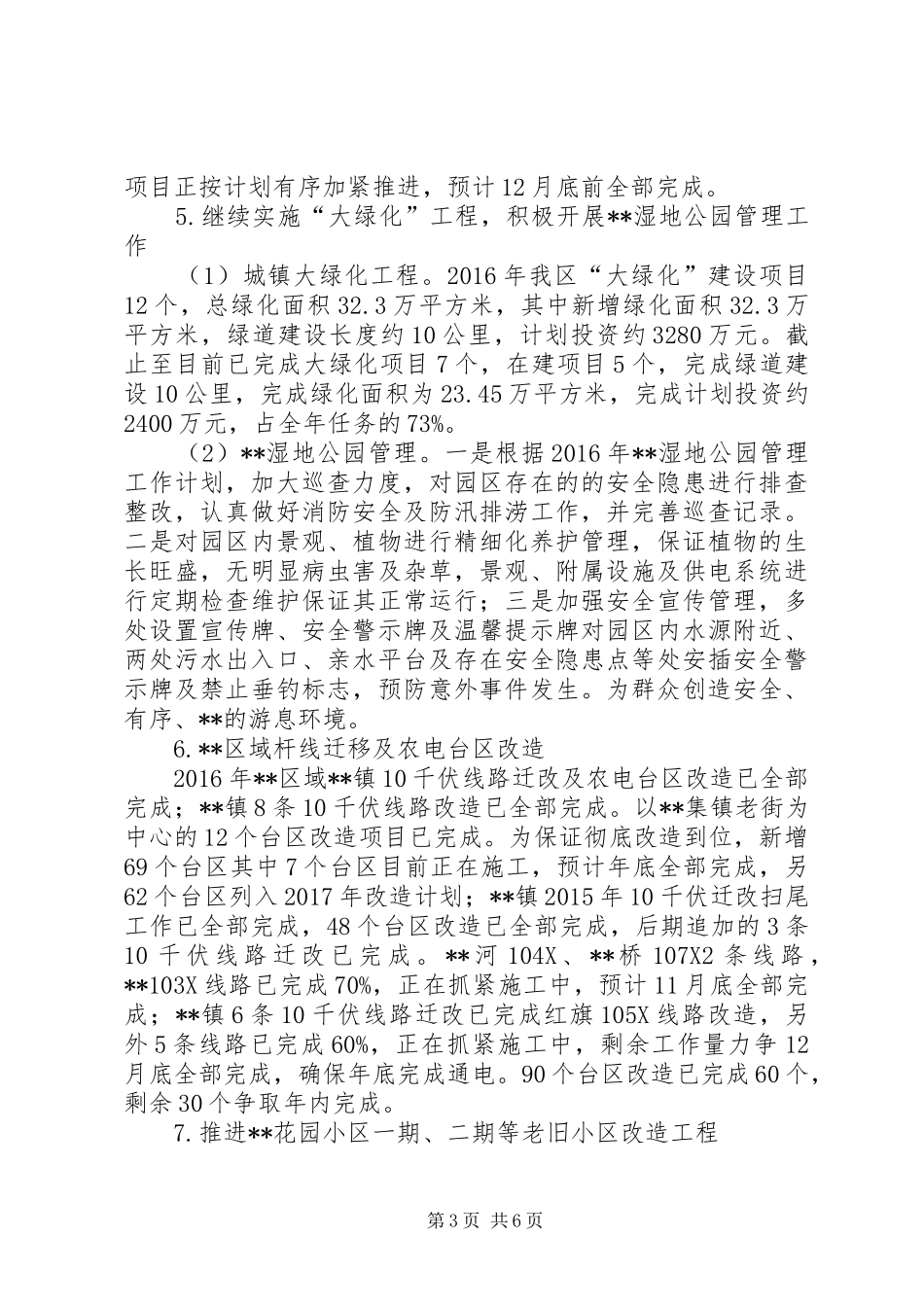

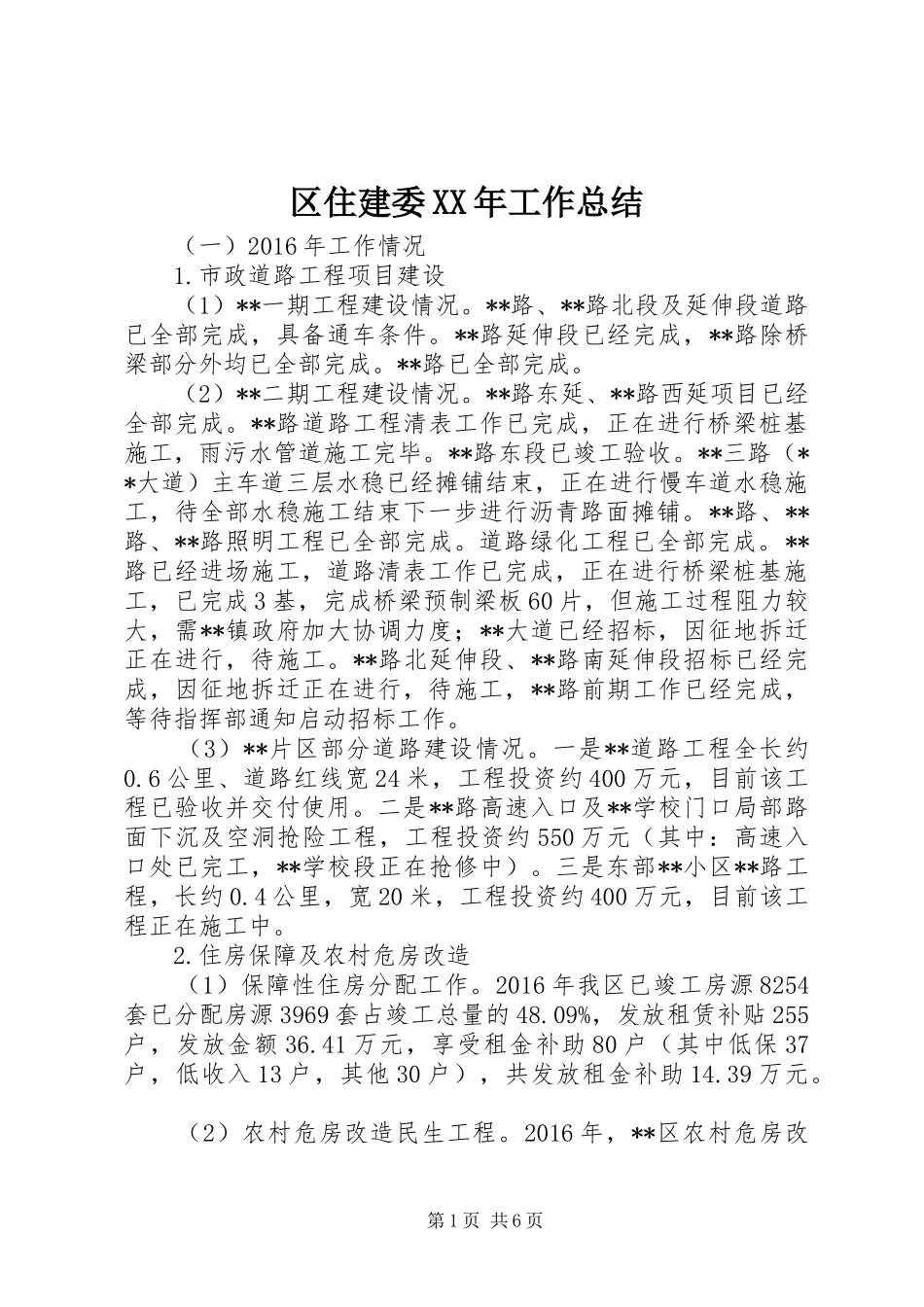

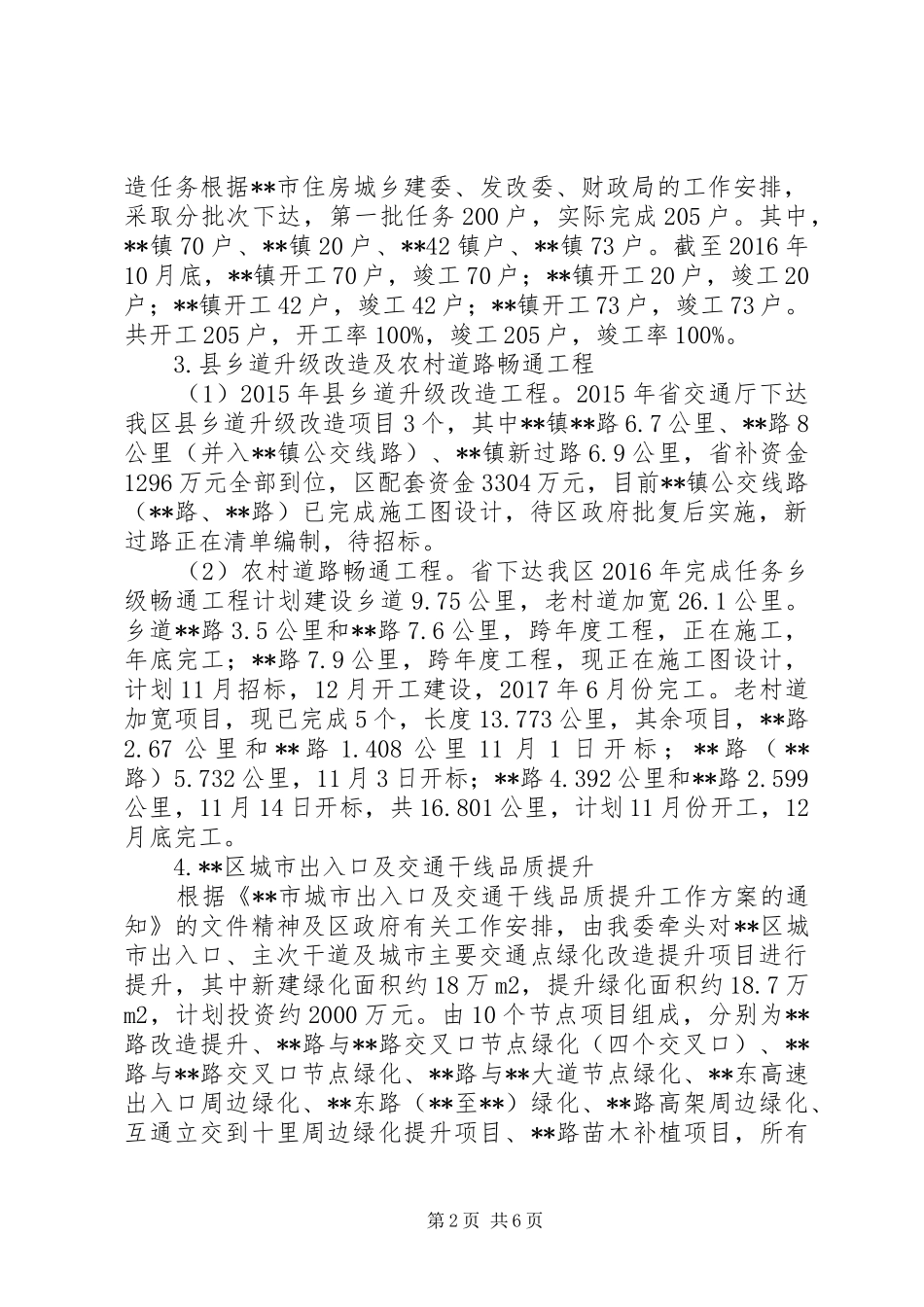

区住建委XX年工作总结(一)2016年工作情况1.市政道路工程项目建设(1)**一期工程建设情况。**路、**路北段及延伸段道路已全部完成,具备通车条件。**路延伸段已经完成,**路除桥梁部分外均已全部完成。**路已全部完成。(2)**二期工程建设情况。**路东延、**路西延项目已经全部完成。**路道路工程清表工作已完成,正在进行桥梁桩基施工,雨污水管道施工完毕。**路东段已竣工验收。**三路(**大道)主车道三层水稳已经摊铺结束,正在进行慢车道水稳施工,待全部水稳施工结束下一步进行沥青路面摊铺。**路、**路、**路照明工程已全部完成。道路绿化工程已全部完成。**路已经进场施工,道路清表工作已完成,正在进行桥梁桩基施工,已完成3基,完成桥梁预制梁板60片,但施工过程阻力较大,需**镇政府加大协调力度;**大道已经招标,因征地拆迁正在进行,待施工。**路北延伸段、**路南延伸段招标已经完成,因征地拆迁正在进行,待施工,**路前期工作已经完成,等待指挥部通知启动招标工作。(3)**片区部分道路建设情况。一是**道路工程全长约0.6公里、道路红线宽24米,工程投资约400万元,目前该工程已验收并交付使用。二是**路高速入口及**学校门口局部路面下沉及空洞抢险工程,工程投资约550万元(其中:高速入口处已完工,**学校段正在抢修中)。三是东部**小区**路工程,长约0.4公里,宽20米,工程投资约400万元,目前该工程正在施工中。2.住房保障及农村危房改造(1)保障性住房分配工作。2016年我区已竣工房源8254套已分配房源3969套占竣工总量的48.09%,发放租赁补贴255户,发放金额36.41万元,享受租金补助80户(其中低保37户,低收入13户,其他30户),共发放租金补助14.39万元。(2)农村危房改造民生工程。2016年,**区农村危房改第1页共6页造任务根据**市住房城乡建委、发改委、财政局的工作安排,采取分批次下达,第一批任务200户,实际完成205户。其中,**镇70户、**镇20户、**42镇户、**镇73户。截至2016年10月底,**镇开工70户,竣工70户;**镇开工20户,竣工20户;**镇开工42户,竣工42户;**镇开工73户,竣工73户。共开工205户,开工率100%,竣工205户,竣工率100%。3.县乡道升级改造及农村道路畅通工程(1)2015年县乡道升级改造工程。2015年省交通厅下达我区县乡道升级改造项目3个,其中**镇**路6.7公里、**路8公里(并入**镇公交线路)、**镇新过路6.9公里,省补资金1296万元全部到位,区配套资金3304万元,目前**镇公交线路(**路、**路)已完成施工图设计,待区政府批复后实施,新过路正在清单编制,待招标。(2)农村道路畅通工程。省下达我区2016年完成任务乡级畅通工程计划建设乡道9.75公里,老村道加宽26.1公里。乡道**路3.5公里和**路7.6公里,跨年度工程,正在施工,年底完工;**路7.9公里,跨年度工程,现正在施工图设计,计划11月招标,12月开工建设,2017年6月份完工。老村道加宽项目,现已完成5个,长度13.773公里,其余项目,**路2.67公里和**路1.408公里11月1日开标;**路(**路)5.732公里,11月3日开标;**路4.392公里和**路2.599公里,11月14日开标,共16.801公里,计划11月份开工,12月底完工。4.**区城市出入口及交通干线品质提升根据《**市城市出入口及交通干线品质提升工作方案的通知》的文件精神及区政府有关工作安排,由我委牵头对**区城市出入口、主次干道及城市主要交通点绿化改造提升项目进行提升,其中新建绿化面积约18万m2,提升绿化面积约18.7万m2,计划投资约2000万元。由10个节点项目组成,分别为**路改造提升、**路与**路交叉口节点绿化(四个交叉口)、**路与**路交叉口节点绿化、**路与**大道节点绿化、**东高速出入口周边绿化、**东路(**至**)绿化、**路高架周边绿化、互通立交到十里周边绿化提升项目、**路苗木补植项目,所有第2页共6页项目正按计划有序加紧推进,预计12月底前全部完成。5.继续实施“大绿化”工程,积极开展**湿地公园管理工作(1)城镇大绿化工程。2016年我区“大绿化”建设项目12个,总绿化面积32.3万平方米,其中新增绿化面积32.3万平方米,绿道建设长度约10公里,计划投资约3280万元。截止至目前已...
