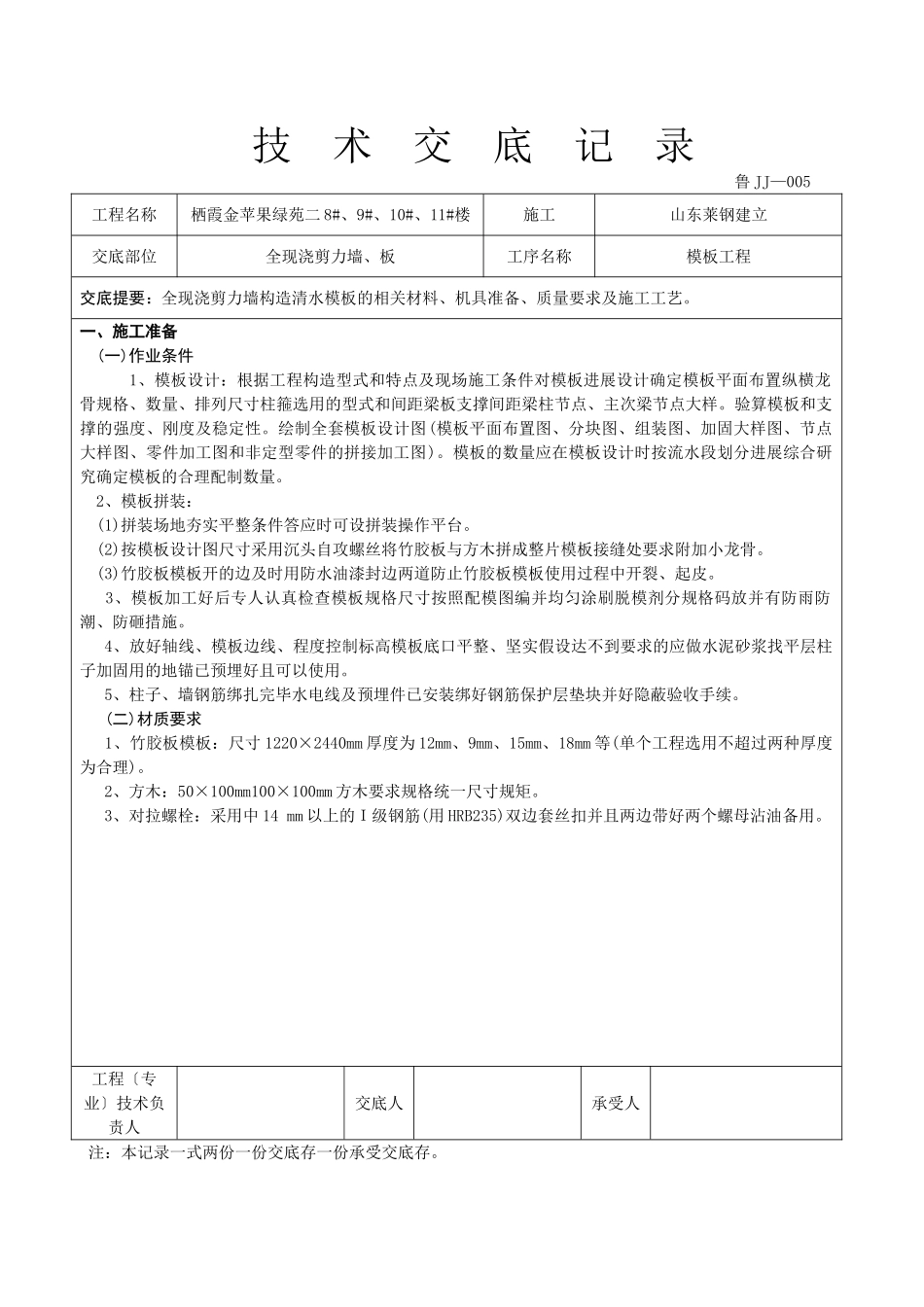

技术交底记录鲁JJ—005工程名称栖霞金苹果绿苑二8#、9#、10#、11#楼施工山东莱钢建立交底部位全现浇剪力墙、板工序名称模板工程交底提要:全现浇剪力墙构造清水模板的相关材料、机具准备、质量要求及施工工艺
一、施工准备(一)作业条件1、模板设计:根据工程构造型式和特点及现场施工条件对模板进展设计确定模板平面布置纵横龙骨规格、数量、排列尺寸柱箍选用的型式和间距梁板支撑间距梁柱节点、主次梁节点大样
验算模板和支撑的强度、刚度及稳定性
绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)
模板的数量应在模板设计时按流水段划分进展综合研究确定模板的合理配制数量
2、模板拼装:(1)拼装场地夯实平整条件答应时可设拼装操作平台
(2)按模板设计图尺寸采用沉头自攻螺丝将竹胶板与方木拼成整片模板接缝处要求附加小龙骨
(3)竹胶板模板开的边及时用防水油漆封边两道防止竹胶板模板使用过程中开裂、起皮
3、模板加工好后专人认真检查模板规格尺寸按照配模图编并均匀涂刷脱模剂分规格码放并有防雨防潮、防砸措施
4、放好轴线、模板边线、程度控制标高模板底口平整、坚实假设达不到要求的应做水泥砂浆找平层柱子加固用的地锚已预埋好且可以使用
5、柱子、墙钢筋绑扎完毕水电线及预埋件已安装绑好钢筋保护层垫块并好隐蔽验收手续
(二)材质要求1、竹胶板模板:尺寸1220×2440mm厚度为12mm、9mm、15mm、18mm等(单个工程选用不超过两种厚度为合理)
2、方木:50×100mm100×100mm方木要求规格统一尺寸规矩
3、对拉螺栓:采用中14mm以上的I级钢筋(用HRB235)双边套丝扣并且两边带好两个螺母沾油备用
工程〔专业〕技术负责人交底人承受人注:本记录一式两份一份交底存一份承受交底存
山东建立工程质量监视总站监制技术交底记录鲁JJ—005
