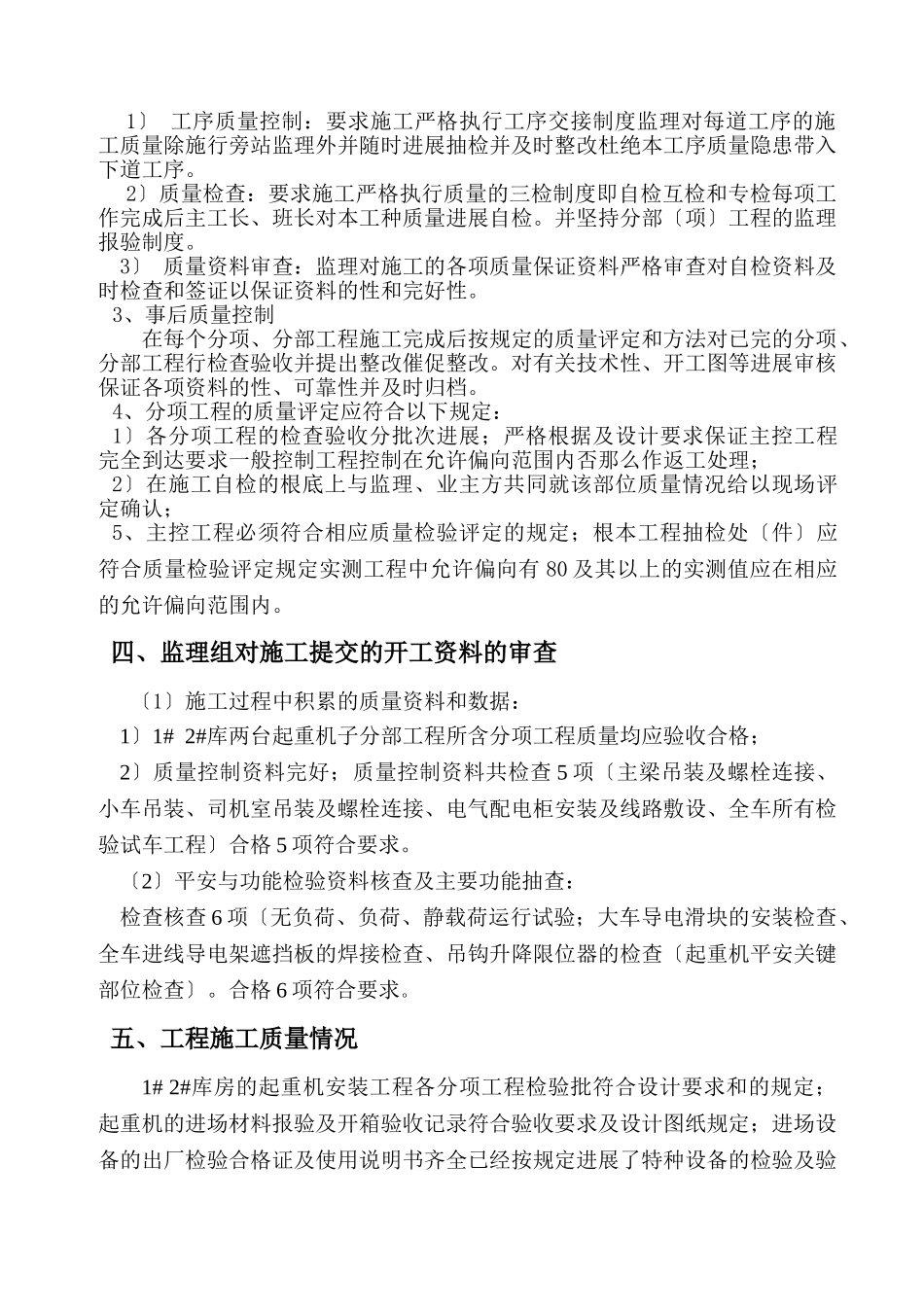

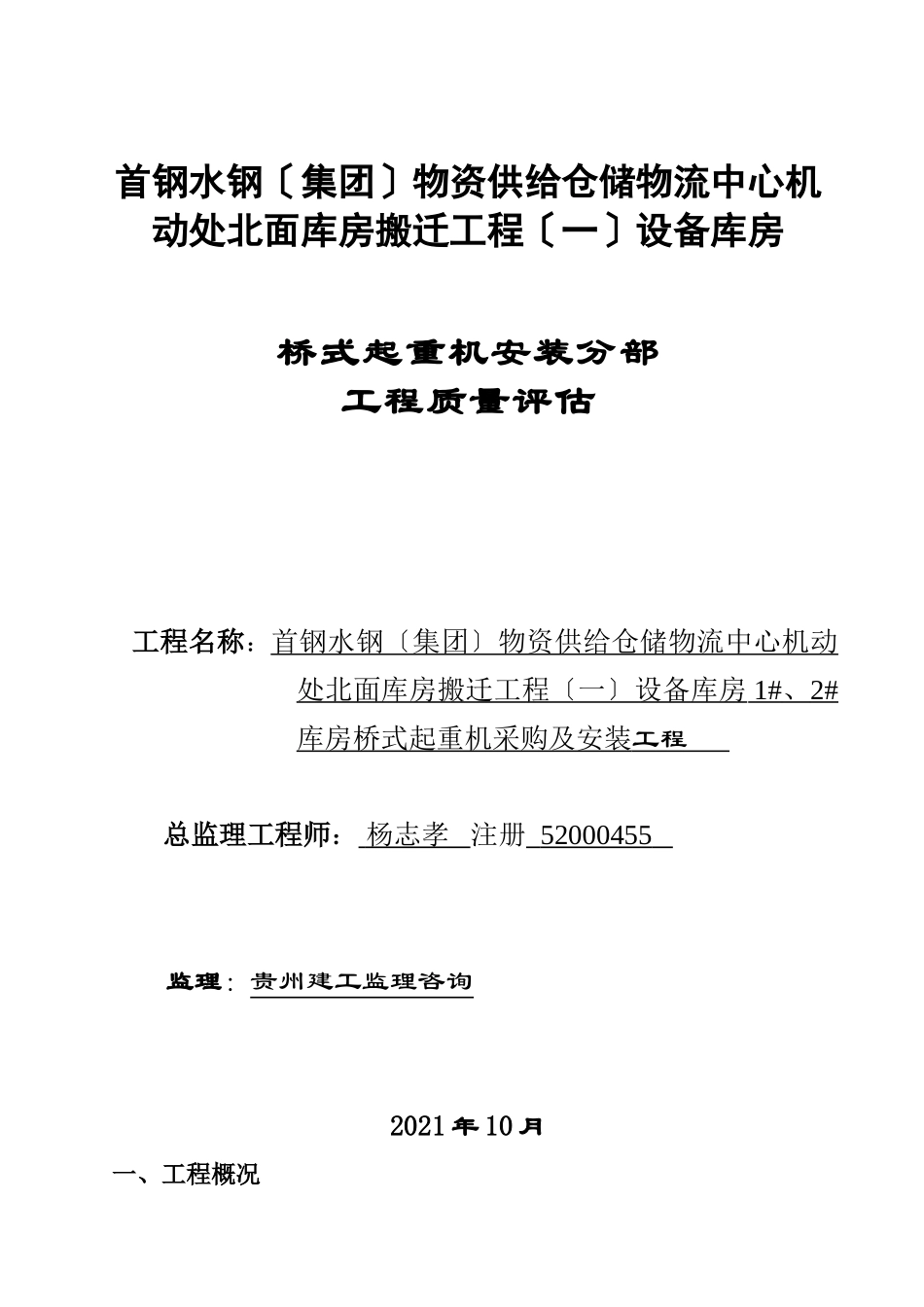

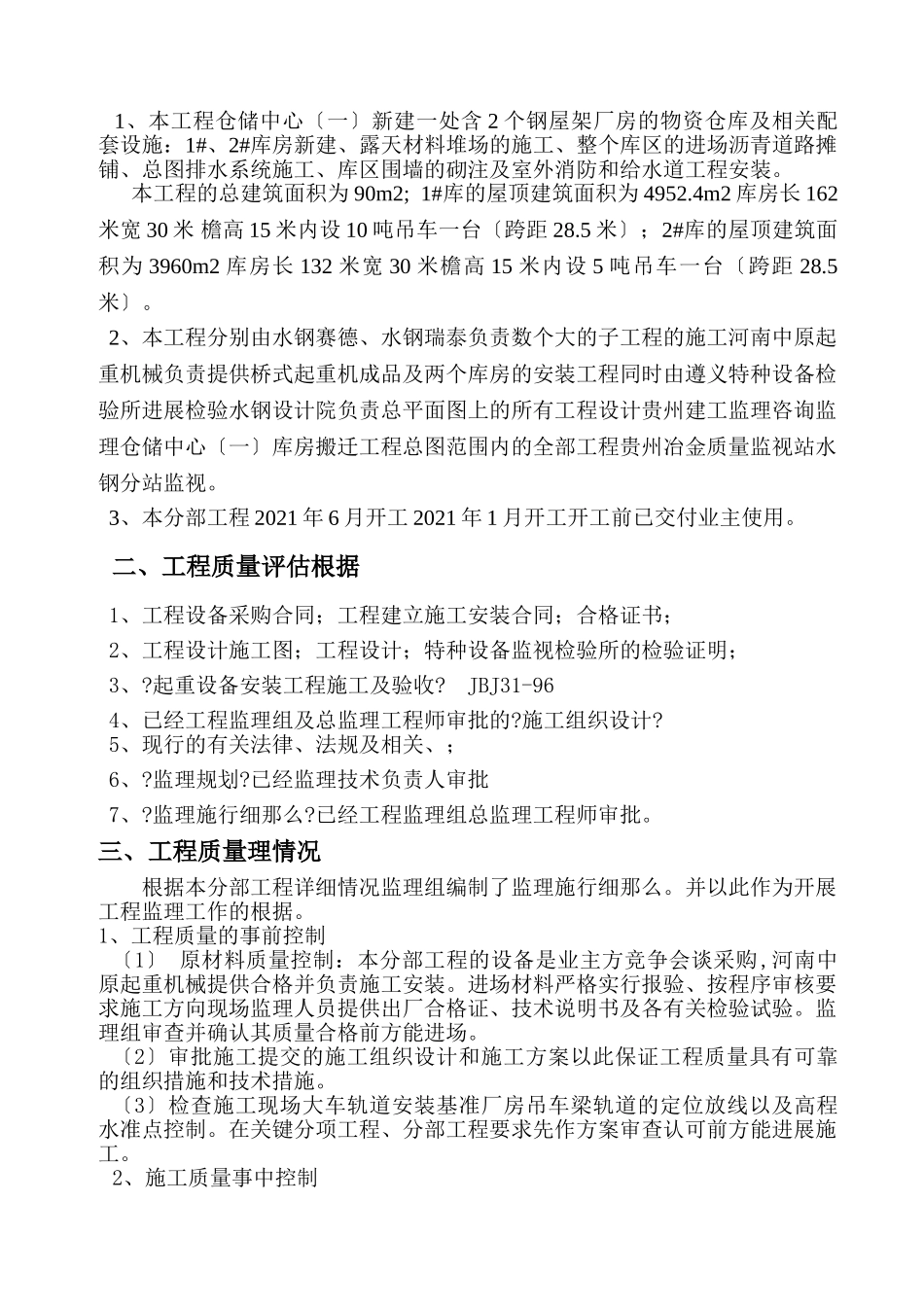

首钢水钢〔集团〕物资供给仓储物流中心机动处北面库房搬迁工程〔一〕设备库房桥式起重机安装分部工程质量评估工程名称:首钢水钢〔集团〕物资供给仓储物流中心机动处北面库房搬迁工程〔一〕设备库房1#、2#库房桥式起重机采购及安装工程总监理工程师:杨志孝注册52000455监理:贵州建工监理咨询2021年10月一、工程概况1、本工程仓储中心〔一〕新建一处含2个钢屋架厂房的物资仓库及相关配套设施:1#、2#库房新建、露天材料堆场的施工、整个库区的进场沥青道路摊铺、总图排水系统施工、库区围墙的砌注及室外消防和给水道工程安装。本工程的总建筑面积为90m2;1#库的屋顶建筑面积为4952.4m2库房长162米宽30米檐高15米内设10吨吊车一台〔跨距28.5米〕;2#库的屋顶建筑面积为3960m2库房长132米宽30米檐高15米内设5吨吊车一台〔跨距28.5米〕。2、本工程分别由水钢赛德、水钢瑞泰负责数个大的子工程的施工河南中原起重机械负责提供桥式起重机成品及两个库房的安装工程同时由遵义特种设备检验所进展检验水钢设计院负责总平面图上的所有工程设计贵州建工监理咨询监理仓储中心〔一〕库房搬迁工程总图范围内的全部工程贵州冶金质量监视站水钢分站监视。3、本分部工程2021年6月开工2021年1月开工开工前已交付业主使用。二、工程质量评估根据1、工程设备采购合同;工程建立施工安装合同;合格证书;2、工程设计施工图;工程设计;特种设备监视检验所的检验证明;3、?起重设备安装工程施工及验收?JBJ31-964、已经工程监理组及总监理工程师审批的?施工组织设计?5、现行的有关法律、法规及相关、;6、?监理规划?已经监理技术负责人审批7、?监理施行细那么?已经工程监理组总监理工程师审批。三、工程质量理情况根据本分部工程详细情况监理组编制了监理施行细那么。并以此作为开展工程监理工作的根据。1、工程质量的事前控制〔1〕原材料质量控制:本分部工程的设备是业主方竞争会谈采购,河南中原起重机械提供合格并负责施工安装。进场材料严格实行报验、按程序审核要求施工方向现场监理人员提供出厂合格证、技术说明书及各有关检验试验。监理组审查并确认其质量合格前方能进场。〔2〕审批施工提交的施工组织设计和施工方案以此保证工程质量具有可靠的组织措施和技术措施。〔3〕检查施工现场大车轨道安装基准厂房吊车梁轨道的定位放线以及高程水准点控制。在关键分项工程、分部工程要求先作方案审查认可前方能进展施工。2、施工质量事中控制1〕工序质量控制:要求施工严格执行工序交接制度监理对每道工序的施工质量除施行旁站监理外并随时进展抽检并及时整改杜绝本工序质量隐患带入下道工序。2〕质量检查:要求施工严格执行质量的三检制度即自检互检和专检每项工作完成后主工长、班长对本工种质量进展自检。并坚持分部〔项〕工程的监理报验制度。3〕质量资料审查:监理对施工的各项质量保证资料严格审查对自检资料及时检查和签证以保证资料的性和完好性。3、事后质量控制在每个分项、分部工程施工完成后按规定的质量评定和方法对已完的分项、分部工程行检查验收并提出整改催促整改。对有关技术性、开工图等进展审核保证各项资料的性、可靠性并及时归档。4、分项工程的质量评定应符合以下规定:1〕各分项工程的检查验收分批次进展;严格根据及设计要求保证主控工程完全到达要求一般控制工程控制在允许偏向范围内否那么作返工处理;2〕在施工自检的根底上与监理、业主方共同就该部位质量情况给以现场评定确认;5、主控工程必须符合相应质量检验评定的规定;根本工程抽检处〔件〕应符合质量检验评定规定实测工程中允许偏向有80及其以上的实测值应在相应的允许偏向范围内。四、监理组对施工提交的开工资料的审查〔1〕施工过程中积累的质量资料和数据:1〕1#2#库两台起重机子分部工程所含分项工程质量均应验收合格;2〕质量控制资料完好;质量控制资料共检查5项〔主梁吊装及螺栓连接、小车吊装、司机室吊装及螺栓连接、电气配电柜安装及线路敷设、全车所有检验试车工程〕合格5项符合要求。〔2〕平安与功能检验资料核查及主要功能抽查:检查核查6项〔无负荷、负荷、静载荷运行试验;大车导电滑块的安装检查、全...
