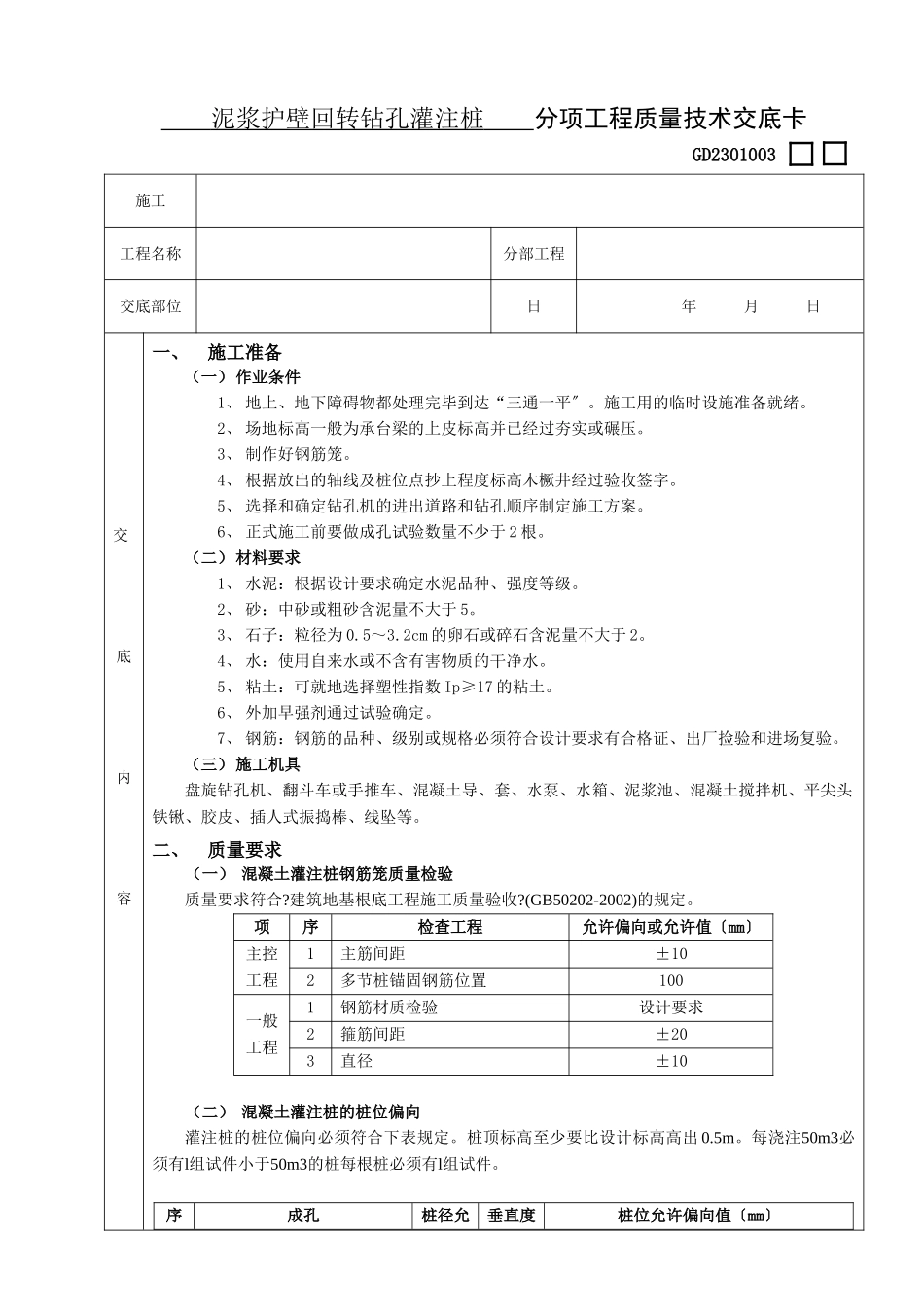

泥浆护壁回转钻孔灌注桩分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕到达“三通一平〞
施工用的临时设施准备就绪
2、场地标高一般为承台梁的上皮标高并已经过夯实或碾压
3、制作好钢筋笼
4、根据放出的轴线及桩位点抄上程度标高木橛井经过验收签字
5、选择和确定钻孔机的进出道路和钻孔顺序制定施工方案
6、正式施工前要做成孔试验数量不少于2根
(二)材料要求1、水泥:根据设计要求确定水泥品种、强度等级
2、砂:中砂或粗砂含泥量不大于5
3、石子:粒径为0
2cm的卵石或碎石含泥量不大于2
4、水:使用自来水或不含有害物质的干净水
5、粘土:可就地选择塑性指数Ip≥17的粘土
6、外加早强剂通过试验确定
7、钢筋:钢筋的品种、级别或规格必须符合设计要求有合格证、出厂捡验和进场复验
(三)施工机具盘旋钻孔机、翻斗车或手推车、混凝土导、套、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮、插人式振捣棒、线坠等
二、质量要求(一)混凝土灌注桩钢筋笼质量检验质量要求符合
建筑地基根底工程施工质量验收
(GB50202-2002)的规定

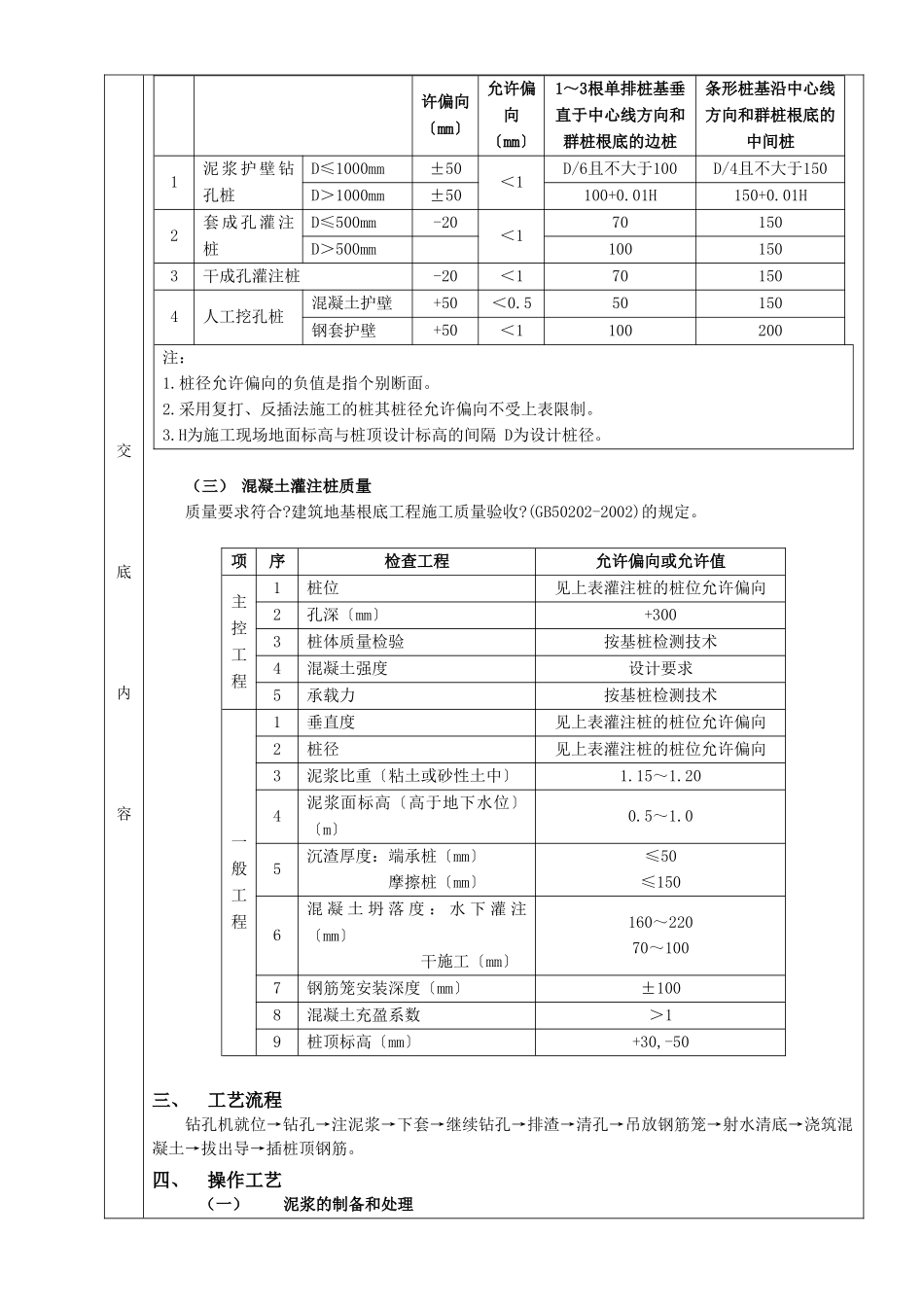

项序检查工程允许偏向或允许值〔mm〕主控工程1主筋间距±102多节桩锚固钢筋位置100一般工程1钢筋材质检验设计要求2箍筋间距±203直径±10(二)混凝土灌注桩的桩位偏向灌注桩的桩位偏向必须符合下表规定
桩顶标高至少要比设计标高高出0
每浇注50m3必须有l组试件小于50m3的桩每根桩必须有l组试件
序成孔桩径允垂直度桩位允许偏向值〔mm〕交底内容许偏向〔mm〕允许偏向〔mm〕1~3根单排桩基垂直于中心线方向和群桩根底的边桩条形桩基沿中心线方向和群桩根底的中间桩1泥浆护壁钻孔桩D≤1000mm±50<1D/6且不大于100D/4且不大于150D>10
