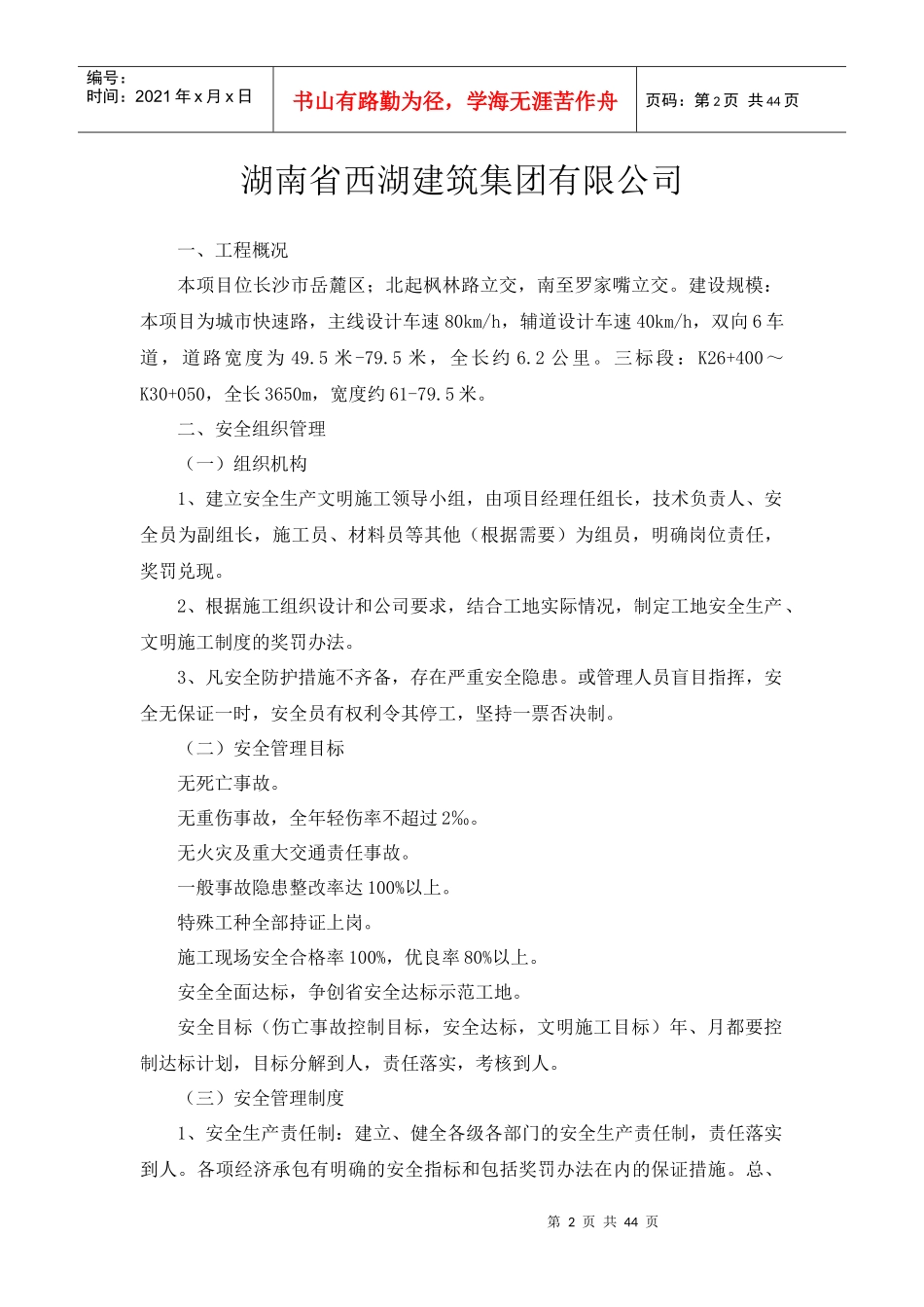

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页西二环交通改善工程第三标段安全质量标准化工作方案编制:审核:审批:编制日期:年月日第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页湖南省西湖建筑集团有限公司一、工程概况本项目位长沙市岳麓区;北起枫林路立交,南至罗家嘴立交
建设规模:本项目为城市快速路,主线设计车速80km/h,辅道设计车速40km/h,双向6车道,道路宽度为49
5米,全长约6
三标段:K26+400~K30+050,全长3650m,宽度约61-79
二、安全组织管理(一)组织机构1、建立安全生产文明施工领导小组,由项目经理任组长,技术负责人、安全员为副组长,施工员、材料员等其他(根据需要)为组员,明确岗位责任,奖罚兑现
2、根据施工组织设计和公司要求,结合工地实际情况,制定工地安全生产、文明施工制度的奖罚办法
3、凡安全防护措施不齐备,存在严重安全隐患
或管理人员盲目指挥,安全无保证一时,安全员有权利令其停工,坚持一票否决制
(二)安全管理目标无死亡事故
无重伤事故,全年轻伤率不超过2‰
无火灾及重大交通责任事故
一般事故隐患整改率达100%以上
特殊工种全部持证上岗
施工现场安全合格率100%,优良率80%以上
安全全面达标,争创省安全达标示范工地
安全目标(伤亡事故控制目标,安全达标,文明施工目标)年、月都要控制达标计划,目标分解到人,责任落实,考核到人
(三)安全管理制度1、安全生产责任制:建立、健全各级各部门的安全生产责任制,责任落实到人
各项经济承包有明确的安全指标和包括奖罚办法在内的保证措施

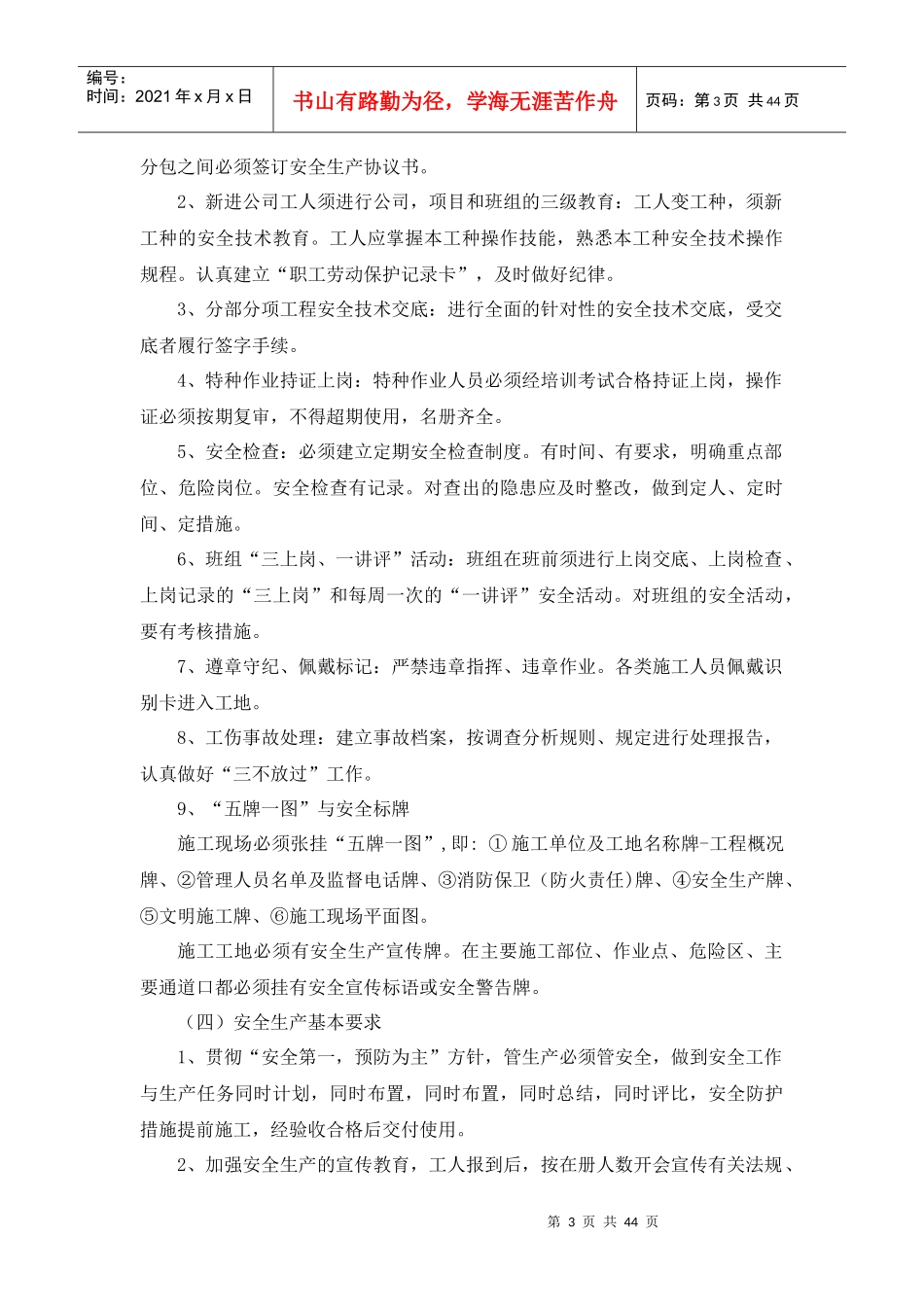

总、第3页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共44页分包之间必须签
