宣化钢铁厂高炉煤气锅炉安装工程一、工程范围1、概述工程名称:ccpp发电锅炉安装工程建设单位:莱芜市钢铁集团有限公司建设地点:莱芜市施工工期:合同签订,从锅炉立柱安装开始,80天内锅炉水压试验结束,具体开工时间经甲方通知为准
工程规模:1×JG-170/9
8-Q型锅炉2、主设备型号锅炉型号:1×JG-170/9
8-Q生产单位:江西锅炉厂技术参数:额定蒸发量170t/h,额定压力9
8MPa,额定蒸汽温度540℃,给水温度158℃
3、工程范围3
1本程的工作范围为1×JG-170/9
8-Q型锅炉本体的施工
具体按设计院设计图纸和主机制造商的图纸
2乙方的责任及期限3
1锅炉本体的安装施工是乙方的责任(不包括筑炉及保温)
2在锅炉调试及启动期间,乙方配合,在此期间,乙方应对任何发现的缺陷进行消缺并满足要求
3安装工作结束,此后一年内为质保期,在此期间任何由安装导致的故障和缺陷由乙方免费消除并参与支持其它任何消缺工作

第1页共79页莱芜市钢铁集团有限公司高炉煤气锅炉安装工程4、材料供应范围4
1本工程安装包工不包料,所有设备及安装部分主材由业主按设计提供
二、施工总平面布置1、布置依据1
1《火力发电厂施工组织设计导则》1
2《电力建设安全技术规程》1
3施工现场条件、项目施工用地范围及现场情况1
4本工程的施工综合进度要求2、布置原则2
1充分利用电厂有利条件和空间,所有临建设施从简布置
2现场临时设置布设满足施工要求,并有利于正常组织施工
第2页共128页莱芜市钢铁集团有限公司高炉煤气锅炉安装工程2
3科学确定施工区域和场地面积,减少各专业工种之间交叉作业
3、场地布置3

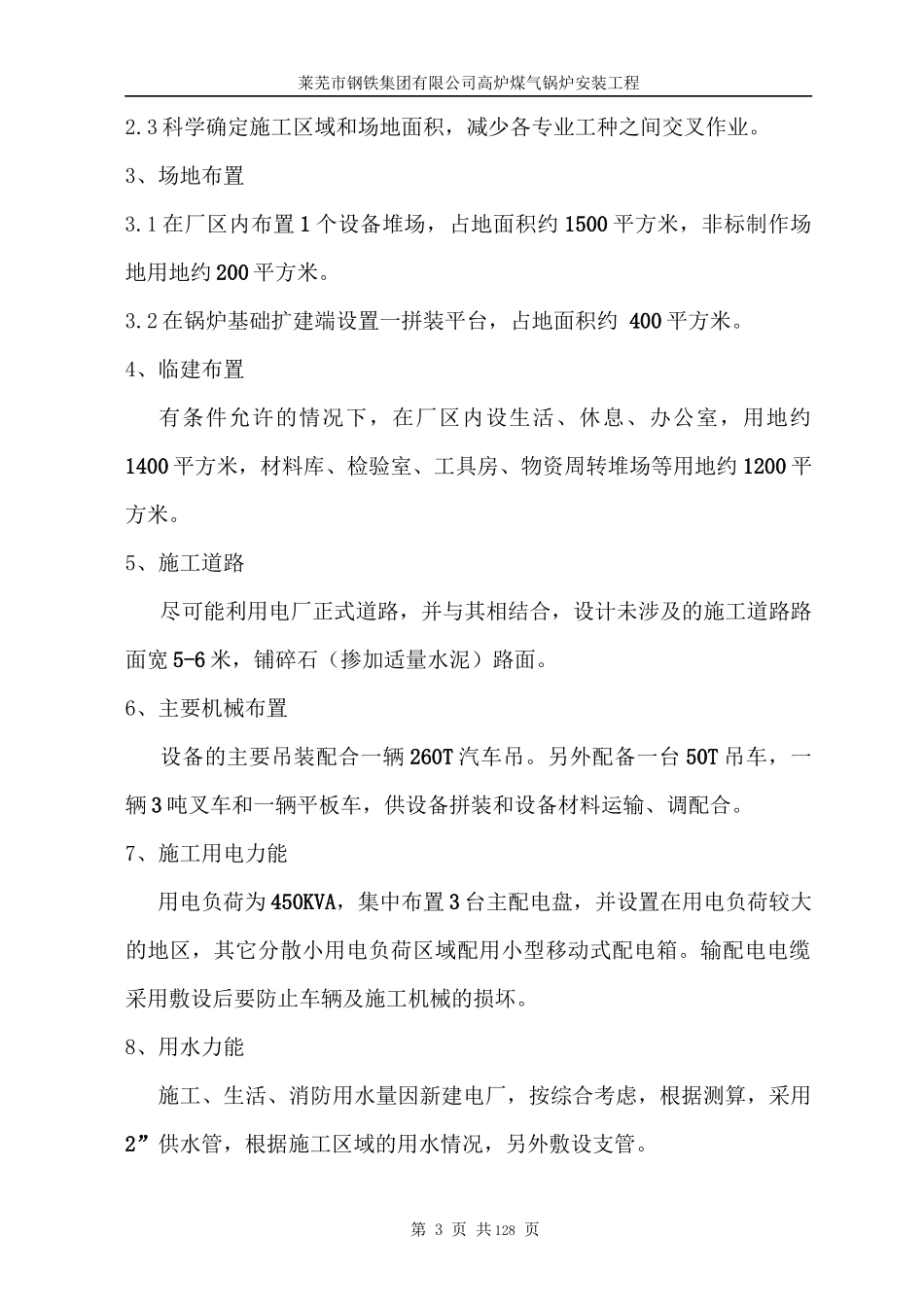

1在厂区内布置1个设备堆场,占地面积约1500平方米,非标制作场地用地约200平方米
2在锅炉基础扩建端设置一拼装平台,占地面积约400平方米
4、临建布置有条件允许
