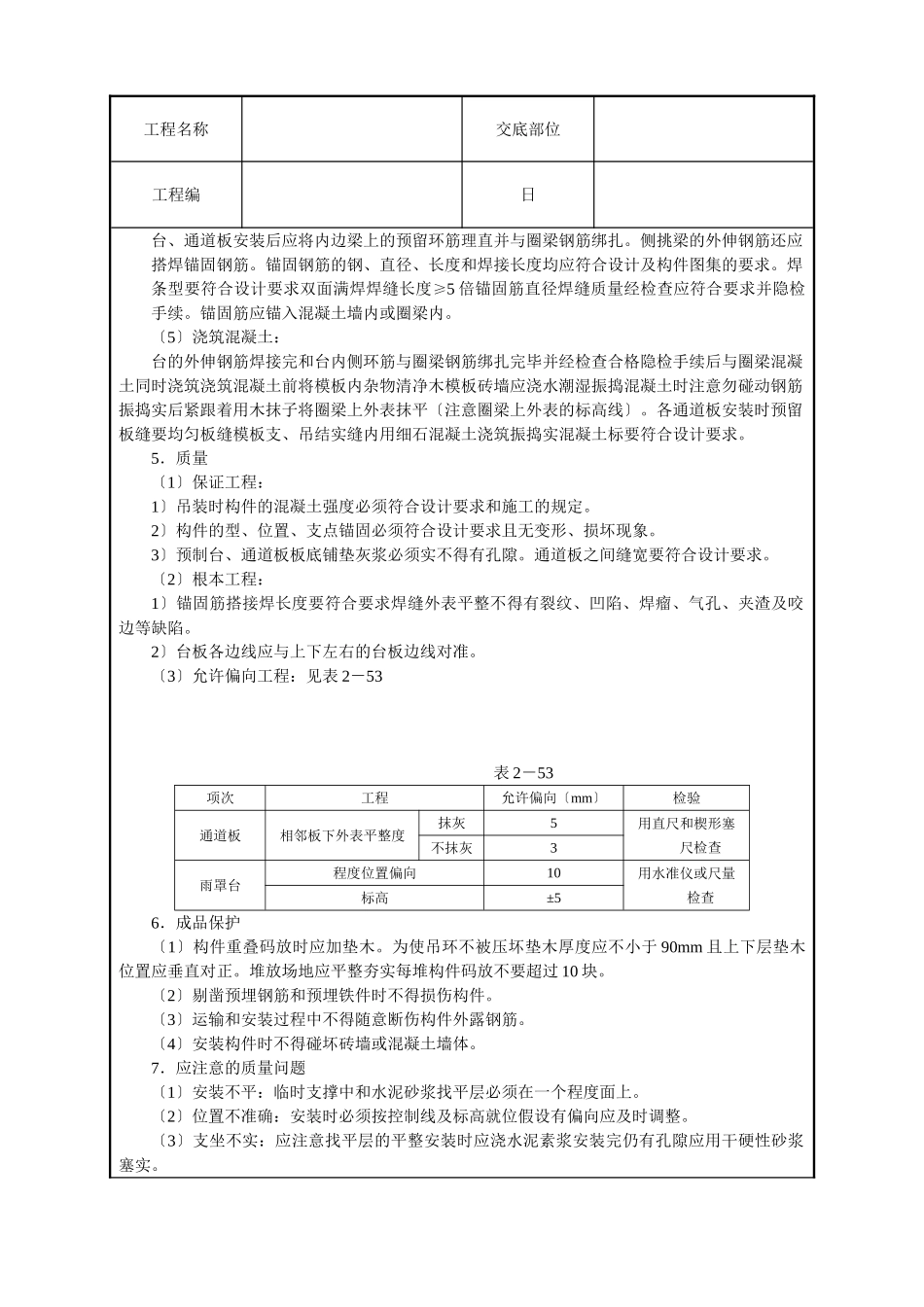

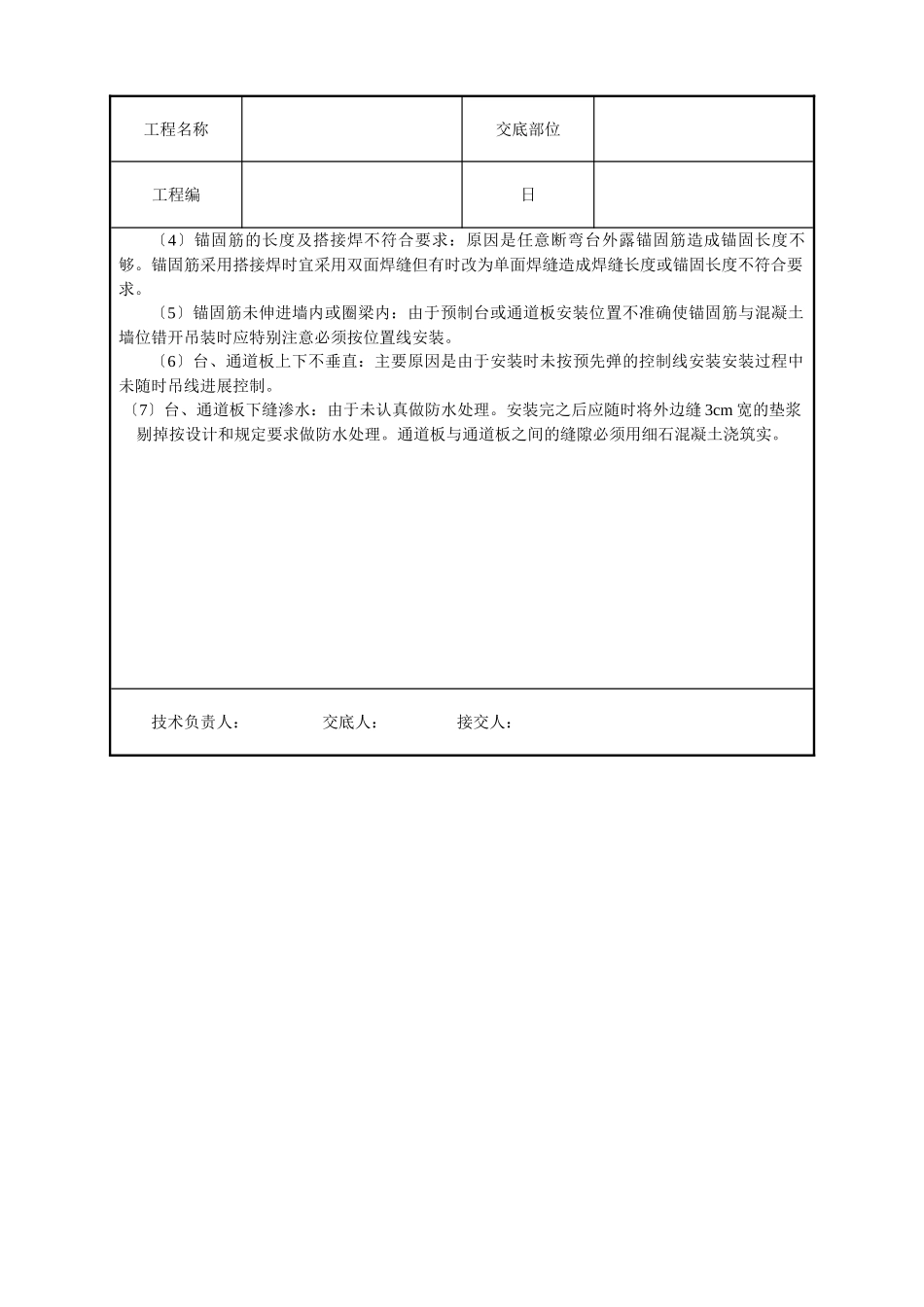

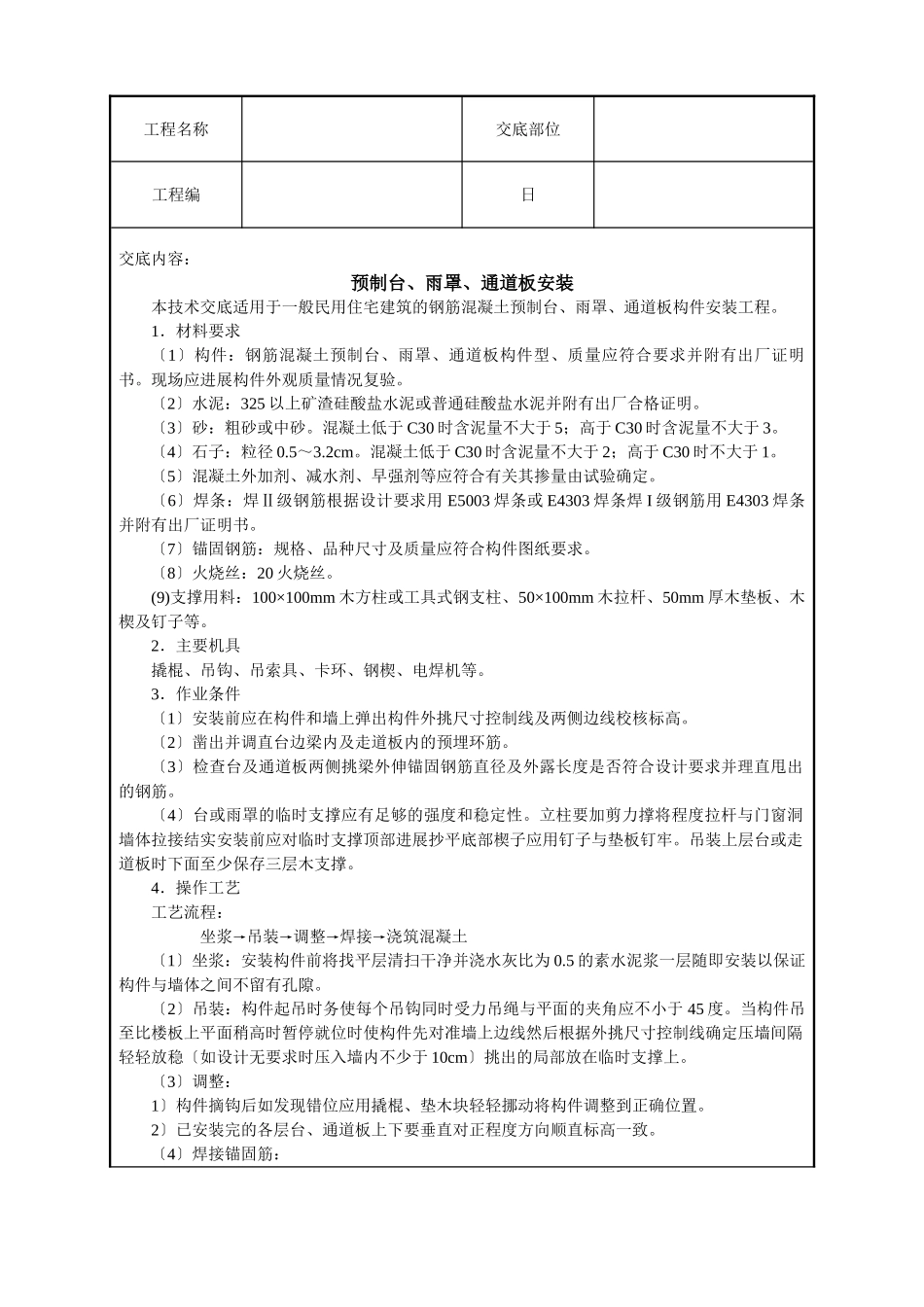

工程名称交底部位工程编日交底内容:预制台、雨罩、通道板安装本技术交底适用于一般民用住宅建筑的钢筋混凝土预制台、雨罩、通道板构件安装工程
1.材料要求〔1〕构件:钢筋混凝土预制台、雨罩、通道板构件型、质量应符合要求并附有出厂证明书
现场应进展构件外观质量情况复验
〔2〕水泥:325以上矿渣硅酸盐水泥或普通硅酸盐水泥并附有出厂合格证明
〔3〕砂:粗砂或中砂
混凝土低于C30时含泥量不大于5;高于C30时含泥量不大于3
〔4〕石子:粒径0
混凝土低于C30时含泥量不大于2;高于C30时不大于1
〔5〕混凝土外加剂、减水剂、早强剂等应符合有关其掺量由试验确定
〔6〕焊条:焊Ⅱ级钢筋根据设计要求用E5003焊条或E4303焊条焊I级钢筋用E4303焊条并附有出厂证明书
〔7〕锚固钢筋:规格、品种尺寸及质量应符合构件图纸要求
〔8〕火烧丝:20火烧丝
(9)支撑用料:100×100mm木方柱或工具式钢支柱、50×100mm木拉杆、50mm厚木垫板、木楔及钉子等
2.主要机具撬棍、吊钩、吊索具、卡环、钢楔、电焊机等
3.作业条件〔1〕安装前应在构件和墙上弹出构件外挑尺寸控制线及两侧边线校核标高
〔2〕凿出并调直台边梁内及走道板内的预埋环筋
〔3〕检查台及通道板两侧挑梁外伸锚固钢筋直径及外露长度是否符合设计要求并理直甩出的钢筋
〔4〕台或雨罩的临时支撑应有足够的强度和稳定性
立柱要加剪力撑将程度拉杆与门窗洞墙体拉接结实安装前应对临时支撑顶部进展抄平底部楔子应用钉子与垫板钉牢
吊装上层台或走道板时下面至少保存三层木支撑
4.操作工艺工艺流程:坐浆→吊装→调整→焊接→浇筑混凝土〔1〕坐浆:安装构件前将找平层清扫干净并浇水灰比为0
5的素水泥浆一层随即安装以保证构件与墙体之间不留有孔隙
〔2〕吊装:构件起吊时务使每个吊钩同时受力吊绳与平面的夹角应不小于45度
当构件吊至比楼板上平
