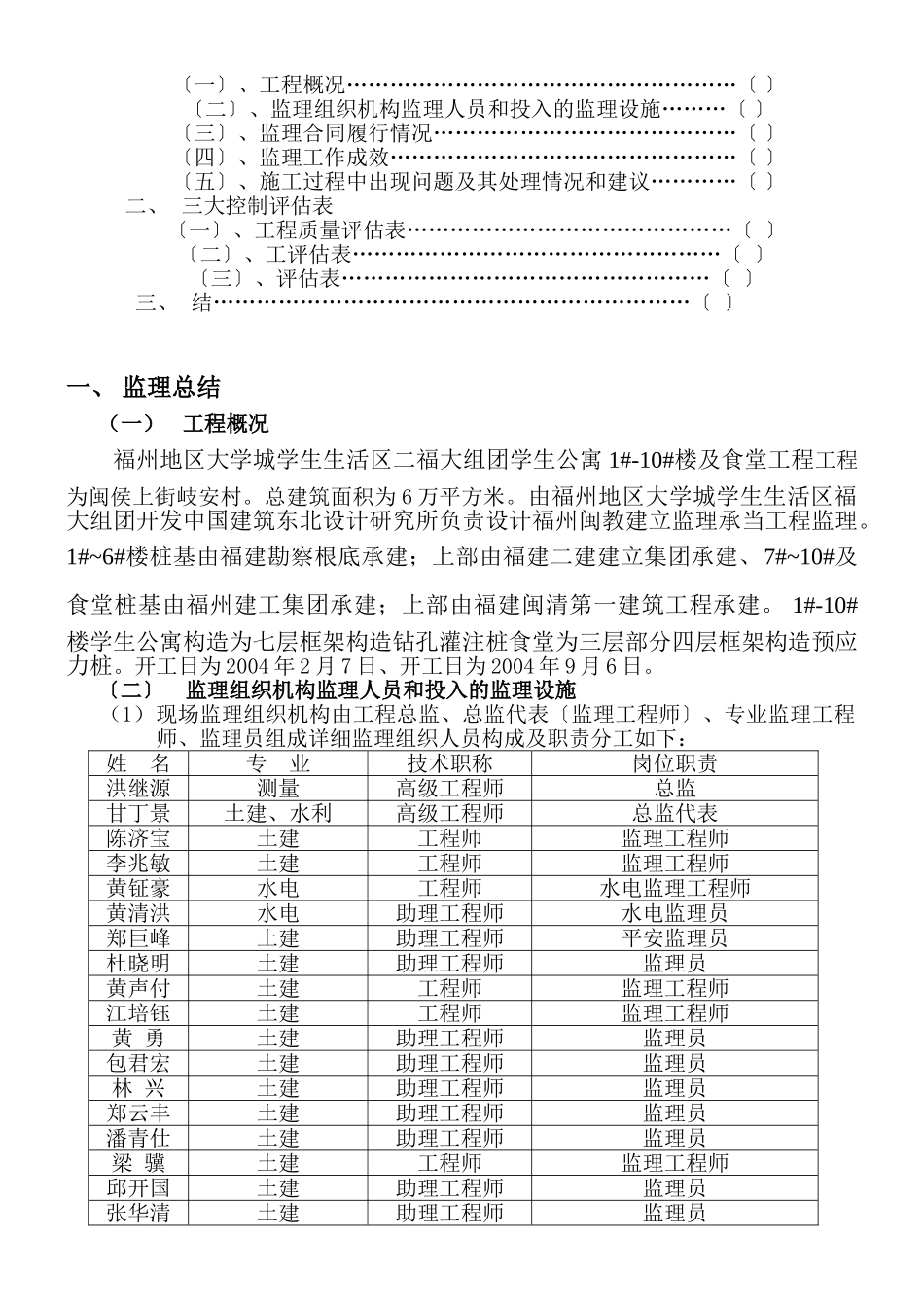

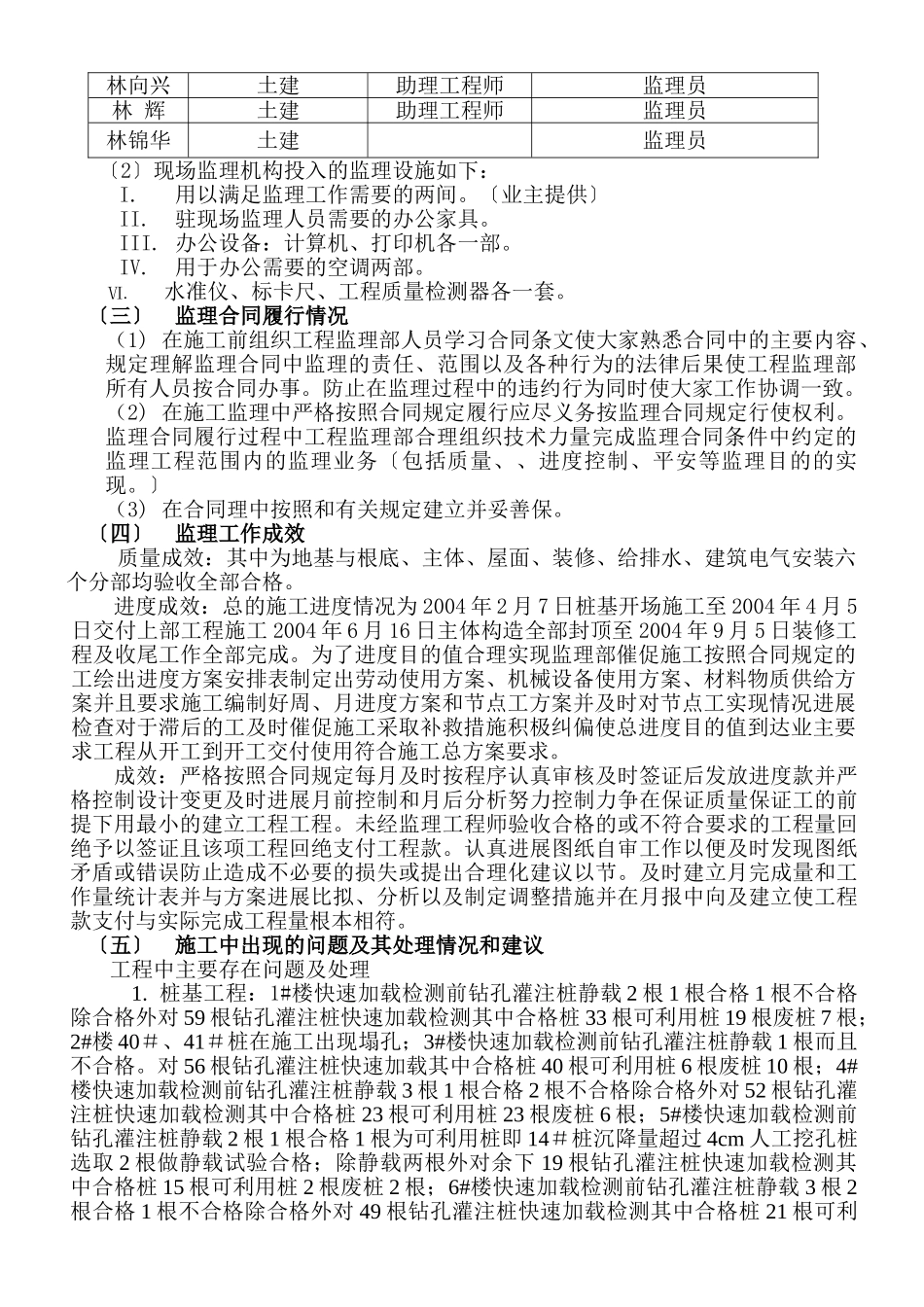

监理工作总结工程名称:福州地区大学城二学生公寓及食堂建立:福州大学设计:中国建筑东北设计院施工:〔A标桩基〕福建勘察根底〔A标上部〕福建二建建立集团〔B标桩基〕福州建工集团〔B标上部〕福建闽清第一建筑监理:福州闽教建立监理编制:审核:福州闽教建立监理年月日目录一、监理总结〔一〕、工程概况………………………………………………〔〕〔二〕、监理组织机构监理人员和投入的监理设施………〔〕〔三〕、监理合同履行情况……………………………………〔〕〔四〕、监理工作成效…………………………………………〔〕〔五〕、施工过程中出现问题及其处理情况和建议…………〔〕二、三大控制评估表〔一〕、工程质量评估表………………………………………〔〕〔二〕、工评估表……………………………………………〔〕〔三〕、评估表……………………………………………〔〕三、结…………………………………………………………〔〕一、监理总结(一)工程概况福州地区大学城学生生活区二福大组团学生公寓1#-10#楼及食堂工程工程为闽侯上街岐安村。总建筑面积为6万平方米。由福州地区大学城学生生活区福大组团开发中国建筑东北设计研究所负责设计福州闽教建立监理承当工程监理。1#~6#楼桩基由福建勘察根底承建;上部由福建二建建立集团承建、7#~10#及食堂桩基由福州建工集团承建;上部由福建闽清第一建筑工程承建。1#-10#楼学生公寓构造为七层框架构造钻孔灌注桩食堂为三层部分四层框架构造预应力桩。开工日为2004年2月7日、开工日为2004年9月6日。〔二〕监理组织机构监理人员和投入的监理设施(1)现场监理组织机构由工程总监、总监代表〔监理工程师〕、专业监理工程师、监理员组成详细监理组织人员构成及职责分工如下:姓名专业技术职称岗位职责洪继源测量高级工程师总监甘丁景土建、水利高级工程师总监代表陈济宝土建工程师监理工程师李兆敏土建工程师监理工程师黄钲豪水电工程师水电监理工程师黄清洪水电助理工程师水电监理员郑巨峰土建助理工程师平安监理员杜晓明土建助理工程师监理员黄声付土建工程师监理工程师江培钰土建工程师监理工程师黄勇土建助理工程师监理员包君宏土建助理工程师监理员林兴土建助理工程师监理员郑云丰土建助理工程师监理员潘青仕土建助理工程师监理员梁骥土建工程师监理工程师邱开国土建助理工程师监理员张华清土建助理工程师监理员林向兴土建助理工程师监理员林辉土建助理工程师监理员林锦华土建监理员〔2〕现场监理机构投入的监理设施如下:I.用以满足监理工作需要的两间。〔业主提供〕II.驻现场监理人员需要的办公家具。III.办公设备:计算机、打印机各一部。IV.用于办公需要的空调两部。Ⅵ.水准仪、标卡尺、工程质量检测器各一套。〔三〕监理合同履行情况(1)在施工前组织工程监理部人员学习合同条文使大家熟悉合同中的主要内容、规定理解监理合同中监理的责任、范围以及各种行为的法律后果使工程监理部所有人员按合同办事。防止在监理过程中的违约行为同时使大家工作协调一致。(2)在施工监理中严格按照合同规定履行应尽义务按监理合同规定行使权利。监理合同履行过程中工程监理部合理组织技术力量完成监理合同条件中约定的监理工程范围内的监理业务〔包括质量、、进度控制、平安等监理目的的实现。〕(3)在合同理中按照和有关规定建立并妥善保。〔四〕监理工作成效质量成效:其中为地基与根底、主体、屋面、装修、给排水、建筑电气安装六个分部均验收全部合格。进度成效:总的施工进度情况为2004年2月7日桩基开场施工至2004年4月5日交付上部工程施工2004年6月16日主体构造全部封顶至2004年9月5日装修工程及收尾工作全部完成。为了进度目的值合理实现监理部催促施工按照合同规定的工绘出进度方案安排表制定出劳动使用方案、机械设备使用方案、材料物质供给方案并且要求施工编制好周、月进度方案和节点工方案并及时对节点工实现情况进展检查对于滞后的工及时催促施工采取补救措施积极纠偏使总进度目的值到达业主要求工程从开工到开工交付使用符合施工总方案要求。成效:严格按照合同规定每月及时按程序认真审核及时签证后发放进度款并严格...
