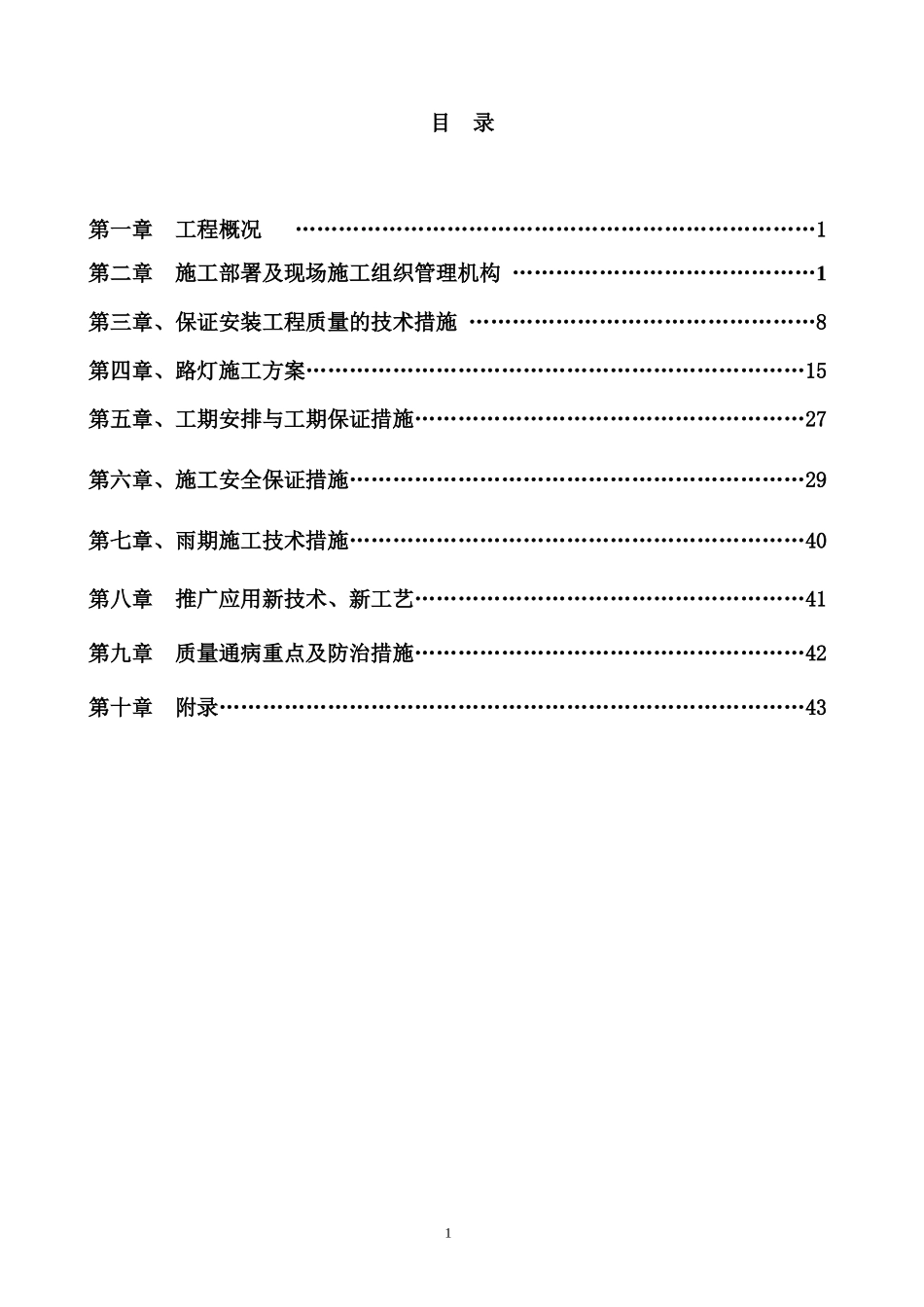

目录第一章工程概况………………………………………………………………1第二章施工部署及现场施工组织管理机构……………………………………1第三章、保证安装工程质量的技术措施…………………………………………8第四章、路灯施工方案……………………………………………………………15第五章、工期安排与工期保证措施………………………………………………27第六章、施工安全保证措施………………………………………………………29第七章、雨期施工技术措施………………………………………………………40第八章推广应用新技术、新工艺………………………………………………41第九章质量通病重点及防治措施………………………………………………42第十章附录………………………………………………………………………431第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共49页第一章工程概况第一节、基本概况开发区南五街(南直路-红古路)、汉江街(富士路-红古路)、富士路(汉江街-南五街)亮化工程位于开发区南五街、汉江街、富士路,主要施工项目电缆1661米,70盏,、变压器一座工程
第二章施工部署及现场施工组织管理机构第一节、管理人员状况根据招标文件的内容,本工程总工期30天,针对本工程的实际情况,结合我公司的实力和同类工程中积累的工作经验,如果我公司中标,我公司有信心在30天内完成整个工程的安装、调试和竣工验收

第2页共49页第1页共49页工程部项目经理施工技术质量安全文明施工机械设备管理经济核算材料供应成品、半成品保护宿舍、食堂管理后勤防火、保卫工程施工生产技术部质量部安全科经济部材料科后勤保卫科工长各班组、职工编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共49页管理机构第3页共49页第2页共49页编号:时间:2021年x月x日书山有路勤为径,学海无
