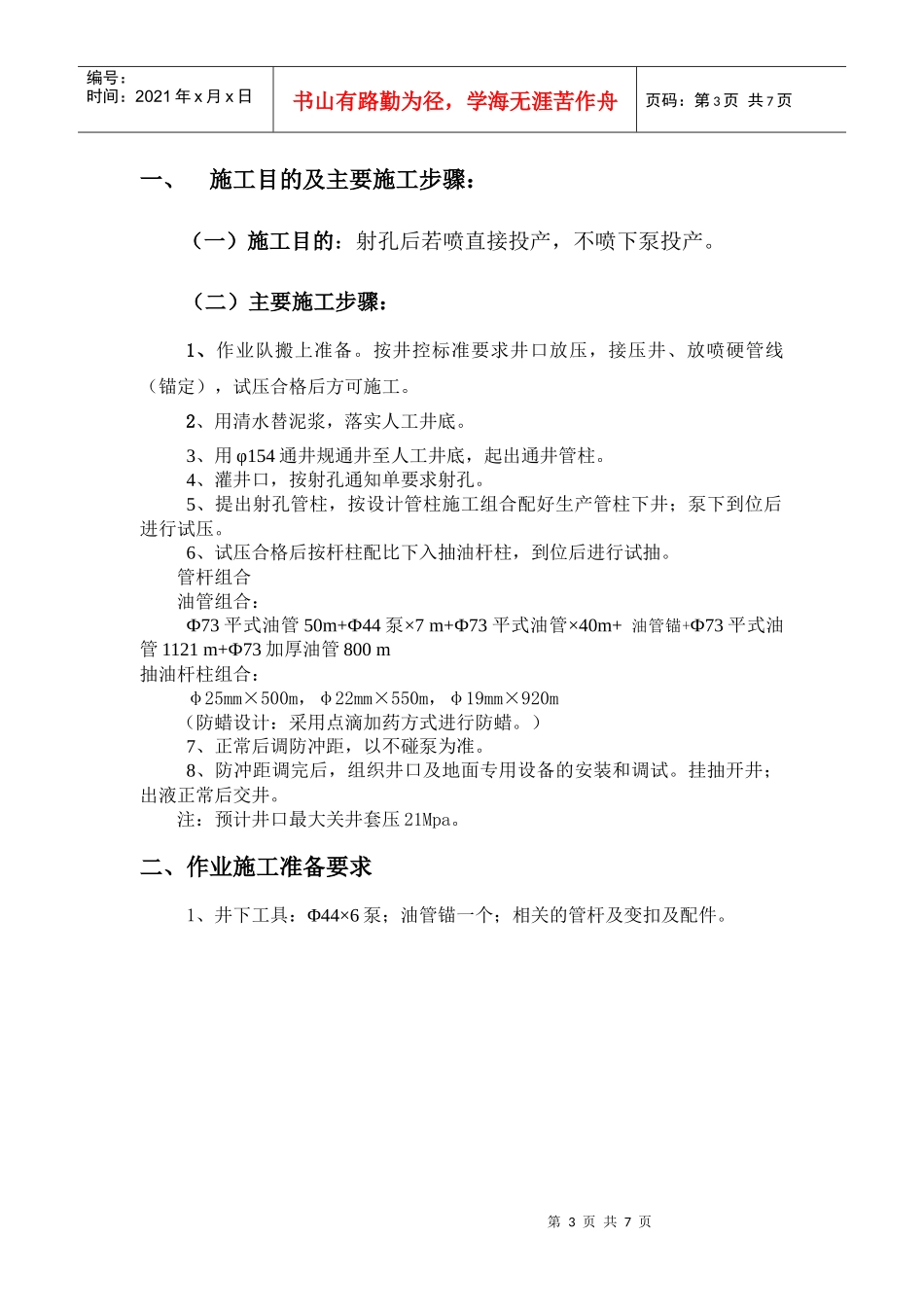

设计编号LJ1QXX/20120120冷家堡油田零散稀油块雷66C2井小修作业工程设计书(下泵投产)建设单位:冷家采油作业一区井别:油井施工目的:下泵投产井控风险级别:一级中国石油辽河油田分公司冷家油田开发公司2012年01月20日编写人:刘素环2012年01月20日作业区副经理初审:日期:2012-02-03工艺科审核:作业工程科审批:主管领导:第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页一、施工目的及主要施工步骤:(一)施工目的:射孔后若喷直接投产,不喷下泵投产
(二)主要施工步骤:1、作业队搬上准备
按井控标准要求井口放压,接压井、放喷硬管线(锚定),试压合格后方可施工
2、用清水替泥浆,落实人工井底
3、用φ154通井规通井至人工井底,起出通井管柱
4、灌井口,按射孔通知单要求射孔
5、提出射孔管柱,按设计管柱施工组合配好生产管柱下井;泵下到位后进行试压
6、试压合格后按杆柱配比下入抽油杆柱,到位后进行试抽
管杆组合油管组合:Ф73平式油管50m+Ф44泵×7m+Ф73平式油管×40m+油管锚+Ф73平式油管1121m+Ф73加厚油管800m抽油杆柱组合:φ25mm×500m,φ22mm×550m,φ19mm×920m(防蜡设计:采用点滴加药方式进行防蜡
)7、正常后调防冲距,以不碰泵为准
8、防冲距调完后,组织井口及地面专用设备的安装和调试
挂抽开井;出液正常后交井
注:预计井口最大关井套压21Mpa
二、作业施工准备要求1、井下工具:Φ44×6泵;油管锚一个;相关的管杆及变扣及配件
第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页2、施工用管杆准备3、其它准备要求1)井口类型250型井口2)抽油机型号:CYJ12-5三、施工要求及注意事项1、施工要求1)加强作业监
