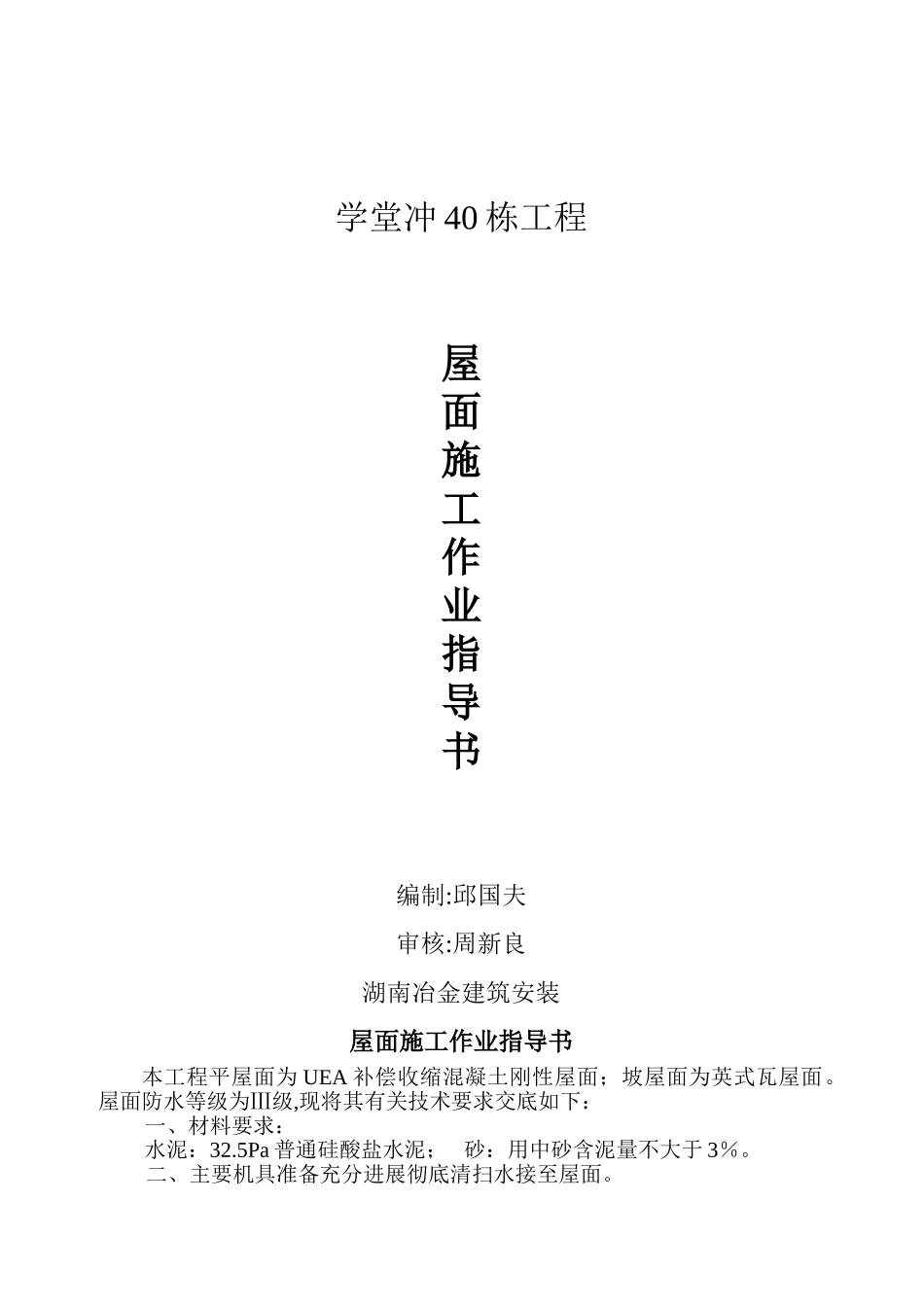

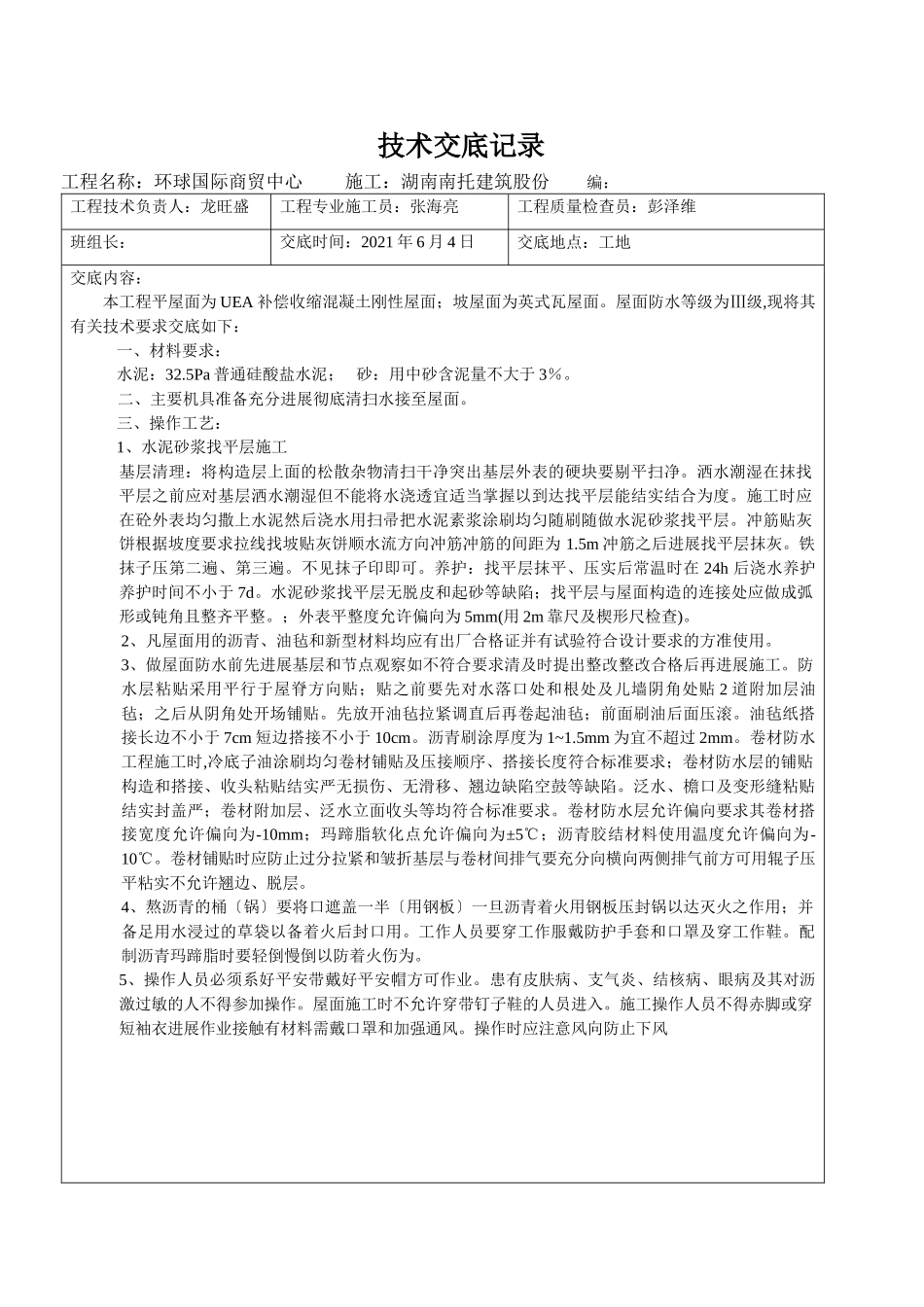

技术交底记录工程名称:环球国际商贸中心施工:湖南南托建筑股份编:工程技术负责人:龙旺盛工程专业施工员:张海亮工程质量检查员:彭泽维班组长:交底时间:2021年6月4日交底地点:工地交底内容:本工程平屋面为UEA补偿收缩混凝土刚性屋面;坡屋面为英式瓦屋面
屋面防水等级为Ⅲ级,现将其有关技术要求交底如下:一、材料要求:水泥:32
5Pa普通硅酸盐水泥;砂:用中砂含泥量不大于3%
二、主要机具准备充分进展彻底清扫水接至屋面
三、操作工艺:1、水泥砂浆找平层施工基层清理:将构造层上面的松散杂物清扫干净突出基层外表的硬块要剔平扫净
洒水潮湿在抹找平层之前应对基层洒水潮湿但不能将水浇透宜适当掌握以到达找平层能结实结合为度
施工时应在砼外表均匀撒上水泥然后浇水用扫帚把水泥素浆涂刷均匀随刷随做水泥砂浆找平层
冲筋贴灰饼根据坡度要求拉线找坡贴灰饼顺水流方向冲筋冲筋的间距为1
5m冲筋之后进展找平层抹灰
铁抹子压第二遍、第三遍
不见抹子印即可
养护:找平层抹平、压实后常温时在24h后浇水养护养护时间不小于7d
水泥砂浆找平层无脱皮和起砂等缺陷;找平层与屋面构造的连接处应做成弧形或钝角且整齐平整
;外表平整度允许偏向为5mm(用2m靠尺及楔形尺检查)
2、凡屋面用的沥青、油毡和新型材料均应有出厂合格证并有试验符合设计要求的方准使用
3、做屋面防水前先进展基层和节点观察如不符合要求清及时提出整改整改合格后再进展施工
防水层粘贴采用平行于屋脊方向贴;贴之前要先对水落口处和根处及儿墙阴角处贴2道附加层油毡;之后从阴角处开场铺贴
先放开油毡拉紧调直后再卷起油毡;前面刷油后面压滚
油毡纸搭接长边不小于7cm短边搭接不小于10cm
沥青刷涂厚度为1~1
5mm为宜不超过2mm
卷材防水工程施工时,冷底子油涂刷均匀卷材铺贴及压接顺序、搭接长度符合标准要求;卷材防水层的铺贴构造和搭接、收头粘贴结实严无损伤、无滑
